巴拉水电站全容量投产发电

来源:机电制造安装公司 作者:吴朝江 摄影: 吴朝江 时间:2025-08-08 字体:[ ]

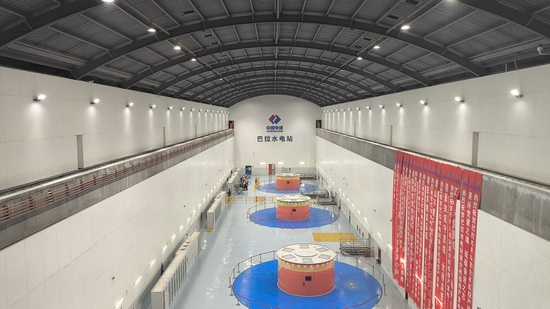

8月8日,四川省“十四五”重点项目——巴拉水电站最后一台机组(3号机组)顺利完成72小时试运行投产发电,至此,巴拉水电站实现全容量并网发电。这座矗立在雪域高原的“绿色引擎”将有效缓解夏季高峰期电力供应压力,为实现“双碳”目标贡献坚实力量。

巴拉水电站位于四川省阿坝州马尔康市境内脚木足河上游的日部乡,系大渡河干流水电规划“3库28级”自上而下的第2级水电站,由3台单机容量240兆瓦立轴混流式水轮发电机组和一个装机26兆瓦的生态机组组成,总装机容量746兆瓦,年均发电量达25.53亿千瓦时。公司承建了电站机电安装工程、厂区枢纽工程和安全监测工程3个标段。

自开工以来,项目团队面对高海拔施工条件、交叉作业频繁等诸多挑战,凭借卓越的专业能力、顽强的拼搏精神和严谨的工作态度,科学策划、精细管理,以“起步即冲刺”的紧迫感高效推进,最终高质量完成了各项任务,树立了水电行业建设新的标杆。项目始终将安全放在首位,坚持以“零事故、零隐患”目标为指引,高度重视项目全流程安全建设,强化责任落实,致力于打造平安工地。建设期间,项目深入开展安全生产治本攻坚三年行动,积极推进班组安全文化建设,获得了马尔康市安委会“安全生产先进单位”称号,并实现了安全生产标准化一级达标。

项目以精益求精的质量精神抓好过程管理,三台机组盘车轴线摆度均控制在0.1毫米以内,实现机组一次性启动成功并安全稳定运行。为追回滞后工期,调压井采用滑模施工与云车直埋技术,使关键线路工期缩短60天。在主厂房的机电安装与土建施工环节,项目团队通过科学规划施工流程、合理安排交叉作业,采用“无尘车间”和“智能定转子组装车间”技术进行工序间有限元搭接,有效解决了工期制约因素,实现了机组按期发电。

巴拉水电站全面投产后,每年可为国家电网输送25.53亿千瓦时的清洁能源,相较火力发电,每年可节约标准煤116万吨、减排二氧化碳300万吨,对促进地方经济社会实现跨越式发展具有重要推动作用。
