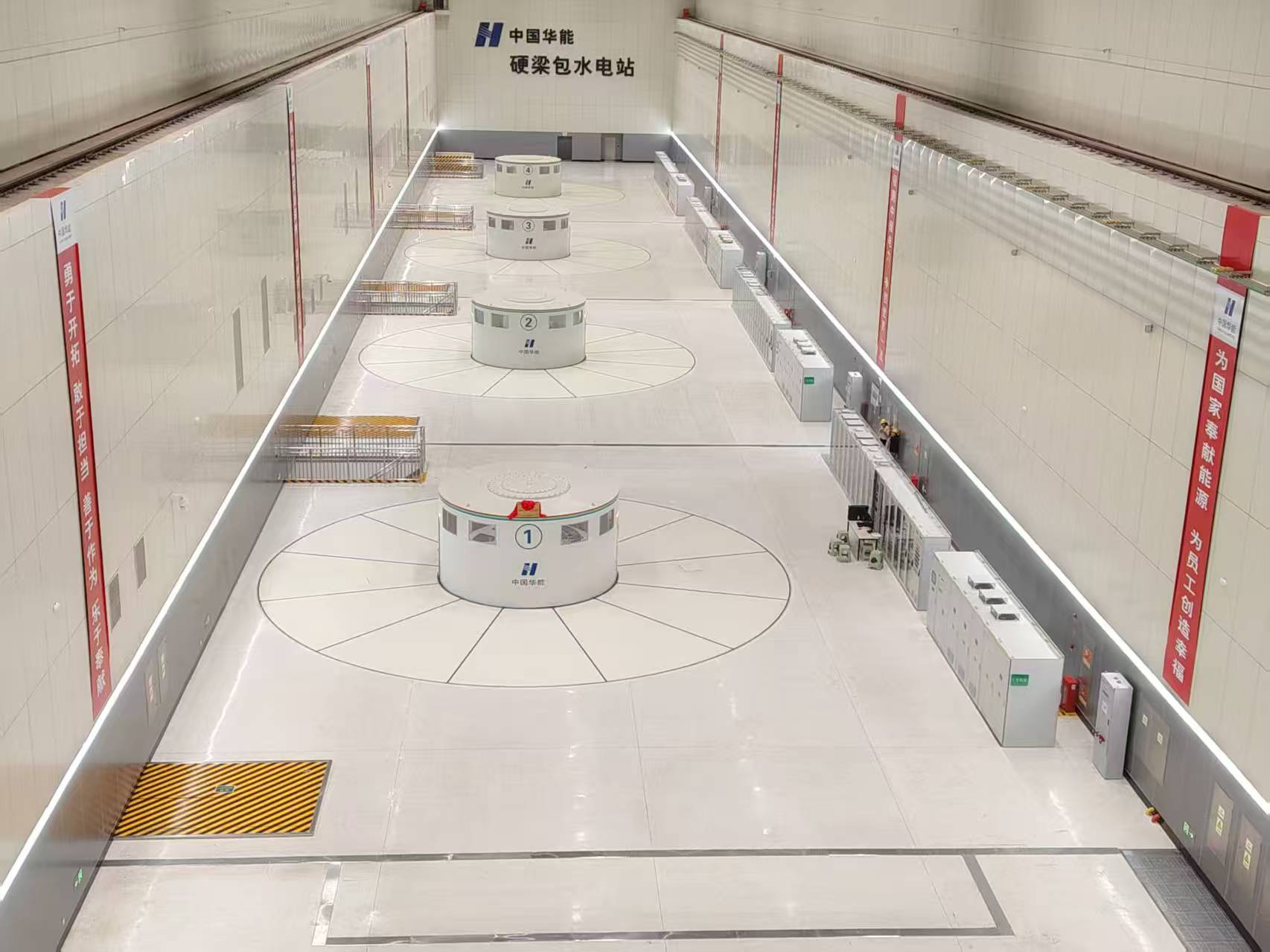

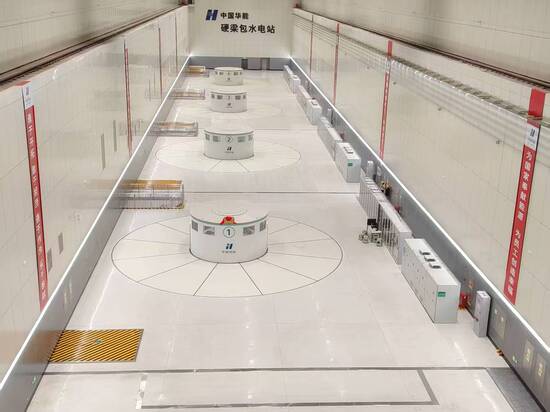

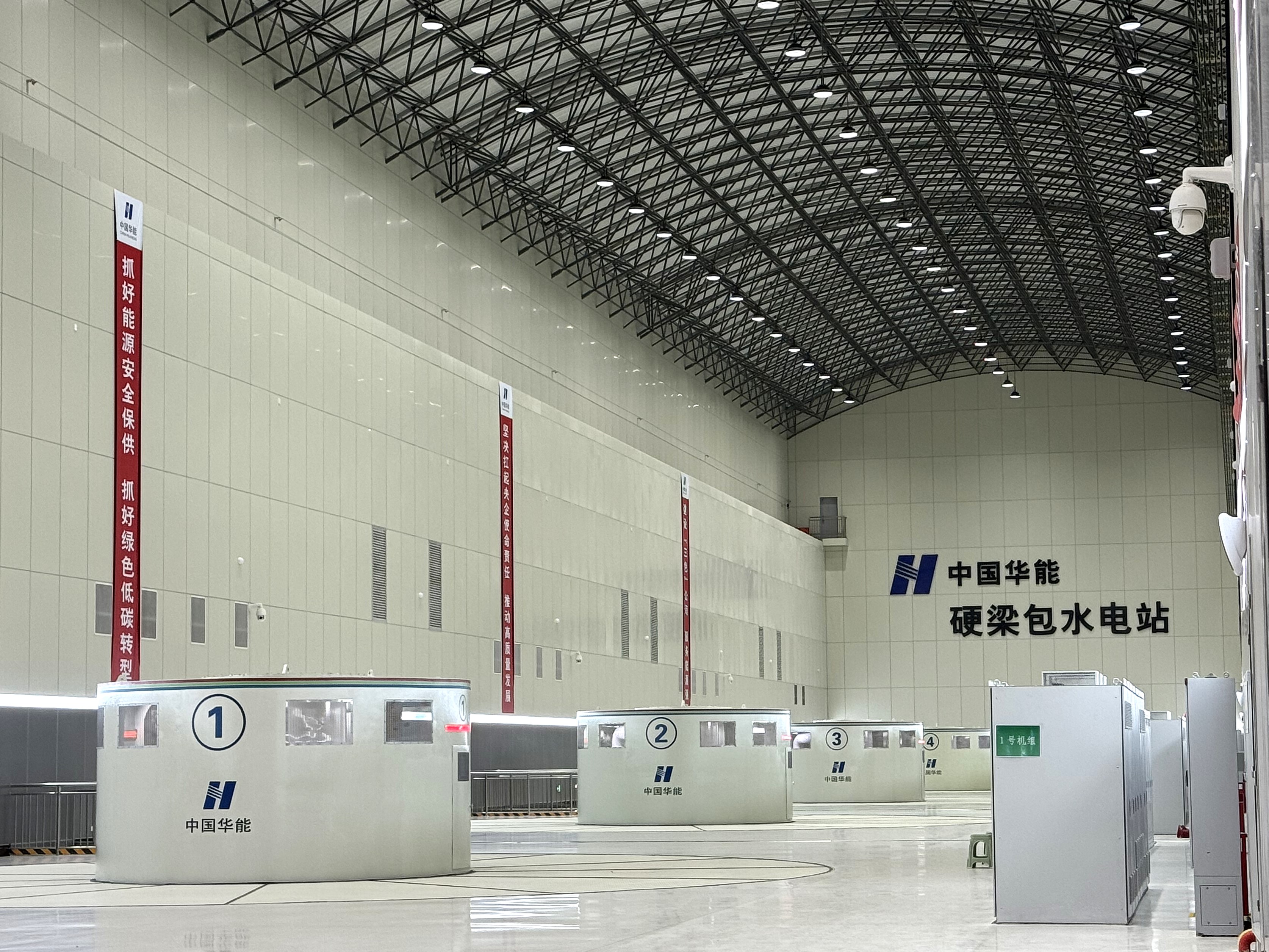

8月22日,华能硬梁包水电站第二批(1号、2号)机组同步圆满完成72小时试运行,转入商业运行阶段,至此,硬梁包水电站实现全容量并网发电,标志着项目建设全面收官、进入能源贡献新阶段。

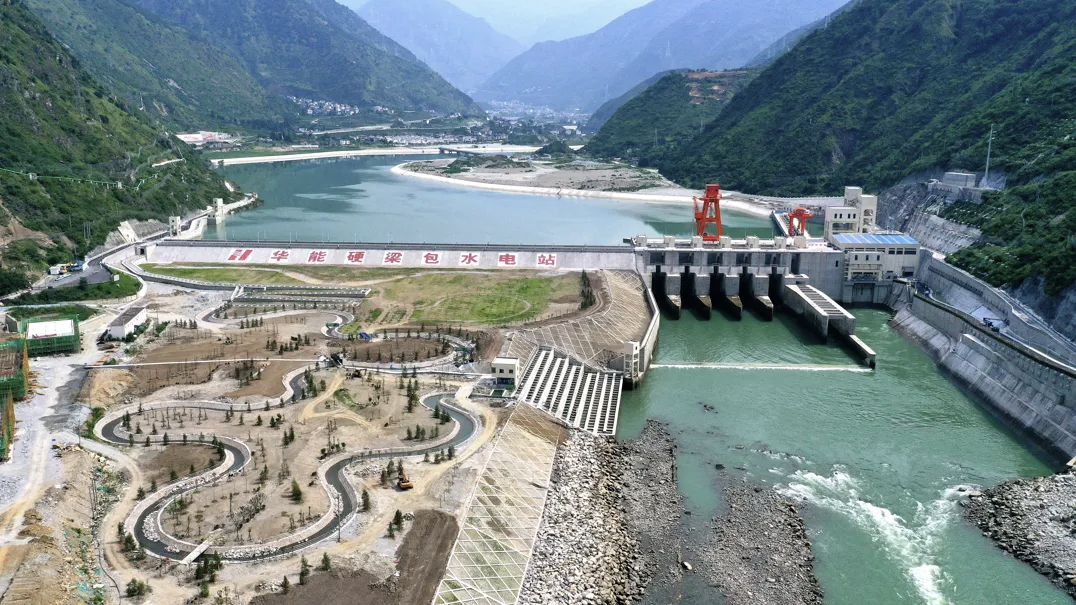

硬梁包水电站位于四川省甘孜州泸定县大渡河干流上,是国家《水电发展“十三五”规划》重点项目、中国华能集团在川首座百万千瓦级电站。电站总装机容量111.6万千瓦,共安装4台单机容量27万千瓦的混流式水轮发电机组和1台单机容量3.6万千瓦的轴流转桨式机组。电站投产后,年平均发电量超51.8亿千瓦时,供电四川电网,对迎峰度夏能源保供,助力川电外送,实现“双碳”目标具有重要意义。

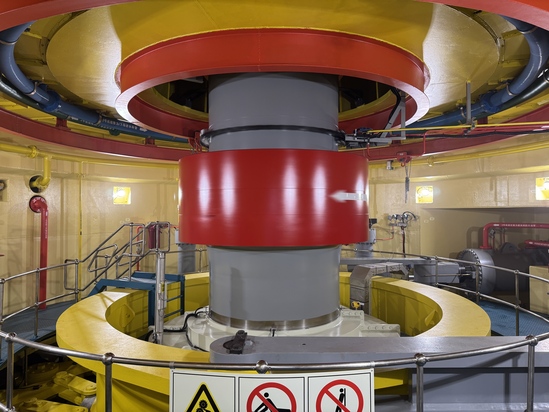

为确保1号、2号机组“一次性并网成功、一次性试运行达标”,项目部严格遵循电网调令与试运行大纲要求,先后一次性完成自动开停机、过速、升流升压、单相接地等试验。试运行期间,机组运转平稳,轴承瓦温、各部振动、摆度值等核心指标均满足华能公司精品机组要求,优于国家标准。
由水电五局承建的硬梁包水电站厂区枢纽工程主要包括引水系统、厂房系统、尾水系统、自然边坡、机电金结工程、厂区建筑及装修等。自开工以来,建设团队接连遭遇引水隧洞变形塌方、开挖期间地下厂房高边墙大规模变形导致混凝土施工工期缩短、地震频发、调压室混凝土浇筑难度高、土建机电施工交叉不协调等一系列问题,工程一度陷入停滞状态,履约面临巨大压力。面对这些问题,公司组建成熟管理团队、优秀技术骨干与高责任心施工队伍进场,秉持“认真负责、科学组织、精心部署”原则推进各项工作。同时,项目团队以科技创新为驱动,通过方案优化、资源强化、推动技术革新、专利应用、开展QC活动等举措,保障工程各个重要节点如期完成,树立了水电行业建设新的标杆,以实际行动彰显了央企在重大能源工程建设中的主力军作用。
硬梁包水电站全面投产,每年可提供清洁能源超51.8亿千瓦时,相当于节约标准煤155.4万吨,减少二氧化碳排放407.1万吨,对助力实现国家“双碳”目标调整能源结构,推动民族地区经济社会发展等具有积极作用。
