来源:五公司 作者:吴晓龙 摄影: 黄山珊 时间:2025-07-10 字体:[ ]

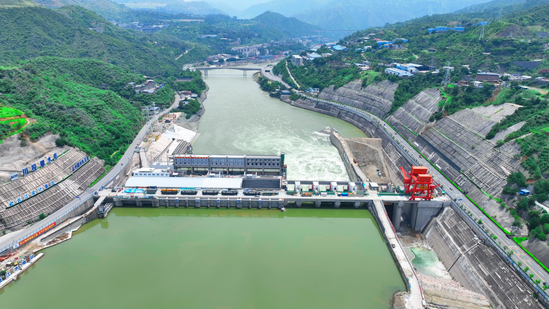

7月8日,银江水电站大坝坝顶整体实现全面贯通,门槽二期混凝土同步完成浇筑并具备挡水条件,可在遭遇超50年一遇洪水标准时保障电站持续发电。这一重要节点的达成,为2025年底6台机组全面发电奠定了坚实基础,标志着这座备受关注的大型水电工程建设迈向新征程。

银江水电站坝段工程结构复杂且布局有序,从左至右依次分布着左岸公路坝段、鱼道坝段、安装场坝段、机组坝段、河床溢流坝段、纵向围堰坝段、右岸溢流坝段和右岸非溢流坝段,坝顶全长386.75米,最大坝高73米,坝顶高程1008米。大坝坝顶采用预制梁加铺装结构,其中厂房门机轨道梁采用水平叠合梁总重330吨、溢流坝门机轨道梁采用竖向叠合梁工艺总重200吨,通过预制构件与现浇混凝土的结合,有效缩短坝顶结构的施工周期。针对预制门机轨道梁单重52吨、吊装半径15米、吊装设备选择范围受限的难题,项目部依据现场不同作业环境制定了差异化吊装方案,首次启用600吨汽车吊单吊与2台300吨汽车吊抬吊相结合的措施,保障了预制梁快速、安全、精准就位。

施工过程中,项目精心组织,构建起强有力的技术、组织、资源保障体系,仅用不到4个月便完成40米高坝体施工,混凝土共计浇筑4万立方米,较合同工期提前60天浇筑到顶,创造了闸墩单月浇筑6层、上升18米的施工速度,单层混凝土方量近1000立方米,单个闸墩月浇筑6000立方米的纪录。三期工程的高效推进,不仅为大坝坝顶整体贯通提供了核心支撑,更以硬核数据刷新“银江速度”。

回顾大坝建设历程,自2022年11月5日大坝主体工程首仓混凝土提前30天开工浇筑,到2025年5月31日大坝主体混凝土提前60天浇筑到顶,历时2年零7个月的紧张施工,累计完成混凝土浇筑总量87余万立方米。每一个工程节点的提前完成,都凝聚着建设者们的智慧与汗水,见证着工程建设的高效推进。
