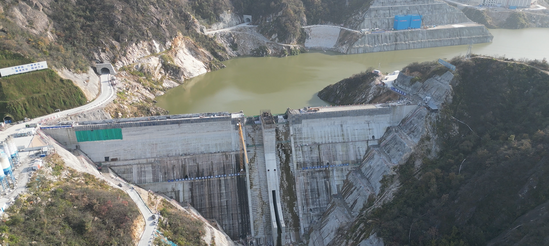

11月10日,由水电五局承建的河南鲁山抽水蓄能电站下水库碾压混凝土填筑完成,为后续大坝顺利封顶及电站整体投运奠定了坚实基础。
大坝所在河谷呈“V”型,两岸岸坡下陡上缓,坡度多在30-50度之间,河段底部多为高10-30米的陡崖,河道宽度约为10-30米,大部分布置的施工便道仅能保证施工机械通行,加之坝肩边坡开挖高度大、坡度陡,左坝肩最大开挖高达110米左右,右坝肩最大开挖边坡高达93米。
项目部秉持“科学化、精细化”管理思路,以系统谋划破解难题,以创新举措突破瓶颈。在施工组织上,项目部组建攻坚团队,创新采用“立体分层+左右岸分仓通仓浇筑”模式,垂直方向将坝体划分为基础层、标准层、溢流面等多个作业段,实现清仓、浇筑、养护同步推进;水平方向按左右岸坝段划分实施通仓浇筑,配合满管溜槽入仓工艺大幅提升混凝土输送效率,有效解决“V”型河谷浇筑难题。针对传统碾压质量把控难的问题,团队引入智能碾压设备,通过设备搭载的定位系统与压实度监测模块,实时采集碾压轨迹、遍数及压实强度数据,实现碾压全过程可视化、可追溯,彻底打通施工“质量生命线”。针对运输瓶颈,项目团队从山体侧面开辟3条机械专用通道,大幅提升了施工人员通行和材料运输效率,为通仓浇筑的连续施工提供坚实保障。
该项目是国家重点支持的储能项目,下水库最大坝高93米,坝顶总长309米,总库容846.7万立方米,电站建成投运后,可节省火电煤耗25.10万吨,相当于每年可减少二氧化碳排放量62.6万吨、二氧化硫排放量1.89万吨、氮氧化物排放量0.95万吨,电站主要承担河南电网的调峰、填谷、调频、调相和紧急事故备用等任务,对提高电网运行的安全性、稳定性和可靠性具有重要作用。
