安谷水电站2号机组转轮打压试验顺利完成

来源:机电制造安装公司 作者:陈柱江 摄影: 陈柱江 时间:2025-05-16 字体:[ ]

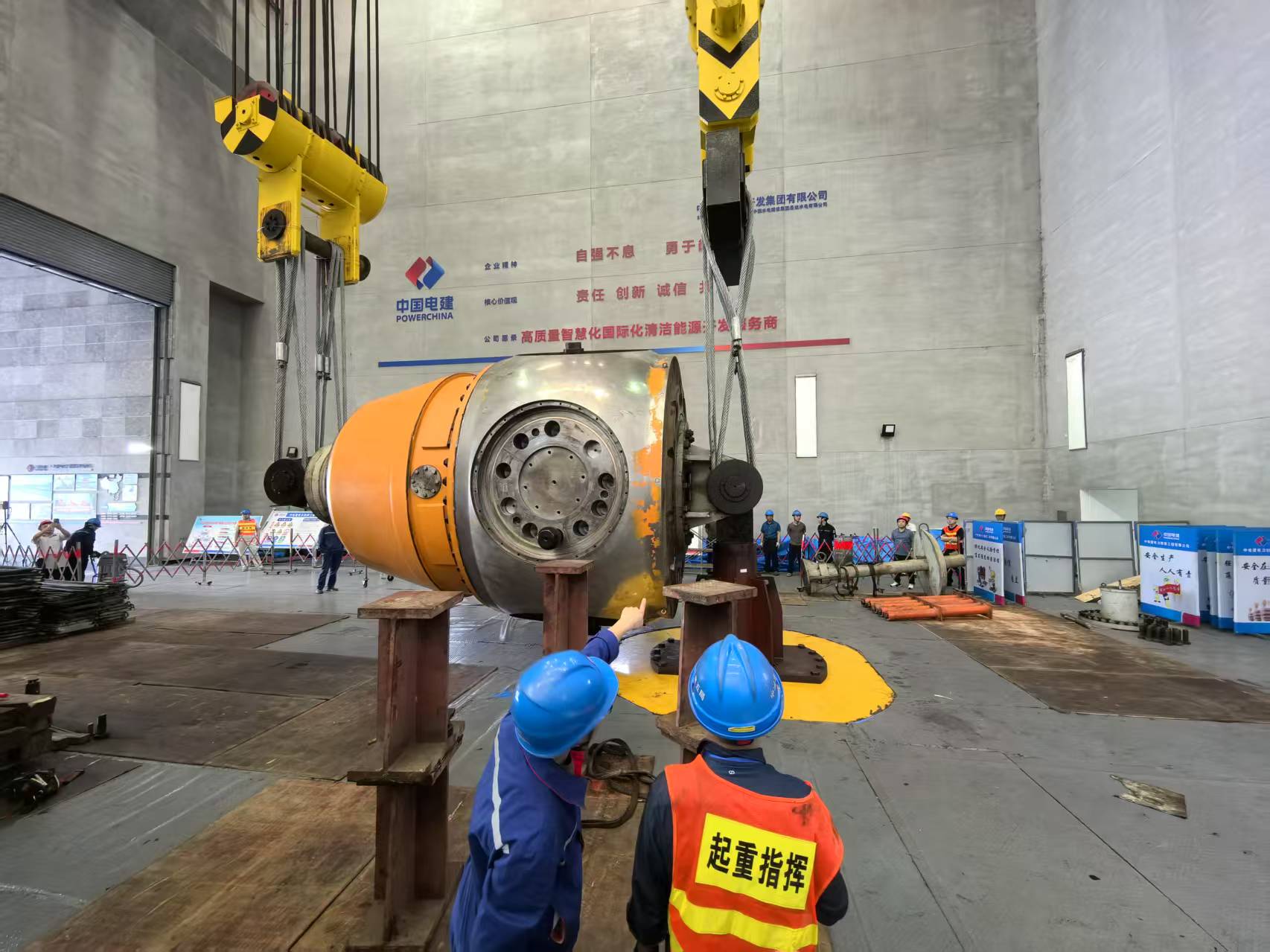

5月13日,安谷水电站2号机组转轮桨叶缓慢全关到位,标志着该转轮历经连续16小时的严苛动作打压试验,圆满达成目标。

安谷水电站位于四川省乐山市境内,是大渡河下游最后一个梯级水电站,以发电、防洪、航运、灌溉、供水等综合利用的大(2)型水电工程,电站装机772兆瓦。机组为轴流转浆式,相比常规混流机转轮有着“个头大、出力小、结构复杂”的特点。

转轮组装工序本就复杂繁多,而转臂探伤检查中发现裂纹。为确保转轮质量与安全,业主方决定重新制作转臂,这一决定使得工期延误约45天。为保证转轮高质量、高效率顺利组装完成,项目部提前谋划、精心筹备,制定了周密详尽的技术方案,并组织参与人员开展专项安全技术交底,确保每位工作人员对任务要求、安全规范了如指掌。组装过程中,项目技术人员全程紧盯,严格把控每一道工序、每一处密封,不放过任何一个细节。凭借着高效的组织与团队协作,项目部历时11天,顺利完成了转轮组装及油压试验等工作。转轮打压试验顺利完成代表着安谷水电站2号机组即将进入回装工作,也为后续按期发电奠定了坚实基础。
