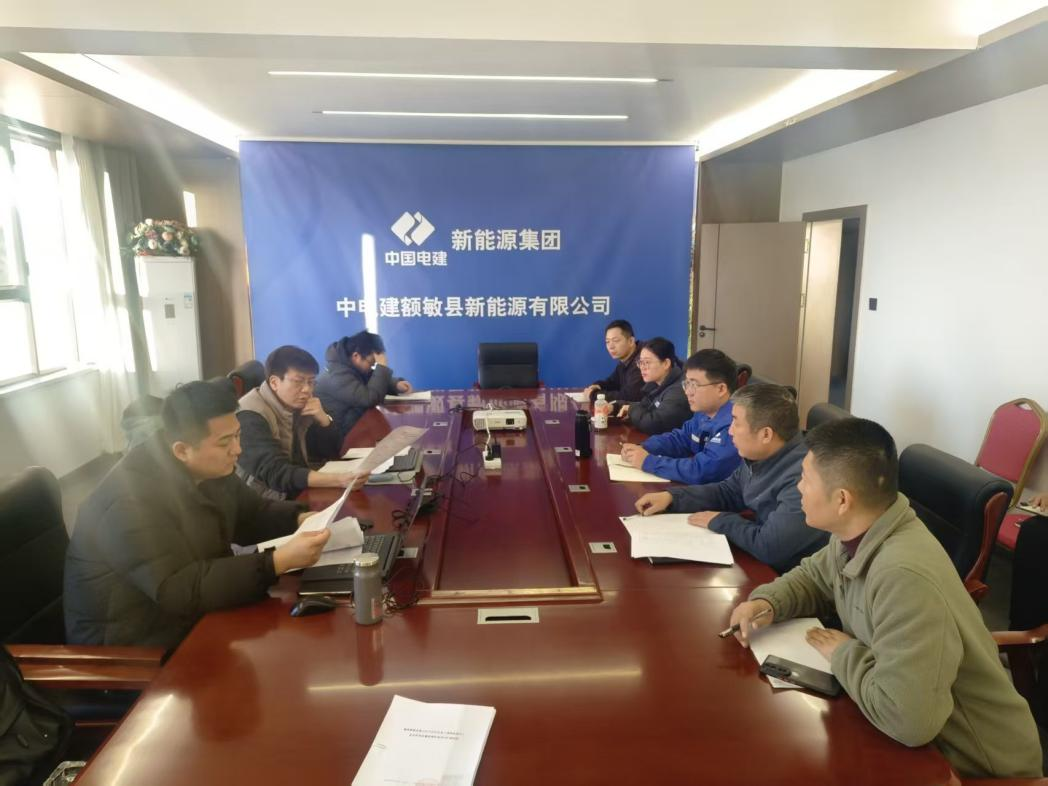

11月19日,中电建塔城额敏600MW风电项目顺利通过220千伏升压站电气设备安装前质量监督检查,四川能达工程咨询有限公司全程承担该项目监理工作。
塔城额敏风电项目升压站自开工以来,因叠加工期紧、地下水位低导致换填工程量大、建构筑物密集及10月后气温骤降等多重挑战。为保障项目推进质效,监理团队精准施策:一是制定精细化进度计划,按生活区、生产区、调相机区、储能区分步推进施工;二是强化资源统筹协调,优化配置各方资源,提升施工效率;三是攻克技术难题,协助施工单位结合项目实际优化土建及电气设备安装调试方案;四是严守安全质量底线,通过强化现场巡查、关键部位全过程旁站监理、严格审查施工程序、材料、工艺等措施,及时排查处置问题,确保阶段性目标与工期目标双达成。凭借高标准管理模式与严格质量管控,项目获得专家组高度评价,顺利通过本次监督检查。
该项目位于塔城额敏县南部,总装机容量600兆瓦,拟安装17台8兆瓦风机与51台9.1兆瓦风机,新建220千伏升压站,通过一回220千伏线路接入拟建塔额750千伏变电站。通过此次检查,标志着项目升压站正式从土建施工阶段转入电气安装阶段,为年内并网送电目标奠定关键基础,亦为新疆能源转型及国家能源发展战略落地提供有力支撑。
下一步,监理部将迅速聚焦电气设备安装调试监督管理工作,严格落实专家组指导建议,精细化把控各施工质量验收环节,确保施工质量全面符合规范要求,为项目全周期顺利推进筑牢保障。
