永嘉抽水蓄能电站地下厂房尾闸洞开始施工

来源:一公司 作者:王婧 摄影: 周磊 时间:2025-03-25 字体:[ ]

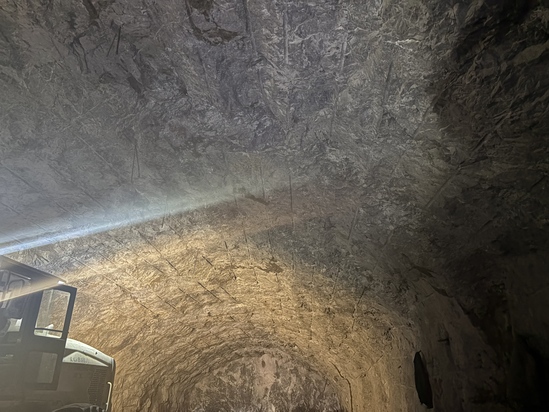

3月24日,浙江永嘉抽水蓄能电站尾闸洞开始施工,标志着地下厂房洞室群施工进入全面攻坚阶段,为后续顺利进行牛腿浇筑创造了有利条件。

尾闸洞是地下厂房洞室群的组成部分,与主副厂房洞及主变洞平行布置,整体结构长140米、高20.9米,采用“从上到下分层开挖”的施工工艺。根据施工方案,尾闸洞分为尾闸室、集水井和闸门井三个工程结构,尾闸室和集水井共分为9层施工,其中尾闸室3层、集水井6层,闸门井单独分为3层进行施工。

施工过程中,面对复杂的施工环境及多作业面交叉施工的挑战,永嘉项目科学部署,与总包、监理单位协调配合,共同优化出渣施工方案。在出渣路线规划上,永嘉项目严格遵循施工规范和标准,采用分层分流方式确保施工高效有序进行。尾闸室第一层和第二层利用尾闸交通洞出渣,尾闸室第三层通过尾闸运输洞进行出渣,同时将集水井施工与1号尾水闸门井同步推进,通过下层排水廊道出渣。

作为国家能源局“十四五”重点实施项目,永嘉抽水蓄能电站总装机容量1200兆瓦,建成后年发电量可达16.8亿千瓦时,将对优化区域能源结构、促进绿色低碳发展发挥重要多用。
