甘肃黄龙抽蓄项目下水库沥青混凝土心墙堆石坝碾压实验正式启动

来源:三公司 作者:袁晓彤 摄影: 袁晓彤 时间:2025-12-08 字体:[ ]

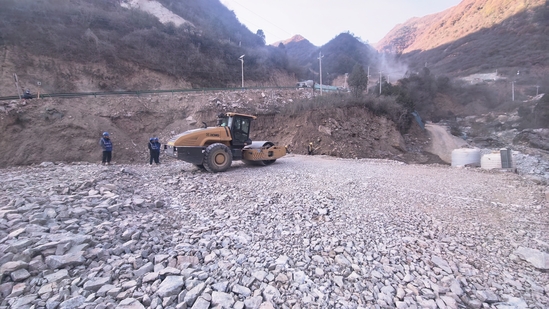

12月4日,黄龙项目下水库挡水坝沥青混凝土心墙堆石坝碾压试验正式启动,26吨振动碾与推土机协同作业,标志着工程核心建筑物施工迈入实质性阶段。

作为水库防渗挡水的核心设施,沥青混凝土心墙堆石坝坝顶高程1259米、全长400米、最大坝高达到141米。此次碾压试验严格遵循《土石坝沥青混凝土心墙碾压试验规程》,选址于库盆边坡开挖区下部,占地面积约1300平方米,贴合实际施工环境。

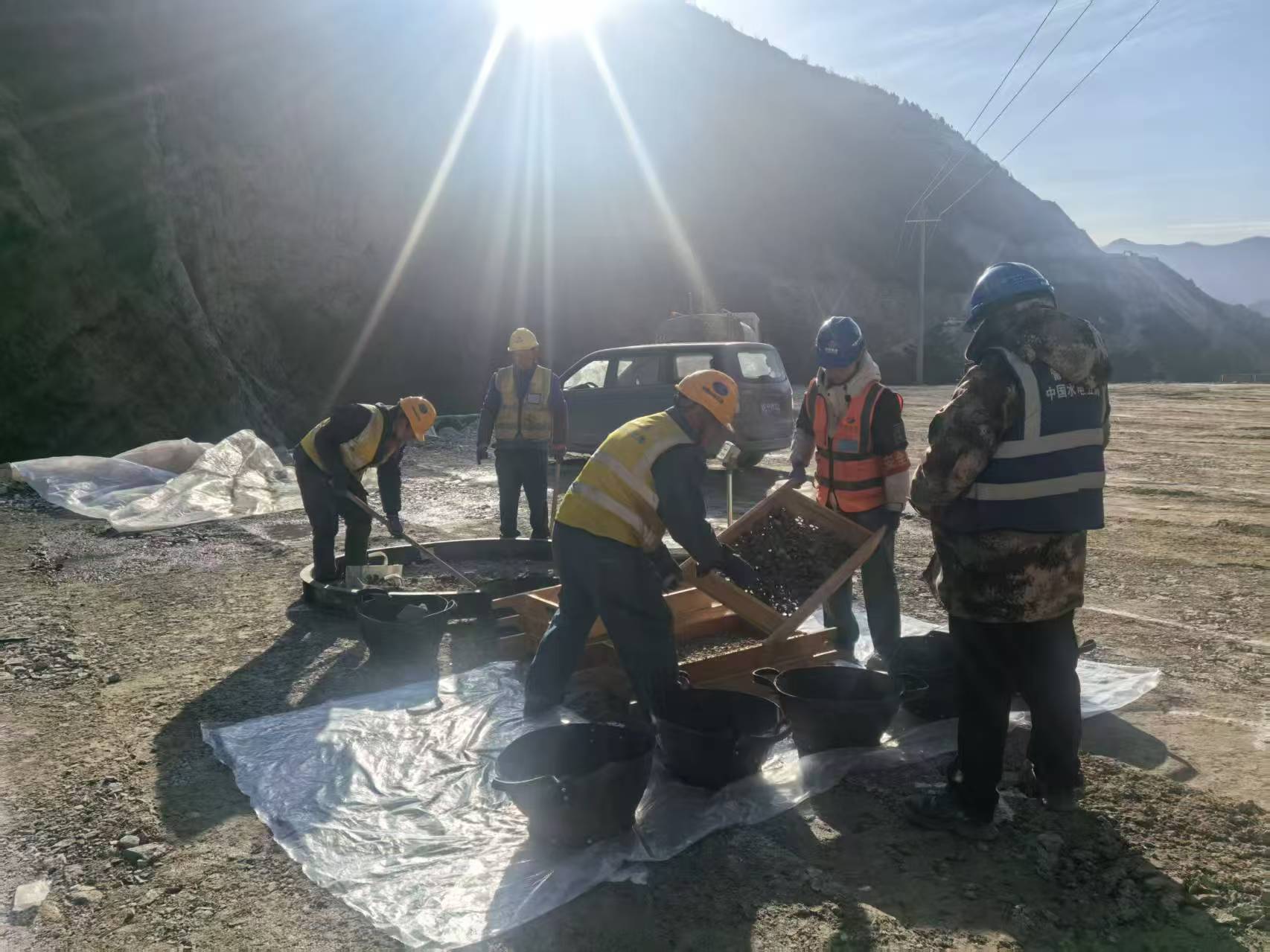

现场划分9个6米×20米试验小区,布设28个沉降测点,针对堆石料一、二及反滤料一、二四类材料,以含水量(0%、5%、12%)和碾压遍数(6遍、8遍、10遍)为变量开展对照。堆石料铺设85厘米、压实后80厘米,孔隙率≤19%;反滤料铺设 45厘米、压实后40厘米,孔隙率分别控制在≤17%和≤18%,保障与沥青混凝土心墙协同防渗。借助核子密度仪等设备,上百组数据实时可追溯,为优化施工参数、保障坝体衔接质量提供精准技术支撑。

此次试验不仅为后续施工履约打下坚实基础,更将大幅提升工程整体推进效率,为电站后续关键工序的顺利开展提供坚实保障。
