甘肃黄龙抽水蓄能电站下水库7号施工支洞顺利贯通

来源:三公司 作者:李永勃 摄影: 李永勃 时间:2025-09-30 字体:[ ]

9月29日,甘肃黄龙抽水蓄能电站建设迎来关键突破——下水库7号施工支洞按计划精准贯通。

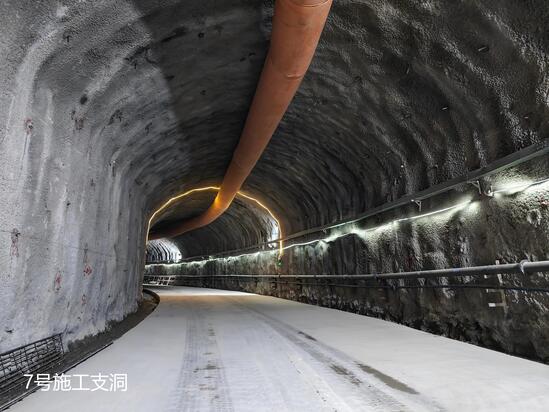

7号施工支洞全长323.97米,采用城门洞型断面设计,是连接下水库主体工程的重要通道。施工中,支洞面临严峻地质挑战,洞身穿越以弱风化青灰色长英质片麻岩为主的岩体,岩石强度低、完整性差,部分区段受断层破碎带影响,顶拱出现局部滑塌,给施工安全带来极大风险。面对复杂地质与紧张工期,项目部科学施策:优化爆破参数严控循环进尺,依托超前地质预报动态调整支护方案,对滑塌区段采用素喷封闭、分层喷护及增设超前小导管等综合措施,有效控制围岩变形;同时通过增设施工支洞、优化工序衔接,大幅提升作业效率,最终在保障质量与安全的前提下实现贯通。

作为国家《抽水蓄能中长期发展规划(2021-2035年)》“十四五”重点项目,甘肃黄龙抽水蓄能电站总装机容量210万千瓦,建成后年发电量预计达23.50亿千瓦时,将成为甘肃省最大抽水蓄能电站,对优化西北能源结构、提升电网调峰能力意义重大。下一步,项目部将以此次贯通为契机,倒排工期、压实责任,全力推进主洞开挖支护施工,紧盯导截流节点目标,科学组织施工,确保电站按期建成投产,为区域能源转型与绿色发展贡献力量。
