12月15日,溧阳电站6号机组修后各项试验数据全部优良,华东电网调度批复竣工,标志着由制安公司检运公司承修的江苏国信溧阳抽水蓄能电站首次A修工作圆满完成,为华东电网迎峰度冬安全稳定运行增添了新的保障。

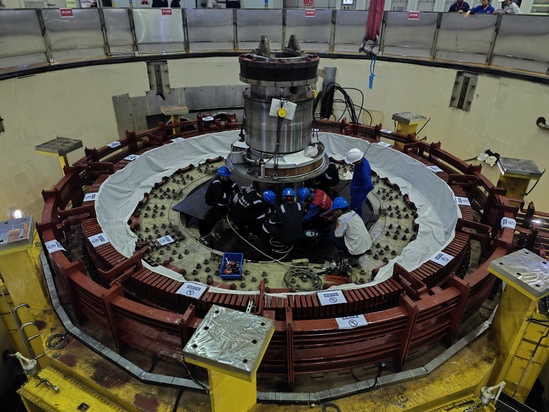

此次6号机组A修是电站检修工作中的重中之重。作为机组核心的“心脏手术”,项目部在作业前便组织开展了详尽的风险评估,并对检修方案进行了全方位的技术、安全交底,确保每一步操作都有据可依、安全可控。在长达95天的检修周期中,项目团队克服了工期紧、任务重等困难,对机组进行了全面的“体检”与“治疗”。关键工作亮点包括:成功更换了球阀接力器,消除了设备潜在的运行隐患;对空冷器进行了分解与深度清洁,确保了发电机的散热效率;针对水轮机部件,实施了专业的打磨与清洗作业,恢复了设备最佳流体性能;机组修后轴线反复精细调整,水导轴承摆度比修前减小了近一倍。尤为关键的是,检修期间完成了转子、上下机架、主轴推力头镜板等核心部件的拆装、检修及技改消缺。据现场项目技术负责人介绍,所有部件在拆装过程中均严格按照作业指导书、对标技术标准,各项检验参数均符合优良标准,为机组平稳运行奠定了坚实的基础。
自机组修后交调试单位分系统及整组调试半个月以来,6号机组各项运行指标正常,振动、摆度等关键数据均控制在优良范围内。此次A修不仅恢复了溧阳电站6号机组的健康状态,更通过精细化的管理提升了设备的可靠性。
下一步,项目部将总结提炼溧阳电站首次A修中的精细化管理经验,挖掘检修创新与亮点工作,持续监视机组运行状态,确保6号机组在后续的电网调峰、填谷及紧急事故备用中发挥关键作用,为华东电网新能源消纳提供强有力的支撑。
