双沟电站2号机组A级检修定子测圆及机组中心测定工作完成

来源:机电制造安装公司 作者:陈柱江 摄影: 陈柱江 时间:2025-10-27 字体:[ ]

10月26日,吉林省双沟电站2号机组A级检修圆满完成机组定子圆度测量与机组中心测定工作。作为检修过程中决定机组运行稳定的核心技术,这两项工作直接决定后续转子回装、轴线调整及整体运行效能。

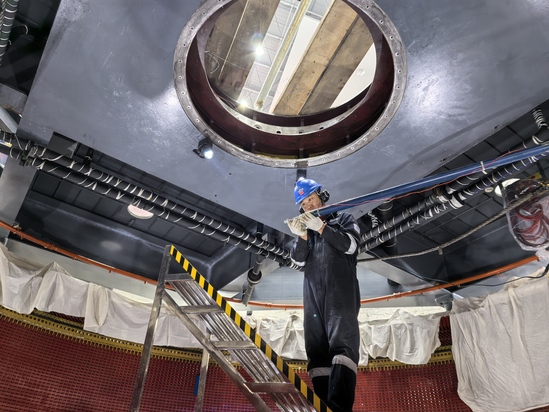

在定子测圆过程中,检修人员采用业内传统模式——球心器、钢琴线垂吊重物的方式进行检测,调整球心器钢琴线位置,以底环中心为基准,将定子铁芯内径分为上、中、下各均分8个点位,采集24个数据,全面评估圆度偏差,确保定子绕组安装间隙均匀,有效预防运行中因气隙不均引发的振动与局部过热问题。机组中心测定同步高效推进,技术人员以底环中心为基准,精准测量上下机架、顶盖,数据测量满足行业规范标准,为后续盘车、转子吊装及动态调试提供了坚实的数据支撑和空间基准。

此次作业严格执行检修工艺标准,实施全过程质量管控,通过科学检测与精细调整,2号机组设备性能将再提升,为电站安全稳定运行和迎峰度冬电力保供注入强劲动能。
