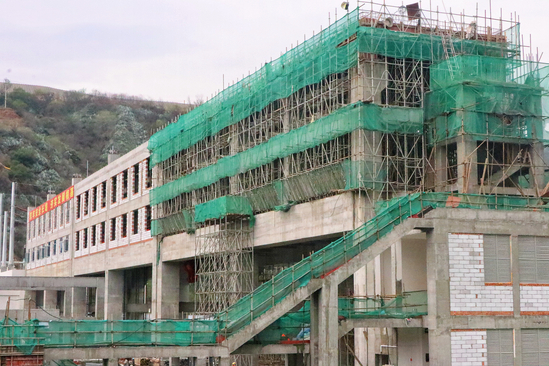

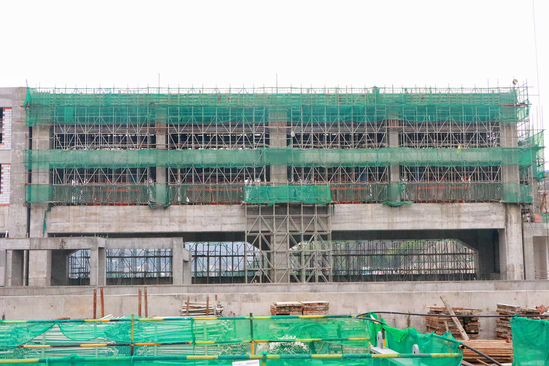

银江水电站厂房尾水启闭机房全面浇筑到顶

来源:五公司 作者:吴晓龙 摄影: 黄山珊 时间:2025-05-30 字体:[ ]

5月29日,随着最后一方混凝土浇筑完成,银江水电站5号坝段尾水启闭机房成功封顶。该节点的顺利收官,标志着水电站厂房尾水启闭机房主体结构施工圆满告捷,为年内6台机组全面投产发电按下“加速键”。

电站厂房尾水启闭机房共两层楼板,总高度24米,单个坝段平面尺寸43.3米×10米,启闭机室楼板高程1016.55米,楼板厚30厘米。启闭机室下部为排架柱结构,柱体高度12米。

厂房尾水启闭机房施工中面临12米高支模体系需承受每平方米7吨的混凝土浇筑荷载,远超常规工程标准;周边均为临边高空作业,且涉及混凝土浇筑、模板支护、钢筋绑扎等多工种立体交叉作业等难题。项目部采用BIM、品茗等技术软件进行施工模拟,通过分层分段浇筑工艺优化、配备测量人员实时对支架变形进行监测预警、全封闭安全防护网搭建等组合措施,成功攻克高支模施工这一“硬骨头”,实现安全零事故、质量零缺陷的建设目标。

下一步,银江项目将继续保持昂扬斗志,优化资源配置,保障施工进度,向着全面投产发电的目标全力冲刺,为早日建成服务能源转型的绿色工程、生态工程贡献五局力量。
