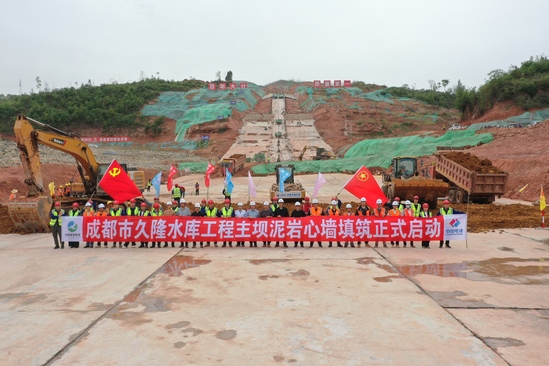

4月14日,成都市久隆水库工程迎来关键节点——主坝泥岩心墙填筑正式启动,标志着久隆水库主体工程建设迈入全新阶段。

久隆水库主坝心墙正式填筑,是继导流洞具备过流条件、工程截流、基坑开挖完成后又一里程碑,为主坝全断面填筑施工和实现2025年年度目标创造了有利条件。

自2024年6月中旬主坝全面具备施工条件以来,项目团队面对交地手续滞后近一年的不利条件,以关键线路为主要抓手,通过合理配置资源,强化现场的协调指挥力度,完成了主坝下游侧排水带料基础面清理,于2024年8月30日如期实现了排水料填筑目标;通过优化施工道路和石渣料大量碾压试验,顺利实现石渣料10月25日既定填筑目标;通过包保责任田和抓进度日纠偏的管理理念和工作机制,实现了12月底填筑40万立方米年度目标。

进入2025年以来,项目团队全面建立网格化管理,抓环节、抓细节、抓执行力、抓责任追究,强化介入式管理,在主坝关键线路上利用一个月时间顺利完成河床段近6000米帷幕灌浆工作,为心墙的转序填筑创造了有利条件,同时,各副坝、取水洞、溢洪道等一批非关键线路也已全面形成大干局面。与此同时,项目技术团队在施工前进行了大量的技术准备工作,在施工过程不断优化施工方案,大胆进行技术攻关和创新,突破了砂岩、砾岩夹泥岩互层地基基础条件下帷幕灌浆施工技术难题;初步掌握了泥岩心墙料关键控制指标,为后续心墙料大规模填筑奠定了基础。
