甘肃黄龙抽水蓄能电站排洪隧洞下游段贯通

来源:三公司 作者:瞿平 时间:2025-11-05 字体:[ ]

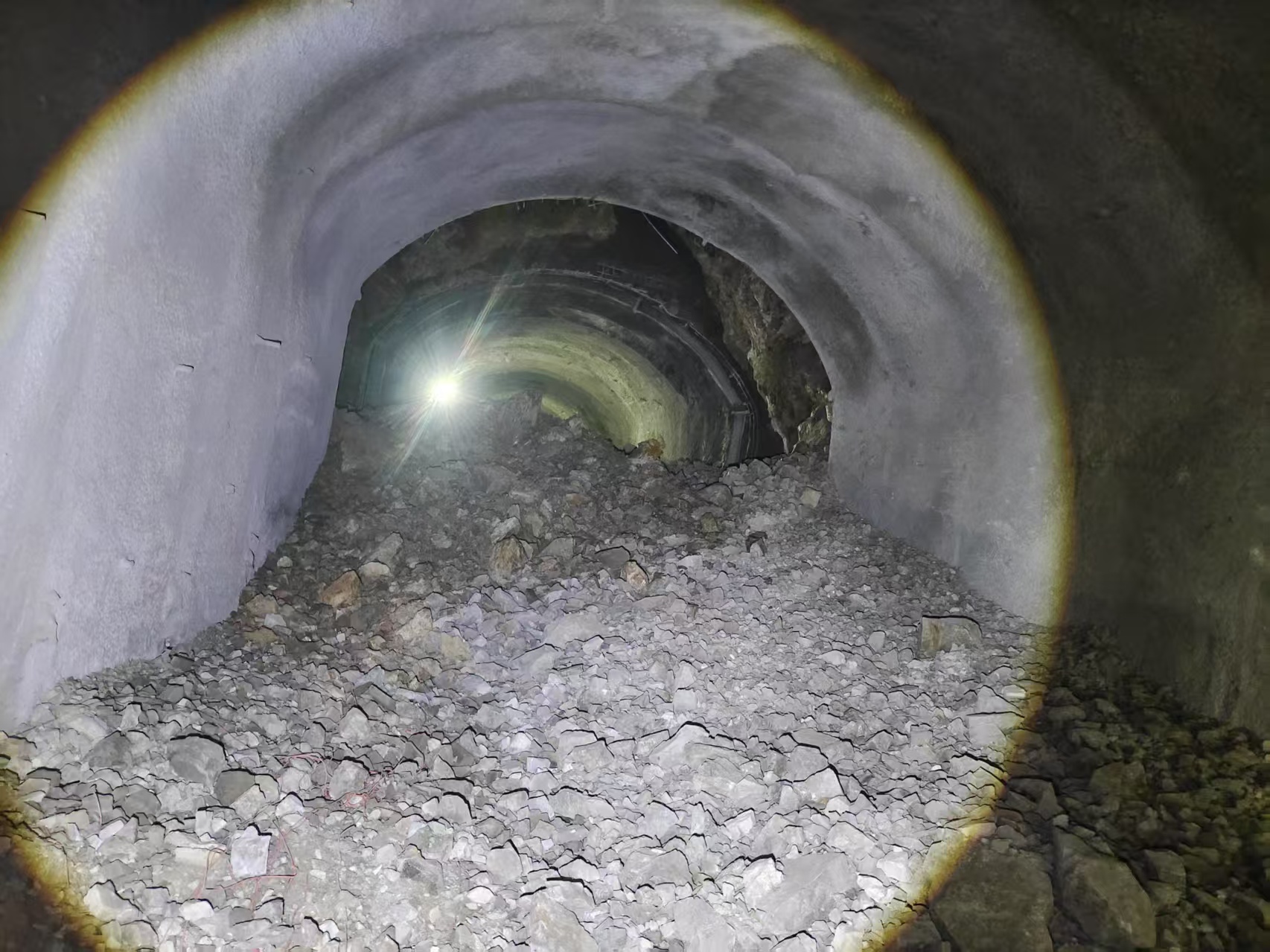

11月3日,甘肃黄龙抽水蓄能电站下水库渣场排洪隧洞建设迎来关键节点——中部至下游出口段顺利贯通。这条承载着渣场核心排洪功能的关键通道实现阶段性突破,不仅标志着排洪系统主体框架基本成型,更创新构建起“支洞引流+主洞泄洪”的立体防洪体系,为电站汛期安全防护再添“硬核屏障”。

作为下水库渣场防洪系统的“主动脉”,该排洪隧洞全长1133.89米,此次贯通的下游段与此前完工的左侧支沟导排洞共同构成覆盖渣场全域的排水网络。目前隧洞仅剩中部至进口段260m待开挖,整体进度已达78%,为2026年汛期前排洪系统投用奠定基础。

隧洞下游段穿越长英质片麻岩破碎岩层、部分区域性活动断裂带,存在塌方、涌水风险。团队延续“精准施工”策略,通过超前地质预报技术实时监测围岩情况,采用“短进尺、强支护”工艺,每开挖1.5米便立即进行钢拱架支护与混凝土喷射;针对断层破碎带实施“预注浆加固+管棚支护”工艺,使围岩稳定性大幅提升;同时用激光导向仪把控轴线精度,确保隧洞断面尺寸与设计误差控制在毫米级,全程实现安全零事故。

排洪隧洞下游段的贯通,能提前开展下游段隧洞衬砌施工,为2026年汛期前排洪系统全面投用争取时间。当前,项目团队已聚焦剩余260米隧洞开挖任务,制定专项施工计划,优化人员与设备配置,力争早日实现排洪隧洞全线贯通,为下水库渣场启用及电站主体工程推进提供坚实防洪保障,助力电站早日发挥能源保供与“双碳”支撑作用。

作为国家“十四五”规划能源重点项目的关键配套工程,排洪隧洞的逐步成型不仅保障了渣场安全运营,更为西北山区大型能源项目的水土保持提供了实践范本。随着后续工程的推进,这座电站将持续夯实绿色发展根基,为区域能源结构转型与“双碳”目标实现注入稳定动能。
