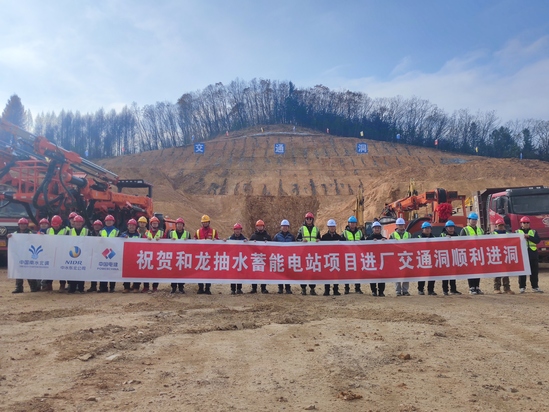

11月4日,历时21天,由水电五局参建的国家“十四五”规划重点工程——和龙抽水蓄能电站进厂交通洞顺利进洞,为进厂交通洞冬季连续施工创造了有利条件。

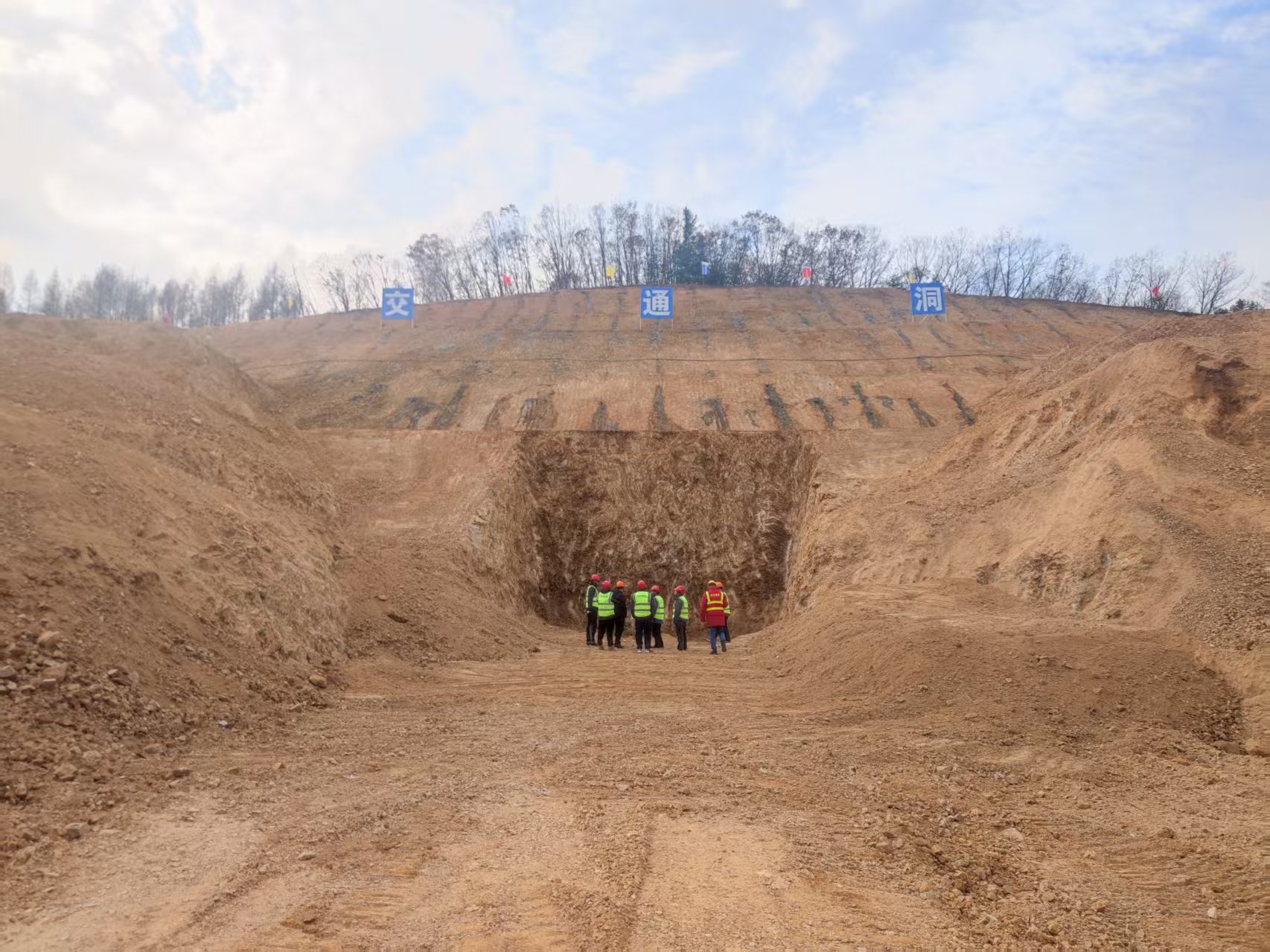

进厂交通洞全长1758米,洞口边坡高28米,开挖断面为城门洞型,断面宽9.58米、高9.54米。10月16日,自项目开工以来,和龙项目始终秉承着水电五局攻坚克难的进取精神迎难而上,面临工期紧、任务重的挑战,以“短、频、快”的方法精心组织、科学部署,高峰期单日土方开挖量达到0.7万立方米。为确保各项工作有序、有效的落地落实,项目部对外积极主动协调,对内提前规划部署转序后的各项工作,明确人、材、机的进场时间及督促落实责任人,通过日保周、周保月的方式把控施工节点。根据现场实际情况动态调整施工方法、倒排工期,解决了高边坡开挖工期短、边坡支护地质差、冬季保温等一系列困难,为施工提供实时有效的技术保障。
和龙抽蓄电站位于吉林省延边市,总装机容量180万千瓦,装设6台单机容量为30万千瓦的水泵水轮发电电动机组,被列为国家《抽水蓄能中长期发展规划(2021—2035年)》中“十四五”规划重点实施项目,是实施“水能融合”发展模式、贯彻落实国家水网规划融合发展要求、深入践行国家“双碳”战略的重要实践,对推动地方经济社会高质量发展具有重大意义。
