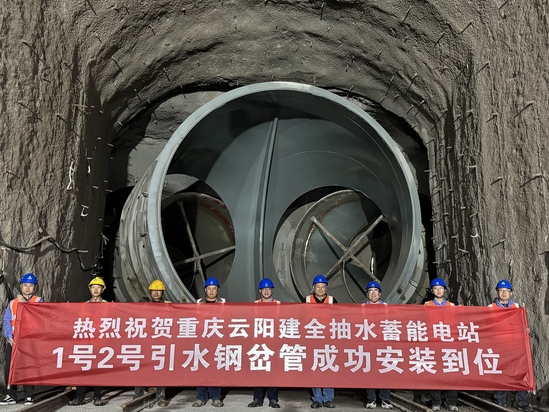

重庆云阳建全抽水蓄能电站引水钢岔管顺利安装到位

来源:机电制造安装公司 作者:高侠 摄影: 贾陈 时间:2026-10-19 字体:[ 大 中 小 ]

10月17日,由水电五局承建的重庆云阳建全抽水蓄能电站引水系统一二号钢岔管安装到位,为后续引水系统钢管安装工程的顺利推进奠定了良好基础。

云阳建全抽水蓄能电站引水系统设计两洞四支2个对称Y型加强月牙肋钢岔管。钢岔管最大公切球直径8.95米,主管直径5.7米,支管直径4米,材料采用800兆帕级钢板,最大壁厚58毫米,月牙肋板厚116毫米,单个钢岔管重66吨。

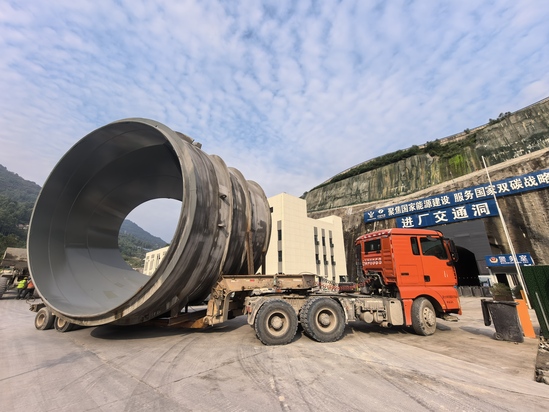

在钢岔管运输安装过程中,项目团队经过多次研讨、计算和试验,结合复杂的运输道路条件,和钢岔管的外形特征,对运输路线进行了详细勘察,充分考虑道路和洞室的坡度、弯度、宽度和高度等因素,提前对运输路线上的架空线路、指示牌和道路平整度等进行勘察和处理。项目特地制作岔管模型,多次进行洞内运输条件试验和测绘,结合相关数据和现场运输设备,精心计算设计并制作钢岔管运输专用托架,使高度精准降低500毫米。团队在运输之前还积极和相关参建单位沟通协调,解决了洞内转弯的扩修、高度不足地面处理、洞壁悬挂的线路改道等问题,全面确定了运输方案,充分做好了运输准备,先后于9月29日、10月11日,利用钢管安装工序间隙、项目区域秋雨季节持续降雨空窗期,将一二号钢岔管顺利运输到预定位置。钢岔管洞内卸车采取了拉进去卸车、钢岔管运输至避让位置、运输车辆倒出、钢岔管回位运输就位的方式,在保证斜井施工不间断的情况下,于10月12日、15日又先后完成了钢岔管位移安装就位目标,后续将按照工序工艺流程,对钢岔管进行调整和对接安装。

此次钢岔管顺利运输到位,为引水系统下平段钢管运输安装奠定了良好基础。接下来,项目团队将严格把控施工安全和工程质量,确保后续工程顺利进行,为云阳建全抽水蓄能电站实现发电目标贡献力量。
