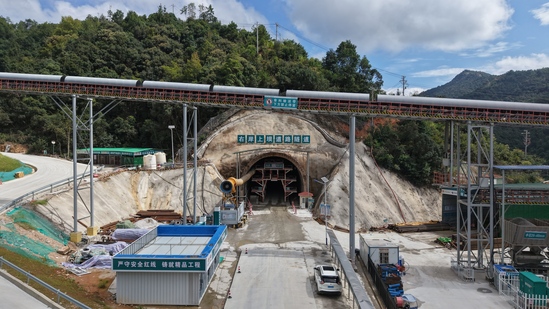

8月30日,由水电五局承建的江西赣县抽水蓄能电站下水库右岸上坝隧道贯通,标志着电站下水库场内交通网络进一步完善,为后续大坝填筑施工打通了关键交通运输通道。
下水库右岸上坝隧道全长414米,断面采用三心圆设计,开挖净断面尺寸为9.32米宽、9.6米高,是连接下水库坝肩与库内料源区的重要交通动脉。

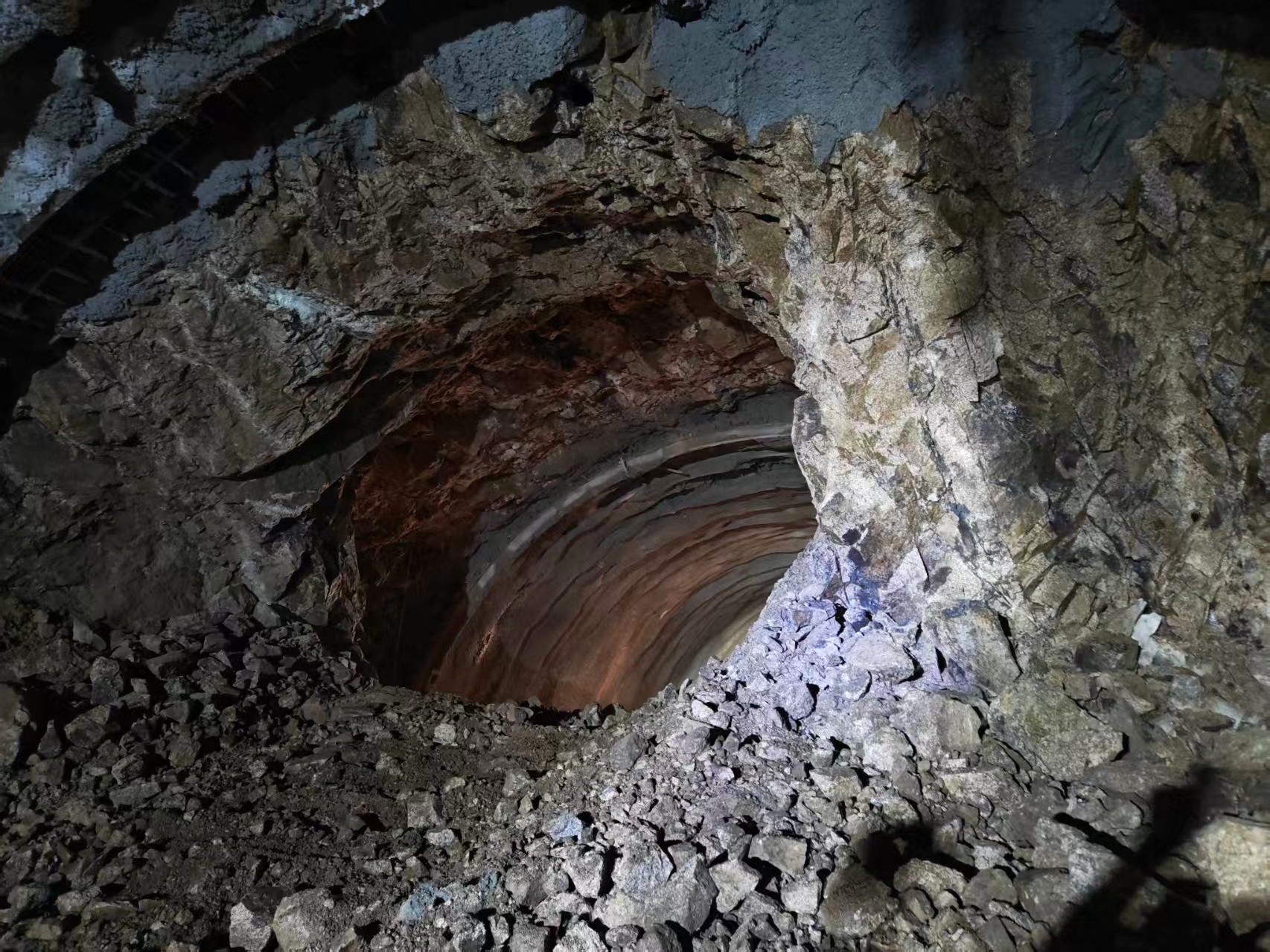

面对地质条件复杂、裂隙发育等重重困难,项目部坚持技术引领、方案先行。针对围岩破碎、成洞条件差等难题,采用台阶法开挖工艺组织施工,上、下台阶错开掘进,有效约束拱顶沉降,提升掌子面稳定性。施工中严格执行“短进尺、弱爆破、强支护、快封闭”原则,每循环开挖后立即跟进钢拱架架立和喷射混凝土作业,及时封闭成环。同时,依托超前地质预报动态调整支护参数并且严格把控施工质量,针对不同级别围岩配置复合式衬砌体系,设置专用防排水夹层,有效解决裂隙渗水难题,最终实现隧道安全、优质贯通。
下一步,项目部将锚定大坝填筑目标,严守安全底线、严控工程质量、紧盯建设工期,精益求精抓好后续各项建设任务。
