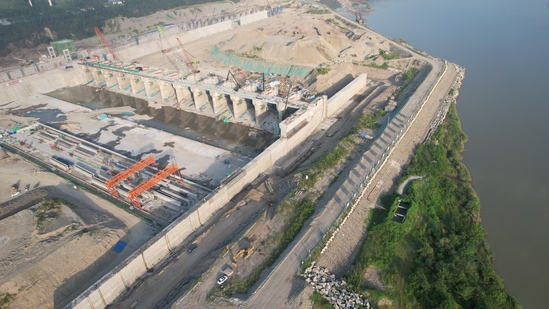

7月22日晚,随着最后一方混凝土入仓、振捣密实,收面成型,东风岩航电枢纽右岸三期混凝土纵向围堰顺利浇筑到顶,为后续二期一枯围堰顺利合拢奠定了坚实基础。
右岸三期混凝土纵向围堰分为上、下游两段,上游段109米、下游段150米,总长度259米。自5月19日首仓混凝土浇筑以来,历时65天,累计完成混凝土浇筑21213立方米,较原定工期提前9天完成施工目标。期间,项目克服高温天气、交叉作业严重等施工难点。三期混凝土纵向围堰采用跳仓法浇筑、平面大模板作业,利用液压反铲结合回填浇筑平台作业缩短作业时间;技术人员严格落实工程“三检”制度,全程严控原材料进场、浇筑振捣、养护等每一道工序,精准把控浇筑速度、分层厚度,有效规避高温、汛期等不利因素影响,全力保障围堰混凝土浇筑的连续性、规范性和高质量落地。
下一步,东风岩项目将锚定左岸筛分拌合系统建设及二期一枯围堰填筑,从“人、机、料、法、环”等多角度做好规划,坚守“安全第一、质量为本、精益求精”的建设理念,确保二期一枯各项施工内容顺利推进。
