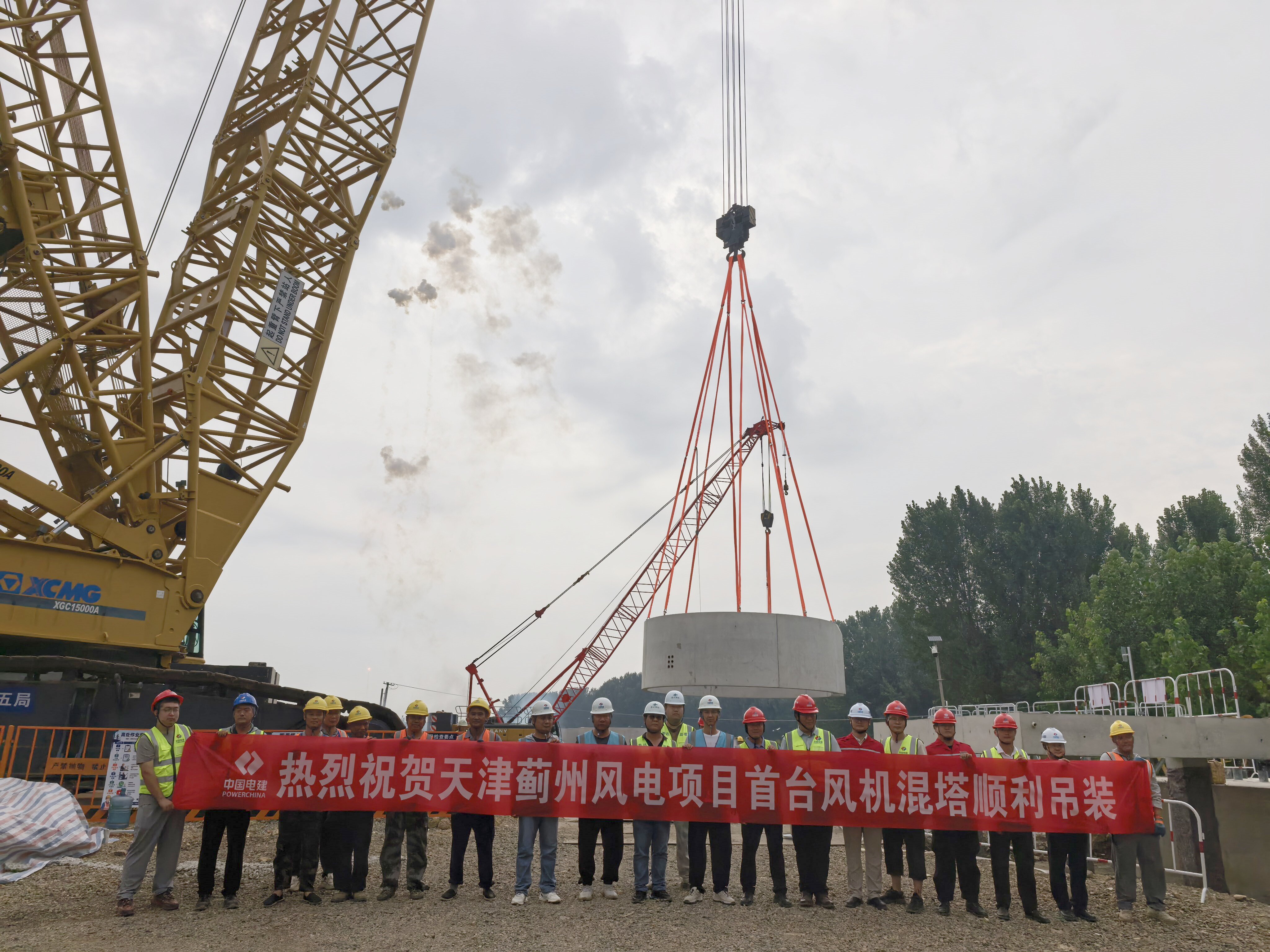

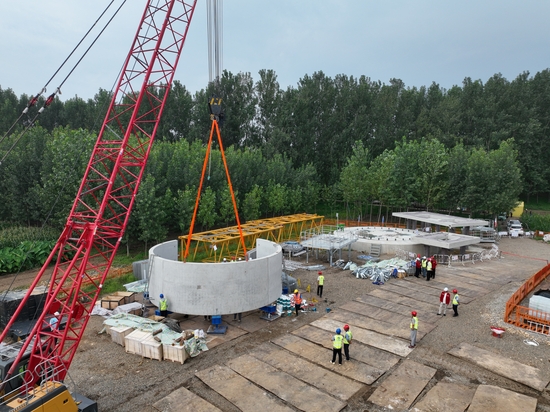

天津蓟州风电项目首台风机混塔首环吊装作业正式启动

来源:一公司 作者:张建栋 摄影: 安伟国 时间:2026-08-17 字体:[ ]

8月15日,天津蓟州风电项目首台风机混塔首环吊装作业正式启动,标志着项目建设全面进入风机安装攻坚关键阶段。

蓟州风电项目为EPC工程总承包项目,项目位于天津市蓟州区别山镇、礼明庄镇及上仓镇境内,场区海拔高程为4米到12米之间,场址区为平原地貌类型。本项目风电部分安装14台单机容量为5000千瓦的风电机组,2台单机容量为6250千瓦的风电机组,项目装机容量82.5兆瓦,并接入一座新建的110千伏升压站。水电五局天津项目主要承建内容包括桩基基础施工、风机承台基础施工、风电机组吊装施工、箱式变电站基础施工、升压站及主要建筑物施工、集电线路施工、场内道路施工、电气设备安装施工等。

项目建设期间,面临地形环境复杂、征地协调难度大、手续办理烦琐、多工序交叉施工等多重压力,项目部主动对接属地镇村,妥善化解现场矛盾;全员挂图作战、同步推进报建审批,补齐各项合规手续,为大规模施工扫清障碍。为保障本次吊装顺利开展,项目部提前统筹、周密部署,全流程做实前置筹备工作。针对混塔构件自重较大、安装精度标准严苛等施工难点,技术团队多次实地踏勘机位,编制专项吊装施工方案并组织专家评审论证,分层分级开展全覆盖安全技术交底;同步完成风机基础复核测量、作业场地平整、吊车地基硬化加固、起重吊具全方面检修验收等前置工序;严格落实塔筒构件进场质量检验,配齐配足作业人员、大型机械与配套物资,搭建气象实时监测预警体系,针对大风、降雨等恶劣天气完善应急处置预案,层层压实各岗位安全生产责任,实现方案、设备、人员、管控四到位,全面满足吊装作业各项施工条件。

下一步,项目部将优化施工排布,统筹大型设备周转与人材机调配,严抓高空吊装等危大工程安全质量管控,协调多专业交叉施工,抢抓施工窗口期,稳步推进剩余塔筒吊装,全力按期完成项目建设目标。
