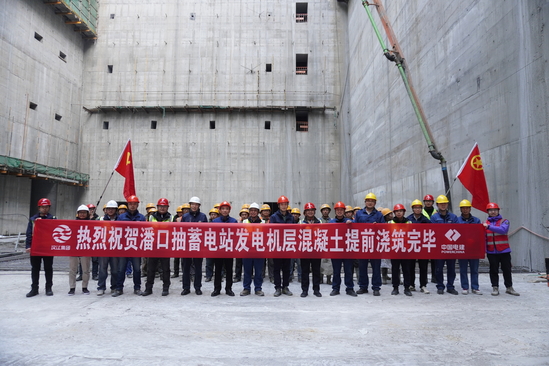

潘口抽水蓄能电站发电机层混凝土提前浇筑完毕

来源:一公司 作者:陈宝林 摄影: 左钰灵 时间:2026-01-28 字体:[ ]

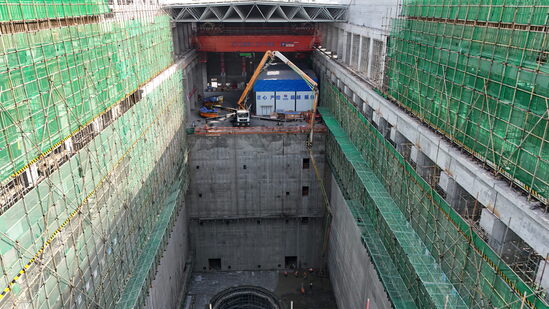

1月27日,潘口抽水蓄能电站1号机组混凝土提前8天浇筑至发电机层,至此潘口抽水蓄能电站发电机层混凝土全部浇筑完毕。

潘口抽水蓄能电站的上水库利用已建潘口水库,下水库利用已建小漩水库,装设2台单机14.9万千瓦的可逆式水泵水轮机组,采用一洞两机以及尾部式地面厂房的枢纽布置格局,工程主要包括输水系统、发电厂房系统和下水库加固改造等。项目建成后将有力增强十堰市电力调峰能力,提升新能源发电消纳水平,对构建新型能源体系、加快建设绿色低碳发展示范区具有重要意义。

自2025年1月23日厂房首仓混凝土开仓浇筑至今,项目已累计浇筑混凝土27万立方米,施工高峰期创下3.9万立方米的月浇筑强度。施工过程中,项目部通过精细策划、动态优化施工组织、强化党员先锋攻坚等措施,严控安全防线,坚守质量底线,先后克服了夏季高温、土建与机电安装多专业交叉作业干扰大、作业面狭窄、吊装任务密集以及混凝土温控标准严格等困难。为确保工程高效推进,项目部依据发电总目标倒排工期,严格落实“联合验仓”和“事不过夜”的协调机制,有力保障了关键工序衔接与交叉作业面的有序配合。同时,项目部以“单仓核算”与“单机核算”为精细化管控抓手,灵活调整混凝土入仓方式,实现了工程进度与成本效益的协同提升。

下一步,项目部将持续秉持精益求精、勇攀高峰的工匠精神与团队协作理念,持续提升混凝土浇筑质量,确保整体施工进度全面受控,推动潘口抽水蓄能电站“一年双投”目标顺利实现。
