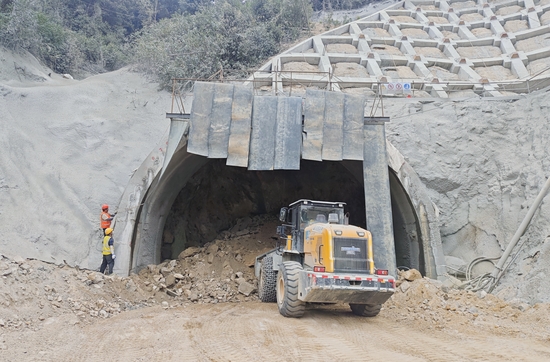

10月24日,公司承建的江西赣县抽水蓄能电站上下库连接道路1号隧道顺利进洞,标志着该隧道正式转入洞身掘进阶段。
上下库连接道路1号隧道全长约1140米,断面采用三心圆设计,开挖尺寸为9.75米宽、7.5米高,是连接上下水库的重要交通通道,建成后主要承担电站上下水库间物资运输、设备通行等重要任务。
进洞前,项目部严格遵循“自上而下、分层分段、逐级开挖、逐级支护”原则,先后完成洞口截水沟施工、边坡分层开挖与支护,采用锚杆、锚索、挂网喷射混凝土及框格梁对边、仰坡进行系统加固,确保洞口稳定。针对进口段围岩条件,及时施工锁口锚杆和导向墙,完成管棚施工,对拱部围岩进行预加固,并采用台阶法组织后续洞身开挖,有效确保掌子面稳定。项目部还将安全管控贯穿施工全过程,严格执行每班作业前交底,由安全员、技术员联合排查坡面及马道风险并设置公示牌,明确风险等级、管控责任人和应急处置措施,为施工安全提供有力保障。
下一步,项目部将紧盯洞身开挖和支护关键工序,统筹安全、质量、施工组织,全力推进隧道建设,为电站上下库连接道路全线投用和后续主体工程施工提供有力交通保障。
