10月15日,湖北潘口抽水蓄能电站500千伏系统倒送电工作完成。受电范围内电气设备带电运行平稳,主要电气参数符合调试大纲和规程要求,倒送电全流程检验顺利完成,标志着电站机电调试取得重要阶段性进展,为后续机组启动调试和年底投产发电提供了电源保障。

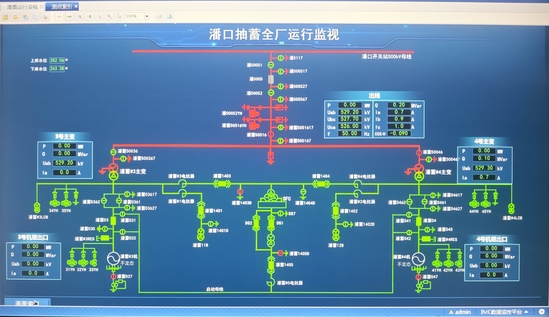

本次倒送电严格遵循电网调度指令和专项调试大纲,依次完成500千伏蓄潘线冲击合闸及充电、500千伏GIS联合单元带电、4号主变受电、三相核相、二次回路检查、保护通道联调等关键工序。经现场监测,GIS、主变压器、互感器、避雷器等一次设备运行正常,未发现异常放电和声响;继电保护、故障录波、同步相量测量装置、监控现地控制单元等二次系统采样和信号反馈正确,规定试验项目均顺利通过。
为确保节点目标顺利实现,项目编制专项受电调试大纲,细化试验方案,严格工序管控和隐患排查,完成变压器、GIS、互感器、避雷器交接试验,完成直流系统、UPS系统、继电保护、监控系统静态调试及保护整组传动试验,完成500千伏蓄潘线参数实测和保护通道双侧联调,落实安全保障和反事故措施,保障本次倒送电安全顺利完成。调试期间,项目部积极协同业主、设计、监理及设备厂家,强化现场组织与技术支撑,以严谨作风和专业技能赢得各方认可。
潘口抽水蓄能电站位于湖北省十堰市竹山县境内,是华中地区首座采用地面厂房的大中型混合抽水蓄能电站,总装机容量29.8万千瓦,设计年发电量2.82亿千瓦时,集调峰、填谷、储能、调频、备用等功能于一体,是区域新型电力系统建设的核心支撑项目。潘口抽水蓄能电站由汉江集团汉江水电开发有限责任公司出资建设,中国水电五局承担该电站厂房土建及机电安装工程建设任务。
下一步,项目部将以此为新起点,持续推进主变短路升流、空载升压、机组分系统调试等后续工作,全力冲刺年底投产发电目标,为湖北能源结构转型升级和区域绿色可持续发展贡献力量。
