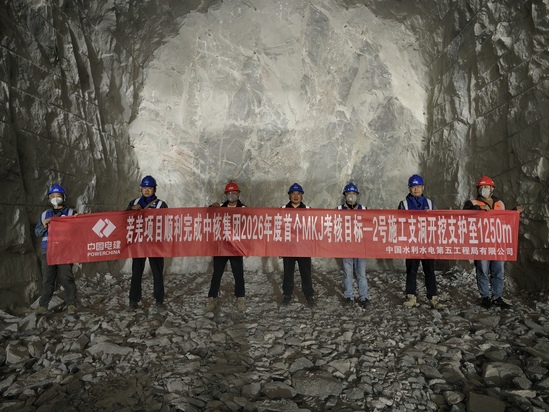

3月16日,新疆若羌抽水蓄能电站2号施工支洞开挖支护进尺成功突破1250米大关,提前15天完成了中核集团暨新疆新华若羌抽蓄公司2026年度首个MKJ考核目标,为全年工程建设任务的高质量推进赢得了“开门红”。
2号施工支洞设计总长达1461.77米,为连接引水系统中平段与外界的重要通道,具有高差大、地质条件复杂等特点。自进点施工以来,项目管理团队精心组织,严格控制超欠挖,调整爆破参数,总结经验,确保爆破开挖质量满足要求并及时进行支护,时刻遵循“短进尺、弱爆破、强支护、勤监测”的施工原则,成功克服了围岩变化和施工条件艰苦等多重困难,提前16天完成年度首个MKJ考核目标,被业主及监理单位称为若羌抽蓄隧洞光面爆破标杆。
该考核目标的圆满完成极大地鼓舞了项目部全体参建人员的士气,项目部将以此为契机认真总结前期施工经验,进一步加强现场管理,确保后续工程节点目标按期优质高效完成,为早日实现投产发电目标不懈努力。
