巨龙昂首待点睛 脉动成眉绘新篇
——市域(郊)铁路成眉线工程眉山段机电项目建设纪实

来源:二公司 作者:罗浩宇 时间:2025-11-28 字体:[ ]

在眉山这座千年诗书城,一场现代化的交通变革正在静静展开,勾勒出新时代的出行图景。

依托《成渝地区双城经济圈综合交通运输发展规划》的指引,市域(郊)铁路成都至眉山线工程如一条蓄势的巨龙,应运而生。它寄托着成都与眉山两地人民对快捷往来的期盼,也承担起推动“成德眉资同城化”发展的重任。

如今,沿线车站已拔地而起,轨道路基蜿蜒向前,巨龙的骨骼与躯干已然成形。然而,静卧的巨龙仍需灵魂的注入。此刻,一群幕后的“点睛人”悄然登场,开始为这条巨龙勾勒“神经”,贯通“血脉”,赋予它感知世界、奔腾翱翔的生命力——这,便是成眉线眉山段机电项目的征程。

自2025年5月26日正式开工以来,项目稳步推进:6月18日,视高站砌体首件验收通过;8月23日,声屏障首根立柱安装到位;10月17日、11月5日,音乐广场站和半封闭声屏障先后通过开工条件验收……每一个节点的完成,都是巨龙苏醒前扎实的足音。

技术之睛——毫米级的雕琢

巨龙之“睛”,首在技术。眉山段机电项目,由成眉分界线起,经视高站、南天府公园站、乐高站、黑龙滩站、岷东新区站、眉山北站、音乐广场站,止于眉山市眉山东站,线路长39.86千米,4A编组,最高时速160千米。其核心使命在于构建一套庞大而精密的机电神经网络。项目负责人向文龙对此有着深刻的洞见:“技术是手段,质量是目的。我们的技术必须落在实处,为工程质量服务。”

车站机电工程施工内部错综复杂的“管线丛林”,数以万计的线缆、成百上千的传感器,需要被无缝集成,最终形成一个能感知车站温度、湿度、客流,并能自主调节通风、照明的“智能生命体”。面对如此复杂的系统集成挑战,项目部将BIM(建筑信息模型)技术作为核心利器。这不仅为车站砌筑与桥架安装提供了精准的骨架指导,更通过无数次虚拟推演与深化设计,为管线的三维排布提供了毫米级的优化方案。

正是这种对毫米级精度的执着追求,实现了管线空间利用的最优化,完成了各类附属结构的“零误差”安装。项目部在吸收优秀经验的基础上,开展《集成化工程协同设计与施工资源动态管控关键技术应用研究》科研项目,催生了《一种声屏障屏体一体化安装装置》等8项发明专利,并总结出《地铁走道裸顶施工》《地下区间照明永临结合》等多项高效新工法。在2025年度专项劳动竞赛中,项目凭借《一种简易式吊装转运装置》《声屏障吊装“转危为安”吊装创新》等成果,斩获“五小创新”“节能减排”多项殊荣,让技术的“点睛之笔”闪耀出创新的火花。

项目部始终将质量视作生命线,坚持“样板引路,标准严控”的原则,并在2025年第三季度荣获全线质量评比第一。

施工现场条件多变,但质量标准始终如一。样板区把复杂的工序一步步拆解展示,成为建设者最直观的教材。“样板引路”加“首件验收”的模式,确保工程从起步就走在高标准的轨道上。

线盒间距的“零误差”排布,确保了视觉的整齐与功能的精准;管道安装后的统一喷涂,于细节处彰显工业之美;支架安装时精准露出的“三丝”,是恪守工艺规范的无声誓言;车控室内,每一块防静电地板与冲孔铝板都依据设备位置进行着微妙的调整……他们用匠心,将冰冷的建材雕琢成可靠的艺术品,为巨龙注入坚实的品质内核。

攻坚之睛——于方寸间“舞蹈”

巨龙之“睛”,难在攻坚。当公众为宏大的车站与轨道赞叹时,机电工程师早已潜入那些不为人知的“站点迷宫”。

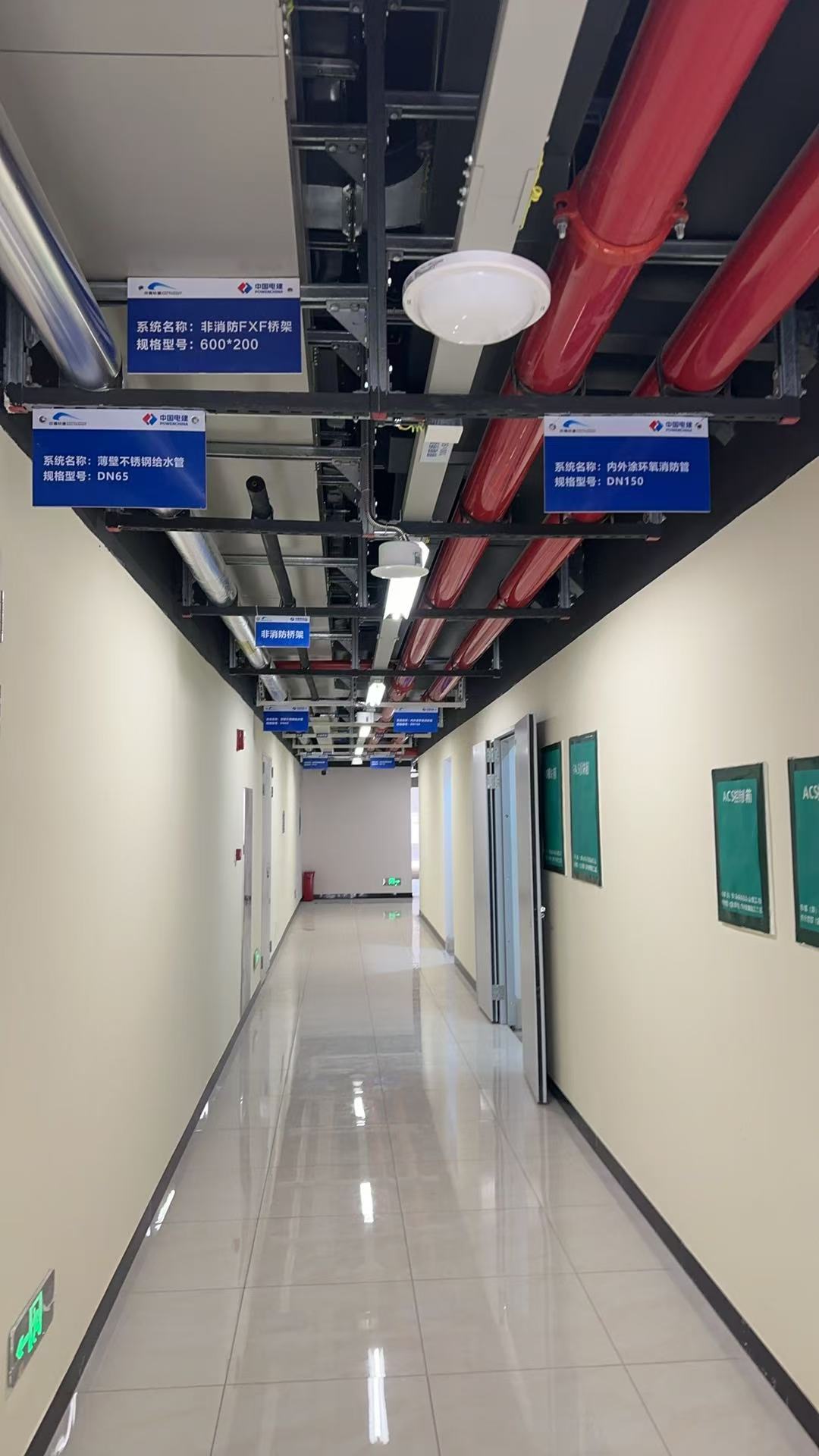

设计图纸上的理想布局,常在实际中遇到障碍:一根结构梁、一道计划外的墙,有时安装空间甚至不足30厘米。如何把占据90%空间的管线“安放”进去,考验着团队的智慧。项目部借助BIM技术,反复模拟、优化管线路径。最终,各类管线按功能分层、依颜色区分,整齐架设在站厅顶部,既实用,也呈现出现代工业的秩序之美。这场毫米级的“较量”,为巨龙铺就了顺畅的“呼吸通道”。

机电安装的高峰期,正值内装修、铺轨等多工种同步作业、交叉进行的“战国时代”。准备好的风管被装修脚手架阻断去路,声屏障的安装空间因轨道铺设而被迫中断……工序冲突如同暗礁,随时可能让进度“搁浅”。面对挑战,项目部建立起“微循环”式的对接机制,精准预判出土建拆架、轨道车转场等关键节点间那宝贵的几小时甚至几十小时空档。团队如同一支“快速反应部队”,随时待命,见缝插针,在时间的夹缝中完成一段风管、一排线槽的安装。这种在方寸之间辗转腾挪的智慧,确保了机电安装这条“隐形战线”始终与整体工程同频共振。

安全之睛——筑牢不可逾越的红线

巨龙之“睛”,基在安全。在“大干快上”的建设热潮中,安全与质量是永远不可动摇的底线与红线。项目部始终将安全生产和工程质量摆在首要位置,织就一张密不透风的防护网。

安全生产责任制被严格落实到每一个岗位、每一个人。现场安全巡查与隐患排查的频率被提到最高,目光尤其聚焦于高空作业、起重吊装、临时用电等高风险管理环节,实施重点布控,确保施工安全“零事故”的终极目标。在质量把控上,从原材料进场检验,到每一道工序的过程验收,都建立起层层把关的严密体系,严守技术规范与验收标准。他们致力于打造的,是经得起时间与实践检验的优质工程、放心工程,让这条未来的城市动脉,从诞生之初就拥有最健康的体魄。

目前,市域(郊)铁路成眉线眉山段已全面进入机电安装高峰期,整体进度稳步推进。这条承载着城市发展期待的交通动脉,正迎来最为关键的“点睛”时刻。

一旦机电系统全面建成,这条钢铁巨龙将被真正唤醒。它不仅是推动产业融合、区域发展的经济引擎,也将成为连接双城、贴近生活的温情纽带。一幅“成眉同城”的新画卷,正随着建设者的汗水,徐徐展开。一个联系更紧、活力更足的未来,已脚步声渐近。
