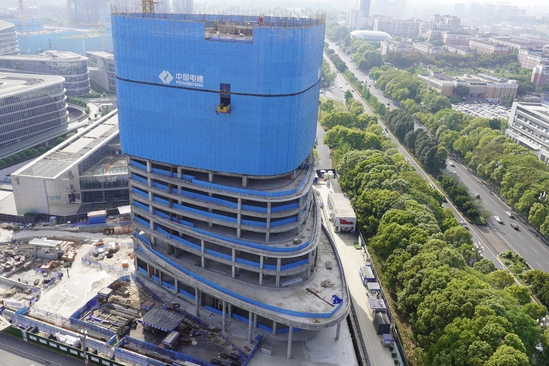

2026年4月15日,绵阳科技城新区九洲大道与园兴东街交叉口,随着最后一方混凝土精准浇筑,由中国水电五局承建的绵阳科技城新区人工智能大楼主体结构圆满封顶。这座矗立在不规则三角地块上、总高72.15米的建筑,作为区域内14栋规划建筑的收官之作,与周边已建成的13栋楼宇连片成势,共同勾勒出科技城新区人工智能产业的全新天际线。
从一纸蓝图到巍然矗立,400多个日夜,水电五局建设者们以“不讲大话、只较真章”的实干作风,在绵州大地上刻下了铁军印记。
攻坚之战:三重制约下的“唯一解”
绵阳科技城新区人工智能大楼项目,是绵阳市聚焦新一代信息技术产业、打造区域创新策源地的重点工程。项目总建筑面积36350.84平方米,地上16层、地下1层,建筑高度72.15米,采用框架-核心筒结构,抗震等级二级。作为区域产业布局的关键节点,大楼以“文化+科技”为核心理念,定位为集科研办公、产业孵化、技术交流、成果展示于一体的综合性人工智能产业枢纽,打破传统产业载体单一功能局限,构建“产学研用”深度融合的产业生态。
作为区域规划的收官之作,项目开工伊始便遭遇不规则三角地块、机场净空限高、地下输油管线三重制约,堪称“最难硬仗”。项目地处绵阳南郊机场净空保护区,塔吊限高80米,而大楼总高72.15米,留给塔吊的操作余量不足8米,堪称“刀尖上跳舞”。此外,项目装配率高达52%,8至16层预制柱单件最重达5.68吨,对垂直运输要求极高。加之三角场地挤压,大型塔吊无法进场、小型塔吊难以承载,一时间陷入了“买大进不了场、买小吊不动”的困境。
困境当前,项目团队迎难而上。项目总工程师带领技术团队翻遍国内主流塔吊参数手册,反复演算起重曲线与作业半径,每一组数据都经过上百次验证。经过无数次模拟论证,团队最终锁定XGT7528型塔吊,将其最高点精准控制在79.5米,截短臂长适配狭小场地,调至最大起吊倍率满足预制柱吊装需求。
“这不是最优解,是三重约束下的唯一解。”项目总工程师的话,道出突破的不易。塔吊难题破解后,各方“抢”塔吊的乱象随之出现,项目部果断出台新规:吊装时间精确到半小时,提前申报方可排班。规范管理让施工效率大幅提升,项目开工至今未发生一起因垂直运输导致的停工待料。
地下博弈:与管线“共舞”的毫米级管控
如果说高空塔吊攻坚是“与天较劲”,地下施工便是“与地博弈”。项目新建地下室外墙距既有建筑最近不足3米,地下兰成渝输油管线横贯而过,基坑需开挖6米深,常规大开大挖根本不可行,安全风险如悬顶之剑。
项目部多次组织专家论证,敲定“排桩+锚索”支护工艺,巧妙“借用”既有建筑地下外墙作为天然围护体,最大限度降低风险。针对输油管线这一“心腹大患”,技术员全程值守,每挖一米便复核管线坐标;管线暴露后,工人们按定制方案用钢丝绳悬吊固定,每隔两米设一个吊点,全程实现零安全隐患。
地下室顶板浇筑后,项目部盘活空间,将材料堆场、加工棚搬至顶板,实现“地上地下一寸不浪费”,进一步破解场地狭小难题。此外,针对地下卵石层分布广、厚度大的地质难点,技术团队创新采用“旋挖钻干作业法”,优化泥浆配比,加强成孔实时监测,精准控制钻孔速度与深度,确保215根工程桩全部一次性验收合格。
安质为基:细节里的电建匠心
作为2025年度四川省智能建造试点项目的标杆之作,项目全面应用智慧工地管理平台,集成人员、设备、进度等多模块管控,实现人员实名制、设备安全监控、环境自动降尘,施工中推广装配式构件、预拌砂浆等绿色技术。
项目紧邻创新中心A区,周边密布政府单位与住宅小区,对扬尘、噪声控制要求极高。为此,项目部搭建“标准化+智能化”管控体系,将围挡喷淋、雾炮机与扬尘在线监测系统联动,PM10超标自动降尘;塔吊、施工电梯全部安装智能预警系统,实时排查安全隐患。凭借严苛管理,项目获评“2025年度绵阳市市政工程文明施工示范引领工地”。
建设期间,项目团队始终坚守质量底线,防水质量承诺“不低于50年”。施工中,项目采用“结构自防水+卷材防水”双重保障,在大体积混凝土浇筑中优化配合比、添加抗裂纤维、严控内外温差,从源头减少裂缝。广泛推行防水工序“实名追溯”制度——每道工序、每处隐蔽工程均需施工与验收人员实名记录。推行初期,部分作业人员认为流于形式,直至一次因卷材搭接胶层厚度不足被责令返工并实名登记后,全体人员质量意识显著提升,逐步形成 “完工必自查、达标再签字” 的良好施工习惯。主体施工中,对高支模、大跨度梁板等关键工序编制专项方案并组织专家论证,采用盘扣式脚手架、新型模板体系,主体结构验收合格率达100%。
智向未来:封顶启新再出发
主体结构封顶,标志着项目正式转入装饰装修与机电安装攻坚阶段,为年底顺利竣工交付奠定了坚实基础。项目建成后,将重点引进人工智能、大数据、云计算等领域的龙头企业、研发机构及创新创业团队,预计入驻企业50余家,带动就业超千人,形成年产值超亿元的人工智能产业集群。届时,大楼将与周边机器人智能制造、AI智能制造产业园联动,构建“研发—产业化”完整创新链条,彻底改变科技城新区人工智能产业载体不足的现状,为绵阳构建新一代信息技术产业集群注入强劲动能。
回望建设历程,没有一招制胜的“秘诀”,只有日复一日的较真与坚守。塔吊选型算至深夜、排班精确到半小时、管线每挖一米复核、防水每道工序签字——这些细节拼凑出电建人的责任与担当,展现了敢打硬仗、善打硬仗的铁军风采。
未来,这座崛起于三角地块的智能地标,将如一颗璀璨明珠闪耀绵州大地,持续集聚创新资源与高端人才,推动人工智能技术与实体经济深度融合,为绵阳科技创新赋能增效,为产业高质量发展插上腾飞之翼。项目全体建设者将始终牢记初心使命,秉持 “精益求精、追求卓越” 的工匠精神,全力以赴推进后续工程建设,确保项目如期竣工、顺利投用。以实干担当在新时代新征程上,留下电建人深耕科技城、赋能新发展的坚实足迹!
