在平均海拔超过4500米的“生命禁区”,一条条银色电力线横跨雪山、直插云霄,其最高架设点位于5526米的山巅。1月20日,随着最后一段导线精准对接,水电五局承建的巨龙铜矿二期220千伏输电线路工程全线贯通。这条刷新世界纪录的“电力天路”,将极限高度刻入行业史册,建设者们以钢铁意志与无私守护,为雪域高原铺就了赋能发展的能源动脉。支撑工程穿越绝境的,是“缺氧不缺精神”的铁军担当,更是项目管理团队筑起的坚不可摧的安全防线。
极限挑战:生命禁区的使命高度

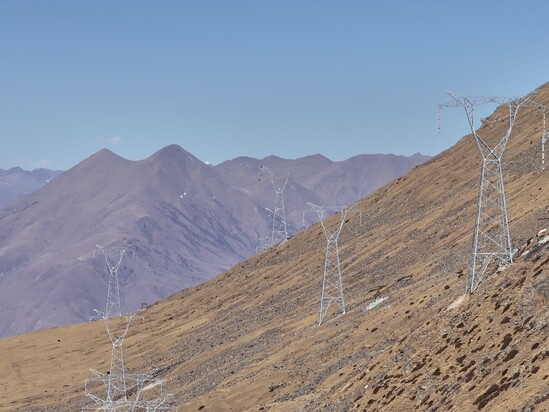

巨龙铜矿二期220千伏输电线路工程,一端连接拉萨500千伏变电站,另一端接入巨龙二期220千伏变电站,横跨林周、达孜、墨竹工卡三县区,线路全长72.761千米,新建铁塔164基。沿线海拔从3600米逐级攀升,最终在5526米处矗立起NB88号“云端铁塔”——这一高度使其成为全球海拔最高的220千伏输电线路工程铁塔,也让施工面临前所未有的四重考验:超过50%的线路位于海拔4500米以上,现场空气含氧量最低为18%;年均气温低于0℃,冬季极端低温达零下40℃,冻土坚硬如铁;80%路径无路可通,山高谷深,最大高差1762米,所有物资依赖索道与人拉肩扛;雨季雷电、泥石流频发,每一次作业都是与自然风险的博弈。
“苏经理,5526米的作业点,光缺氧就够熬了,再加上风雪和落石,安全压力太大了!”工程开工当月,刘乾金跟着苏小金爬上NB88号铁塔选址点,喘着粗气道出担忧。苏小金望着脚下连绵的雪山,攥紧拳头,眼神坚定如铁:“这5526米,是我们必须扛下的责任高度。签下的名字,是和每一位兄弟生命绑在一起的承诺!”这句承诺,成为两人此后无数个日夜的行动纲领。
面对如此严峻的挑战,水电五局的建设者们没有退缩,而是迎难而上,以坚定的信念和无畏的勇气投入到工程建设中。
雪域攻坚:用脚步丈量安全厚度
“没啥难的,干工程的,哪有啃不下的硬骨头!”老工长的吼声在风雪中回荡,但在苏小金和刘乾金看来,5526米的高度容不得半点侥幸,“安全”必须是攻坚的前提。刘乾金始终坚守现场,图纸、标准手册、检测仪器从不离身,“三带三查”是他的口头禅,更是守护高空作业安全的铁规矩。
高原天气瞬息万变。雨季期间,项目班子牵头开展定期分片、逐级隐患巡查排查,刘乾金在海拔4200米施工临时驻地核查时,发现三顶帐篷避雷装置不合格、接地电阻严重超标,当即警示:“这几顶帐篷距5526米最高作业点最近,今夜若遭遇雷击,后果不堪设想!”他立即通报苏小金。夜色渐深,风雪交加,两人带头扛起工具与工人一同整改。高原反应让动作迟缓,年轻工人不时蹲下吸氧。刘乾金在严寒中反复检测,手指冻僵就塞进怀里回暖。直到凌晨两点隐患排除,他们的面罩早已结满冰霜。
为摸清一线实情,刘乾金每月开展“安全沉浸日”,与工人同吃同住同作业。在海拔5000米的架线现场,他发现氧气瓶更换不及时、磨损手套露出手指的致命细节,当晚便推动补充20个备用氧气瓶、全员更换防滑耐磨手套的方案落地:“在云端作业,安全投入一分也不能省。”
工地上的“安全口袋书”成为一线心声直通车。一位老工人写下“NA77号塔基挡墙太矮,落石可能伤人”,安全部迅速上报后,苏小金当即带着刘乾金和技术人员赶赴现场,果断决策:“三天内完成挡墙加高加厚,乾金负责现场监督,绝不能让兄弟们冒风险作业!”三天后,加固后的挡墙稳稳矗立,老工人感慨到:“这下踏实了,你们真把咱的话当回事!”
从山脚到5526米的作业点,最短需徒步三小时。工人们背着几十斤塔材在碎石冰面上挪移,身旁即是深渊。在高原恶劣的施工环境下,“应急处置卡我天天背,就像记孩子生日。”老工人王师傅的话道出众人心声。每月应急演练形成“肌肉记忆”,一次小型坍塌中,工人按卡有序撤离,五分钟内苏小金、刘乾金便赶到现场确认安全;新员工小李首次登上海拔4500米作业点突发严重高反,按卡提示吸氧休息后缓了过来,刘乾金拍拍他的肩:“别硬扛,在任何地方,安全都是最重要的。”此后,每日上工前的血氧检测成为铁律——“我们不缺一个人的力气,但不能少一个平安的兄弟。”
前方攻坚,后方保障坚如磐石。医疗队24小时待命,红景天汤药每日送上作业面,严格的交通管理规定让安全制度“长牙带电”。凭着这份坚守,建设者在“生命禁区”创下单日架线超2公里的纪录,全程实现“零质量事故、零重大隐患”。
技术赋能:破解云端施工密码
作为世界最高海拔220千伏输电线路工程,项目施工技术难度空前,常规工艺难以适配高原极端环境。水电五局组建专项技术攻坚组,苏小金牵头统筹,刘乾金全程参与安全管控,构建“技术+安全”双重保障体系,以硬核创新破解极端环境下的施工难题。
面对零下40℃极寒、强风蚀等恶劣条件,技术团队全线采用专用钢芯铝绞线,配套抗低温抗风蚀光缆,实现电力传输与通信保障双稳定;创新应用“恒张力放线工艺”,通过智能设备严控导线张力与牵引速度,将架设精度控制在毫米级,刘乾金坚守现场实时监测风速、张力数据,对讲机里的汇报声常被咳嗽打断,他吸口氧再继续:“风速五级,张力正常,一切顺利!”成功实现狂风中的“零差错”架设。
高海拔混凝土防冻是世界性难题,团队优化升级“分层浇筑+防寒覆盖”工艺,在浇筑层铺设电热毯、外层包裹多层棉被保温,安排专人每半小时监测温度与强度变化。浇筑NB88号“云端铁塔”塔基时,工人轮流作业,每半小时换班吸氧,以保持缺氧状态下的操作精准,最终为铁塔筑牢坚不可摧的磐石之基。
针对高原复杂地质带来的施工痛点,项目团队聚焦高陡边坡垮塌风险、深基坑岩石开挖效率低等核心难题,成功研发《一种高陡边坡支护结构》和《一种深基坑的岩石开挖装置》两项实用专利。前者通过优化支护角度与结构强度,有效化解高海拔地区边坡风化、冻融引发的垮塌隐患;后者创新开挖机械适配设计,大幅提升深基坑岩石开挖效率30%以上,同时降低作业人员安全风险。此外,团队还系统性攻关超高海拔基础施工、冻土区地基处理、极端天气下施工组织等多项核心技术,形成一套可复制、可推广的超高海拔输电线路工程施工经验。
项目部同步绘制“红橙黄蓝”四色风险作战图,将全线风险精准定位到每一个塔基、每一段线路,红色最高风险区域实行24小时专人盯守,刘乾金每周至少巡查两次。在技术创新与精准管控的双重加持下,项目重大隐患整改率达100%,整体施工效率较常规方案提升30%,为极端环境工程建设提供了宝贵的“中国方案”。
党旗飘扬:海拔之巅的初心担当
“党员先上!”在项目部临时党支部号召下,党员突击队始终冲锋在最艰险处。NB88号铁塔作业被标记为红色最高风险区,苏小金和刘乾金带领党员突击队率先进驻。每向上攀登几十米,队伍就要停下传递氧气瓶,深吸几口再继续。连续72小时奋战后,基础浇筑完成,两人坐在雪地里共用着一个氧气瓶,鬓角额头的汗水在风雪中结为晶莹剔透的结晶,却洋溢着胜利的喜悦。
暴雪封山时,党员志愿者组成运输队,徒步翻越没膝积雪运送急需物资和药品。途中队员出现严重高原反应,苏小金和刘乾金毫不犹豫分担负重,确保队伍与使命一同抵达。
工程贯通不是终点。收尾阶段,苏小金和刘乾金依然每天泡在现场,对照图纸与风险图,对每一基铁塔、每一段线路做最后排查。“安全没有终点,只有连续不断的新起点。”刘乾金说。苏小金抚摸着胸前的安全徽章感慨:“这枚徽章承载着兄弟们的心跳。5526米,是工程的标高,更是责任的尺度。”
电建担当:以铁塔为笔书时代答卷
作为巨龙铜矿二期工程的“能源动脉”,该输电线路工程投产后可满足矿山年采选1亿吨矿石的电力需求,为巨龙铜业二期项目投产后年产30万-35万吨矿产铜提供坚实可靠的能源保障。这条蜿蜒于世界屋脊的电力通道,不仅彻底打通了高原大型矿山开发的能源瓶颈,更以72.761千米线路、164基铁塔的精准架设,为全球超高海拔大型矿山开发提供了可复制、可推广的“中国方案”。
其顺利贯通,将有力推动西藏地区能源基础设施提档升级,加速区域电网互联互通,为藏北高原后续资源开发与产业发展奠定坚实能源基础;同时深度契合国家战略资源安全保障体系建设需求,通过稳定电力供给助力战略矿产资源产能释放,成为新时代“一带一路”倡议下,高原资源开发与绿色发展协同推进的标杆典范。
从江河之畔到世界之巅,电建人始终胸怀“国之大者”,以行动诠释“缺氧不缺精神、艰苦不怕吃苦、海拔高境界更高”的精神品格。5526米,不仅是一座铁塔的高度、一项工程的极限,更是一支队伍信念的刻度、一个时代担当的见证。展望未来,水电五局建设者将继续肩负使命,在更高处、更险处、祖国最需要处,以匠心勾勒能源经纬,以担当筑牢发展根基,让每一基铁塔都成为点亮边疆、赋能时代的坐标,在壮丽山河间书写无愧于时代、无愧于人民的电建篇章。
