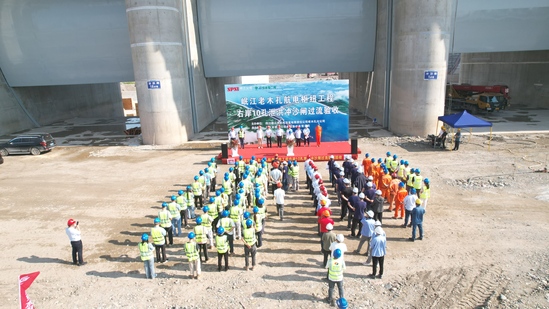

5月25日,老木孔航电枢纽土建Ⅲ标左岸15孔泄洪闸工程13号-14号泄洪闸顺利通过永久性过流验收,标志着该枢纽二期二枯进入收官阶段。

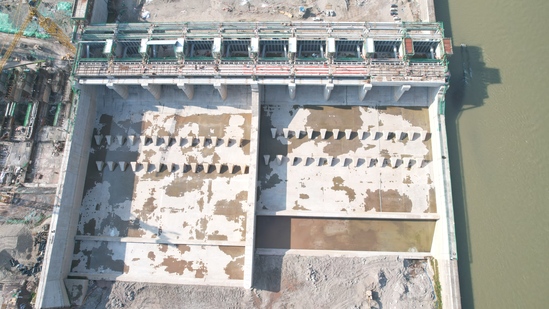

施工期间,项目超前规划施工方案,倒排工期、挂图作战,克服工程筹备期短暂、结构优化调整、交叉作业影响等多个难点,从2024年1月22日开始土石方开挖至2026年3月19日完成所有混凝土作业,跨越一期一枯、二期一枯、二期二枯三个阶段,累计完成土石方开挖11.9万立方米、混凝土浇筑5.3万立方米、钢筋制安1625吨、灌浆2876米。本次过流验收范围为左岸13号-14号泄洪闸坝段,过流区域还涉及4个分部工程,分别为基础开挖及支护、基础处理及排水、闸室混凝土工程及消力池及海漫混凝土工程。
作为岷江下游梯级开发的首个梯级,老木孔航电枢纽对推动岷江港航电综合开发、补齐成都平原经济区水运短板具有重要意义。后续,项目团队将重点推进三期一枯阶段整体规划,进一步细化、量化施工任务,优化施工工艺,推动工程早日投产发电。
