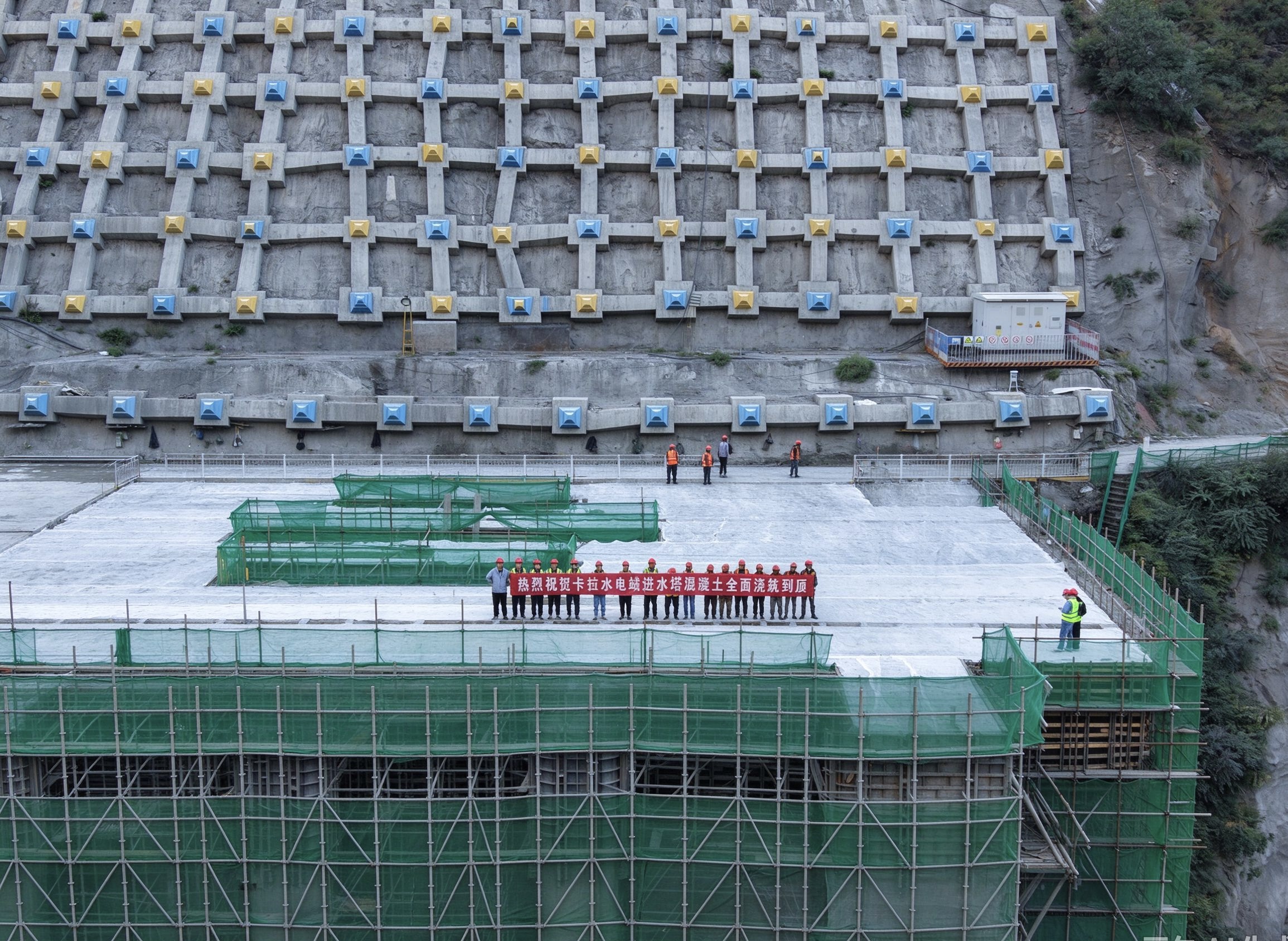

10月20日,随着进水塔最后一仓混凝土顺利收仓,由公司承建的卡拉水电站进水塔全线封顶,较年度计划提前40天完成,工程正式转入金结机电安装阶段,为电站按期下闸蓄水、提前发电奠定了坚实基础。
卡拉水电站进水塔混凝土施工是引水发电系统的关键工程,进水口采用岸塔式布置,4台机组进水口呈“一”字型并排布置,塔体长122米、宽28米、高43米,依次布置拦污栅段、通仓段和闸门段,其中,拦污栅段由栅墩、胸墙、横撑、纵撑等交织形成框架结构,通仓段内部多层联系梁墙交错,闸门段孔洞与预埋件高度集中。整体异形构件多、钢筋密集,对模板拼装与入仓精度要求高。自首仓浇筑以来,累计完成混凝土浇筑约9万立方米。
面对作业区域狭窄、大型起重设备布置受限及高边坡、大高差作业等多重制约,项目以4座塔体连续施工为主线统筹资源,坚持技术先行,多次组织技术研讨,围绕混凝土配合比设计、入仓方式、模板选型、分层高度、振捣工艺、温控措施及施工通道规划等方面优化施工方案。入仓采用门机吊罐主导、泵送补位、溜管溜槽分流的组合方式,门机与塔机按作业面分区分时协同作业,混凝土施工采用自下而上分层浇筑,塔身每层厚度约3米、一次浇筑成型,塔身及底板共划分18个浇筑层,检修平台分3层浇筑,随高程变化调整入仓方式,有效保障结构整体性与稳定性。项目采用悬臂模板与定型大模板组合工艺,控制塔体线型和观感,栅墩、流道、胸墙等部位成型尤为规整美观,目前已获评一项质量亮点。
