永嘉抽蓄下水库大坝混凝土面板提前浇筑完成

来源:一公司 作者:冉果 摄影: 冉果 时间:2026-05-18 字体:[ ]

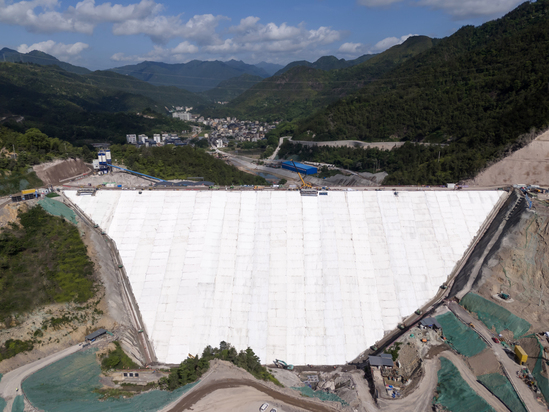

5月17日,随着最后一方混凝土顺利入仓浇筑,历经47天连续攻坚奋战,永嘉抽水蓄能电站项目下水库大坝面板混凝土浇筑比原计划提前3天施工完成。这一关键节点的顺利实现,标志着这座总装机1200兆瓦的浙江省“十四五”规划重点能源工程,正式全面迈入下水库蓄水冲刺阶段。

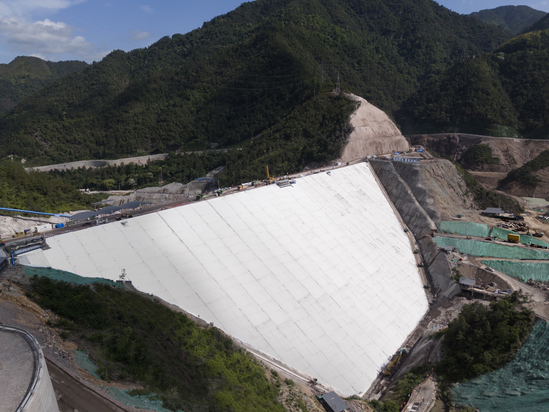

下水库大坝为混凝土面板堆石坝,坝顶高程114米,最大坝高81米,坝顶总长369米、宽10米,依托钢筋混凝土面板实现防渗功能,整体共布设34块防渗面板,单块最长面板长度达133.66米。下水库大坝面板施工采用无轨滑模工艺,此项施工属于超过一定规模的危险性较大分部分项工程。

为确保施工质量与安全,项目部主动联动各参建单位,组织专家完成专项方案论证评审。作为水库防渗核心关键结构,面板施工工序繁杂、技术标准严苛,项目部管理层高度重视施工全过程管控,统筹协调各方资源,逐项破解现场施工重难点。依托成熟先进施工工艺,项目采用跳仓浇筑、溜槽入仓的施工方式,单块面板一次性连续滑模浇筑至顶,同步落实二次抹面精细化施工,全力保障浇筑效率与成型质量。

针对面板坡度35.5度、斜坡段较长带来的混凝土溜送及坍落度控制难题,项目团队实施全过程动态管控。严格控制拌合时间,根据气温变化及溜槽长度动态调整出机口坍落度;在溜槽每间隔20至25米处增设闭孔泡沫板挡板以缓冲减速;在高温或雨天施工时,及时分段覆盖遮阳布或防雨布,最大限度减少了混凝土在运输过程中的坍落度损失,全方位筑牢施工质量防线,确保各道工序施工均符合规范标准。
