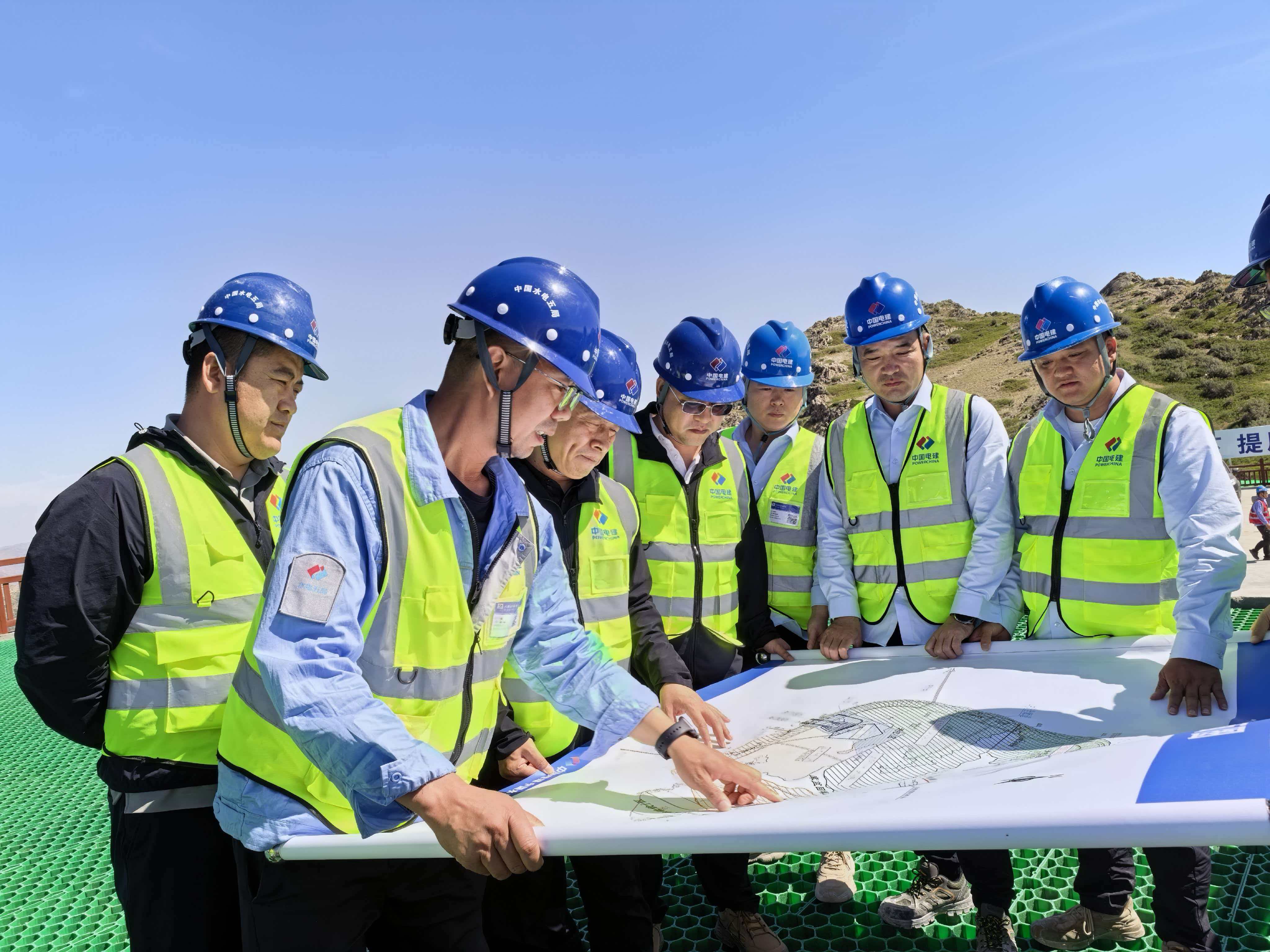

6月28日至30日,公司副总经理王英俊到新疆布尔津抽蓄项目调研指导工作。三公司总经济师张辉等陪同调研。

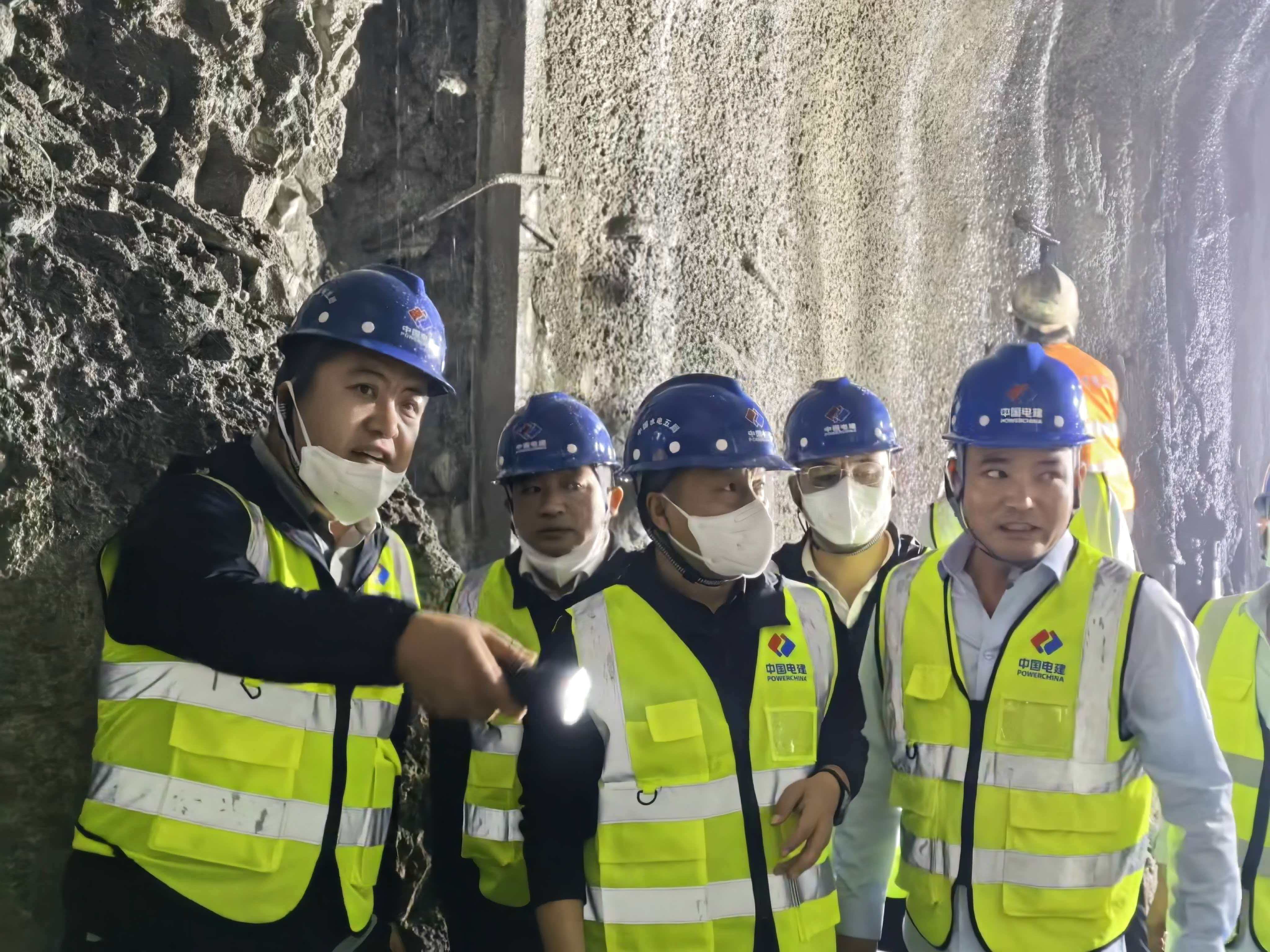

王英俊一行深入进场交通洞、2号施工支洞、上下库连接路、上水库等施工现场进行实地察看,详细了解项目施工进度、资源配置及安全质量管控情况。王英俊要求项目管理团队要统一思想,充分认识当前严峻形势,切实增强履约紧迫感;要逐级压实责任,细化节点目标,将任务分解到每一天、每个班组、每道工序,确保可执行、可考核;要强化工序衔接管理,逐工序梳理循环时间,明确每道工序标准耗时,严格按标准管控,提高循环效率;要加大资源投入,确保人员、设备、材料满足连续作业需求,尽快恢复双班作业;要严守安全质量底线,强化过程管控,杜绝因质量问题造成返工和工期损失;要加快推进变更补偿资料整理和报审工作,完善涌水、塌方、地质变化等支撑资料,为商务谈判和工期顺延提供依据。
新疆布尔津抽水蓄能电站项目位于布尔津县境内。电站机组采用两洞四机布置,安装4台35万千瓦的立轴单级混流可逆式水泵水轮机组,总装机容量140万千瓦,为一等大(1)型工程。主要任务是优化北疆区域电能质量、服务于新能源外送,对优化北疆区域电能质量、服务新能源外送,促进节能减排、环境保护,助力“双碳”目标实现具有重要作用。
