9月27日,由公司承建的浙江永嘉抽水蓄能电站2号尾水调压室竖井开挖及支护施工顺利完成,打通了尾水系统建设关键一环,竖井正式转入混凝土衬砌工序,为整个尾水系统线路贯通打下坚实基础。

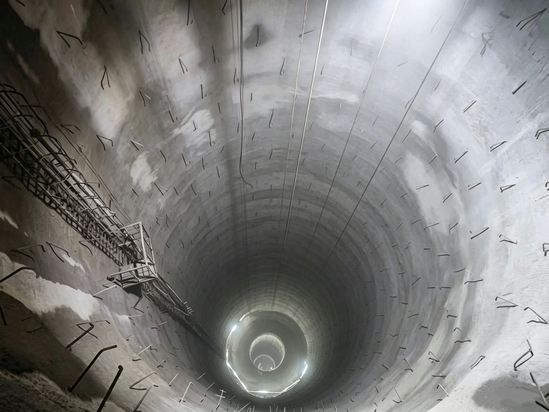

2号尾水调压室竖井采用大井、小井组合结构。施工全过程严格遵循“短进尺、弱爆破、强支护、勤量测”的原则,采用自上而下分层钻爆扩挖的工艺,依托光面爆破技术保障井壁成型质量;落实“开挖一循环、支护一循环”的要求,实施锚杆、挂网、喷混凝土联合初期支护。井口配套布设10吨电动葫芦提升系统,人员分阶段通过梯笼、罐笼通行,渣料经导井溜渣后转运出洞。本工程属于超过一定规模的危大工程,竖井深埋地下,存在高处坠落、物体打击、爆破、有限空间中毒窒息等多重风险,永嘉项目组织专项方案专家论证,严格落实方案修改完善要求;配齐通风、气体监测、备用柴油发电机等设施,强化井口防护、起重设备验收管理;针对断层破碎带动态调整支护参数,同步强化围岩收敛、爆破振动监测;落实爆破警戒与交叉作业管控,实行全过程隐患闭环管理,高效化解深井施工各类风险。
下一步,永嘉项目将紧盯年度建设目标,统筹推进2号尾水调压室竖井混凝土衬砌施工,严抓安全质量管控,有序推进尾水系统各工作面建设,全力推动永嘉抽水蓄能电站地下枢纽工程建设。
