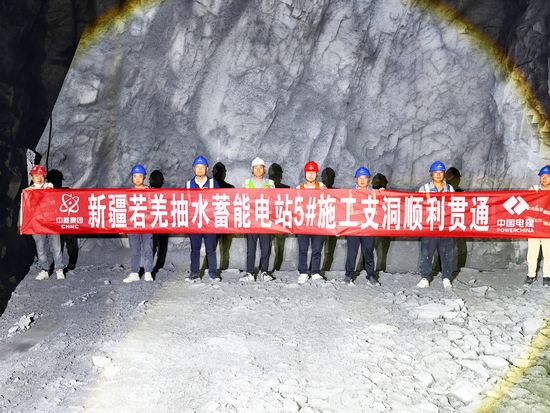

新疆若羌抽水蓄能电站5号施工支洞贯通

来源:三公司 作者:张科 摄影: 陈子木 时间:2026-07-03 字体:[ ]

7月1日,新疆若羌抽水蓄能电站5号施工支洞贯通。该支洞连接1号、2号、3号尾水隧洞,为尾水系统施工的关键咽喉通道,其顺利贯通为后续尾水隧洞扩挖、支护及岔管、支管施工创造了有利条件。

5号施工支洞全长525.92米,围岩类别以Ⅲ类为主,少量Ⅱ类,局部Ⅳ类,其中K0+340~K0+415段为Ⅱ类围岩。施工期间,项目部临时支护以常规喷锚为主,针对局部断层带、裂隙密集带等Ⅳ类围岩段加强支护,并强化洞顶和洞壁的系统锚固以确保围岩稳定,同时坚持动态设计与信息化施工相结合,根据围岩揭露情况及时调整支护参数,有效保障了洞室开挖的安全与质量。

下一步,若羌项目部将以此次贯通为契机,持续强化现场管控,严守安全质量底线,科学优化施工组织,狠抓工序衔接,确保优质高效履约。
