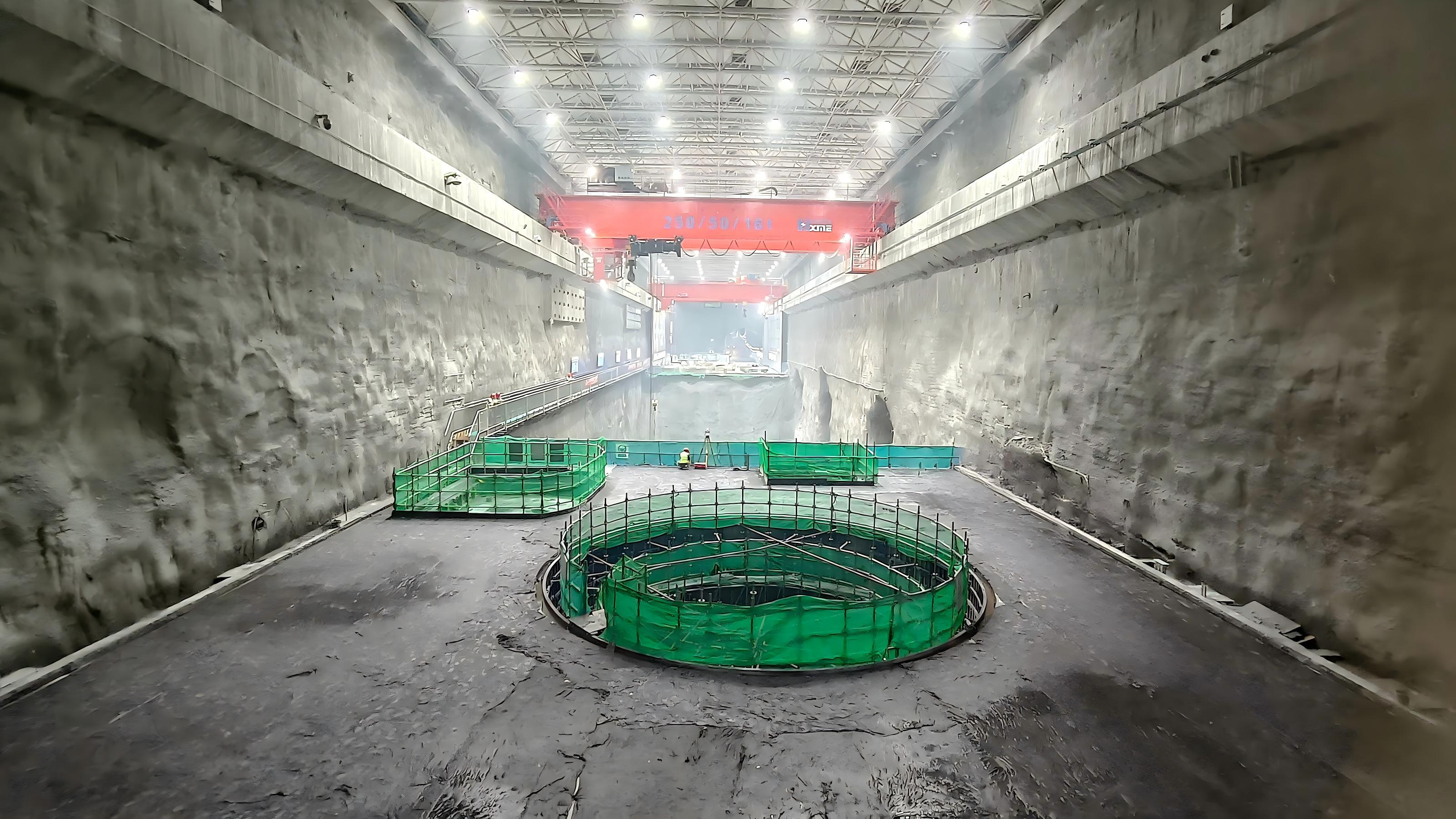

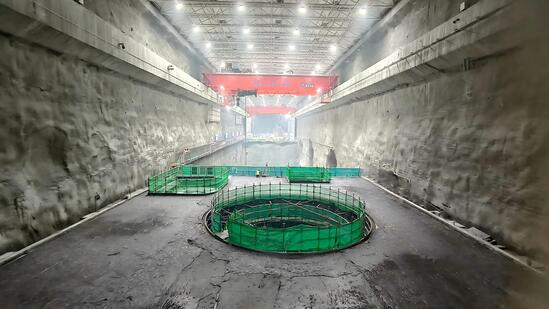

永嘉抽蓄电站1号机组发电机层混凝土浇筑封顶

来源:机电制造安装公司 作者:翁燕 摄影: 翁燕 时间:2026-09-18 字体:[ ]

9月15日,浙江永嘉抽水蓄能电站1号机组发电机层混凝土浇筑圆满完成、顺利封顶。这是继项目4号机组(末台)蜗壳吊装完工后的又一个阶段性重要节点,标志着该机组土建主体施工实现新突破。

该电站位于温州市永嘉县桥下镇,总装机容量1200兆瓦,装设4台300兆瓦机组。此次封顶的一号机组混凝土浇筑总量达9200立方米,依次完成尾水管层、蜗壳层、水轮机层、中间层及发电机层施工。

在这期间正值汛期和台风频繁来袭,加之多工序交叉作业,工期紧张、安全质量管控压力突出。为攻克难点,项目部科学统筹计划,推行清单化闭环管理,细化工序、压实责任、严控标准。全体建设者凝心聚力、抢抓进度,严守安全与质量底线,高效推进各项任务,跑出攻坚“加速度”,为后续机电安装与整组调试奠定坚实基础。
