浙江永嘉抽水蓄能电站2号引水下竖井开挖支护全部完成

来源:一公司 作者:刘笑晨 摄影: 刘笑晨 时间:2026-10-09 字体:[ 大 中 小 ]

10月8日,由水电五局承建的浙江永嘉抽水蓄能电站2号引水下竖井开挖支护全部完成。作为引水系统关键性控制工程,本次节点完工标志着该竖井顺利转入后续衬砌施工阶段。

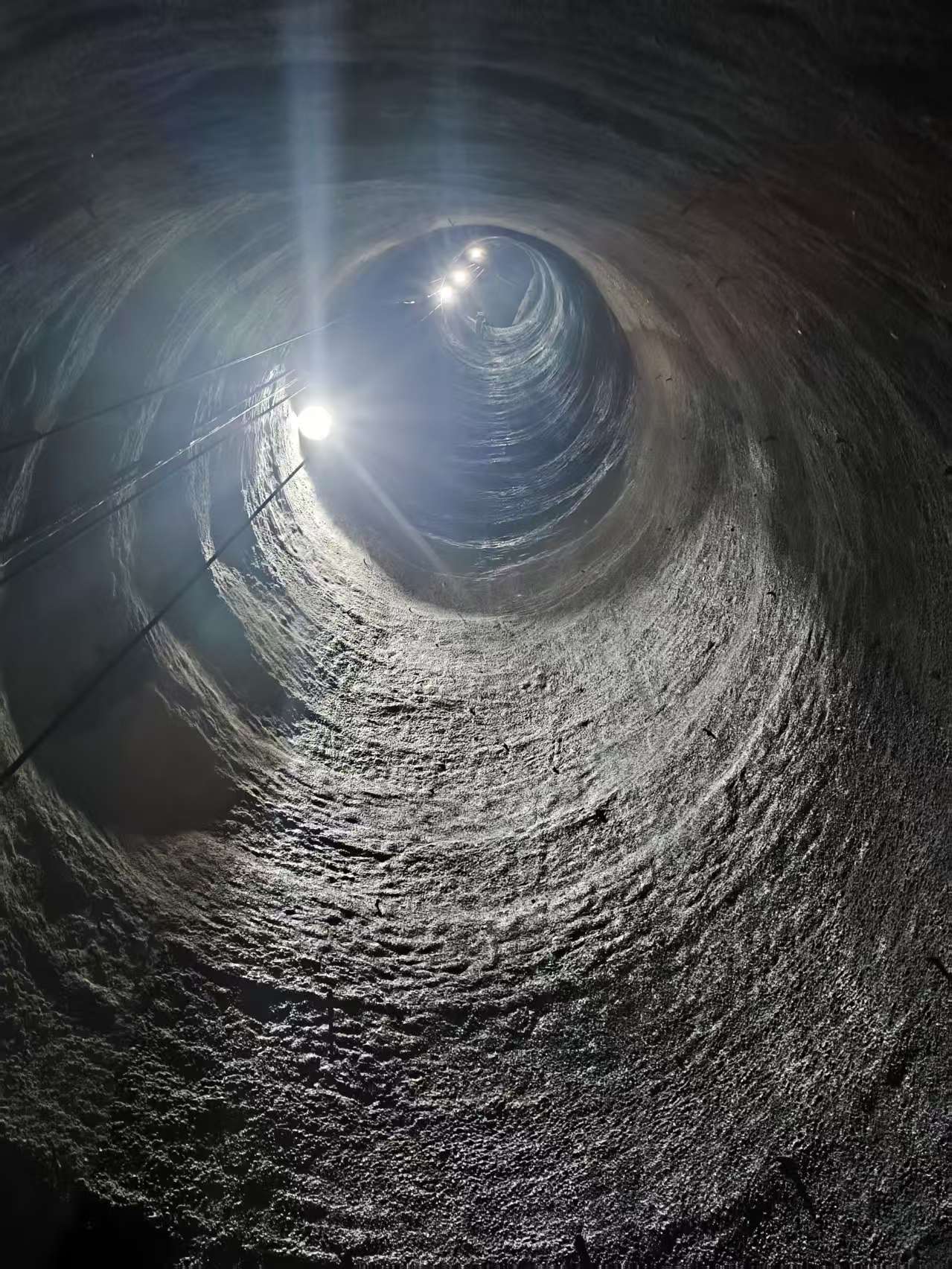

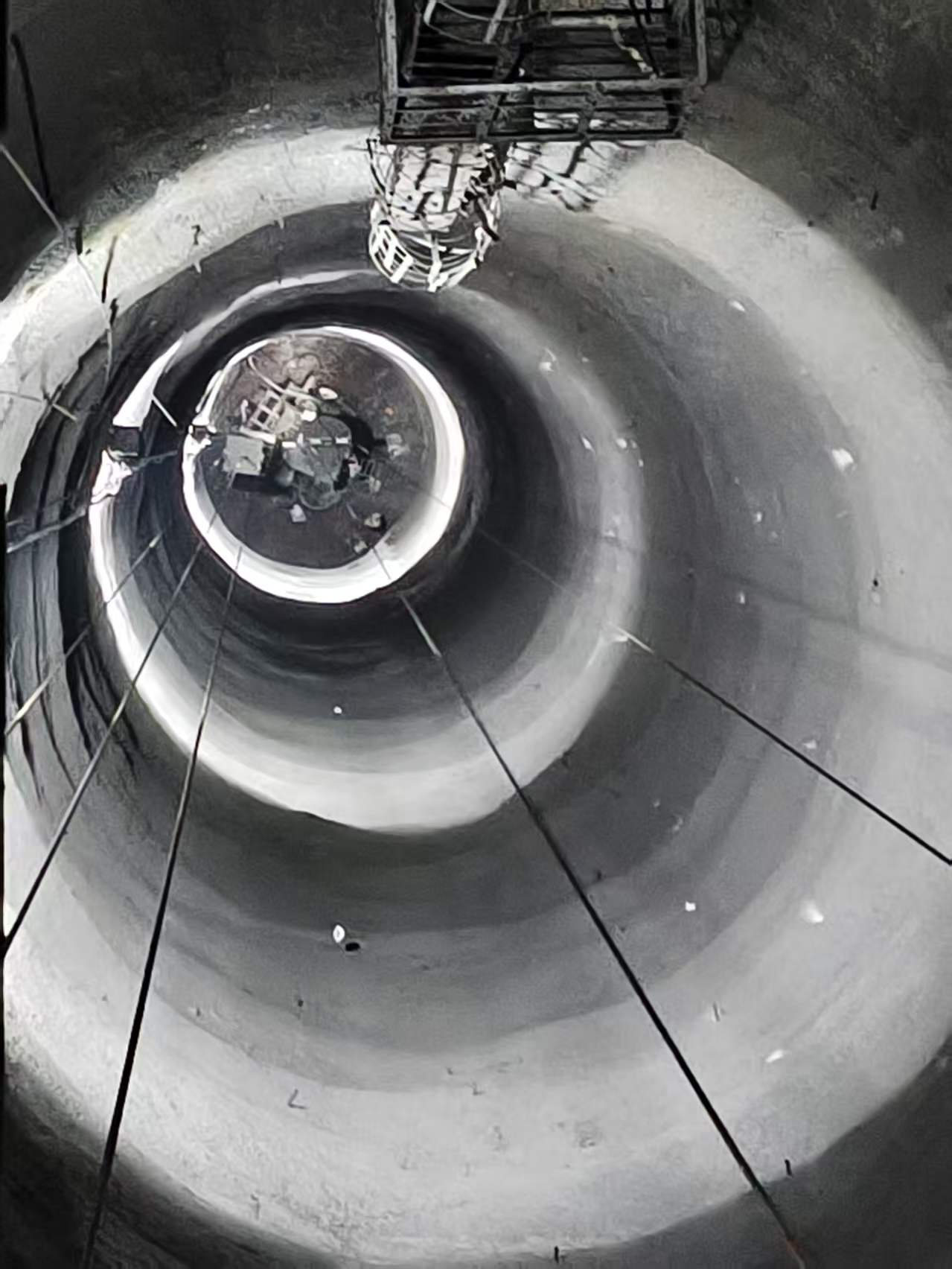

2号引水下竖井埋深大,竖井总长约236.4米,开挖直径6.3米,涵盖标准段、上弯段、下弯段复杂异形结构。施工采用自上而下分层钻爆扩挖工艺,严格执行“短进尺、弱爆破、强支护、勤量测”原则;配置7.5吨电动葫芦承担物料转运,罐笼系统保障人员上下,严格执行“开挖一循环、支护一循环”原则,同步实施锚杆、钢筋拱肋、湿喷混凝土联合初期支护,保障井壁围岩稳定。竖井属于超规模危大工程,存在高坠、坍塌、爆破伤害等多重风险,深部作业通风、出渣难度大。项目部严格落实专项方案管理,实施爆破振动与围岩收敛变形双监测;井上井下采用对讲机闭环指挥,规范罐笼、电动葫芦起重作业流程;优化洞内压入式通风系统,强化炮后排烟降尘;落实网格化安全管控,执行工序三检制,化解深部竖井各类作业风险,实现全过程安全平稳推进。

下一步,永嘉项目部将紧盯年度建设目标,稳步推进后续衬砌浇筑施工,严抓安全质量管控,全力以赴推进工程建设。
