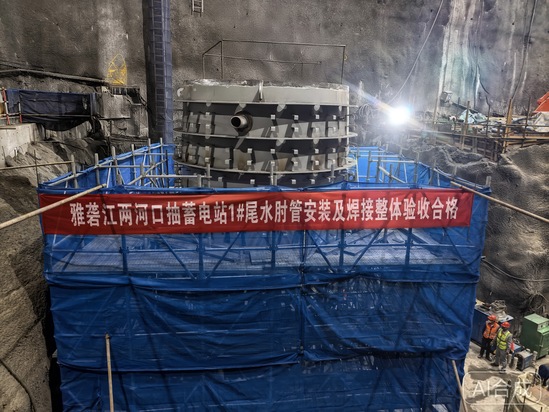

9月30日,两河口混合式抽水蓄能电站顺利完成1号机组(最后一台机组)尾水肘管安装及焊接工程顺利通过卓越验收。自土建工作面8月20日正式交面起,项目团队仅耗时41天,完成尾水肘管就位、焊接、无损检测至整体验收全流程作业,施工质量优于国家标准,达到雅砻江流域水电开发公司卓越质量标准,标志着电站全部机组尾水肘管安装焊接任务圆满收官,为后续机电设备大规模安装、节点目标落地及按期投产发电打下坚实基础。
两河口混合式抽水蓄能电站是四川省首个抽水蓄能项目、四川省“十四五”重点能源推进工程,同时也是全球规模最大的混合式抽水蓄能电站、国内高海拔地区代表性大型抽蓄工程。电站总装机容量120万千瓦,装设4台单机容量30万千瓦定速宽幅可逆式机组,采用“2洞4机”引水布置格局,承担着电力系统双向调节、水风光蓄一体化开发、优化区域能源结构、助力地方清洁能源高质量发展的多重战略任务。

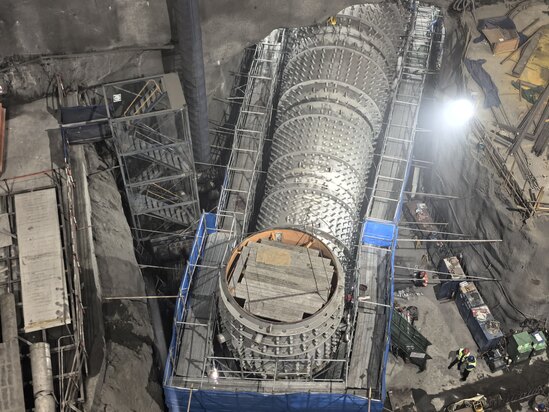

本次施工的1号机尾水肘管整体由10个单元节组成,包含4节肘管、6节扩散段,设备总重量达161.9吨,其中扩散段最大尺寸为长5.5米、宽7米、高7米,单段最大重量36.3吨,上管口直径3.779米,设备体型大、自重荷载高、安装空间受限多,叠加高海拔施工环境复杂、多专业交叉作业干扰等不利因素,整体施工组织难度大。
面对多重不利条件,项目部科学统筹工序,优化人机资源配置,压缩工序衔接间隙,以极短工期完成高难度尾水管安装,充分展现了项目的施工组织能力与高效攻坚实力。
施工全过程严守质量管控,落实工艺标准,重点把控尾水肘管就位、焊缝成型、变形控制等关键工序,实现全过程质量受控。本次验收各项核心指标均优于国家规范,满足业主卓越验收要求:肘管中心及方位偏差、纵环焊缝错牙、上管口高程均控制在3毫米以内,肘管断面尺寸偏差优于0.001H(B、r);焊缝外观平整,内部质量完好,全部无损检测结果合格,实现高精度创优施工。
尾水肘管是水轮发电机组核心过流部件,安装质量直接关系机组运行效率与长期安全。此次最后一台机组尾水肘管顺利验收,既是机电安装的重要里程碑,也为后续核心机组部件安装积累了宝贵实践经验。
在接下来的施工中,项目部将继续发扬“精益求精,追求卓越”的精神,严格按照施工方案和设计要求,确保后续机电安装工作高质量、高效率推进,力争早日实现电站全面投产发电目标。
