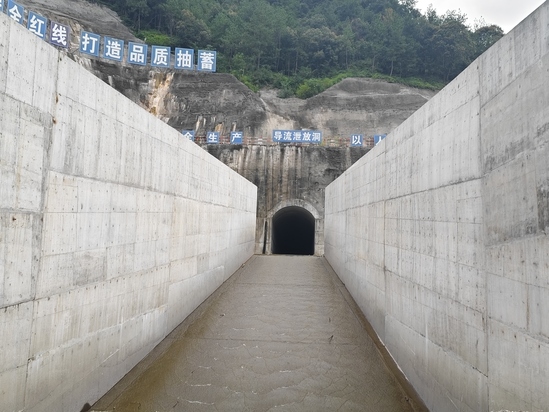

9月22日,公司承建的永嘉抽水蓄能电站导流泄放洞出口消力池混凝土浇筑全部完成,标志着下水库导流泄放关键水工建筑物主体施工取得关键性突破,为后续下水库蓄水目标如期实施奠定坚实基础。
导流泄放洞出口消力池是电站下水库重要的消能防护建筑物,全长167.86米,涵盖扩散段、消力池段、尾坎、海漫等结构。项目严格采用跳仓法组织分段连续浇筑作业,配套选用“悬臂模板+组合钢模板、承插型盘扣式脚手架”作为标准化作业支撑体系,全过程落实锚筋埋设、铜止水安装、固结灌浆等关键工序,对大体积混凝土入仓、振捣、养护全流程实施从严管控,确保结构抗冲耐磨性能全面满足设计规范要求。
永嘉抽水蓄能电站地处浙南沿海,属台风、强降雨等极端天气高发区,施工期间多次遭遇台风过境导致现场停工。面对工期紧、作业面狭长、地质条件复杂、高空临边作业风险突出等多重管控难点,永嘉项目科学优化施工组织,创新设置石渣填筑临时施工通道,从而解决场内物料运输难题;同步建立气象预警机制,抢抓有利天气窗口,统筹组织昼夜轮班连续作业。现场全面落实网格化安全管理,重点强化高支模、起重吊装、有限空间作业风险管控,严格执行质量“三检制”,实现全过程质量闭环管控,保障现场安全态势平稳可控、各道工序有序衔接推进。
下一步,永嘉项目将以本次节点完成为契机,有序推进消力池回填灌浆、缺陷处理等后续施工,统筹抓好安全、质量、进度管控,全力攻坚下水库各项建设任务。
