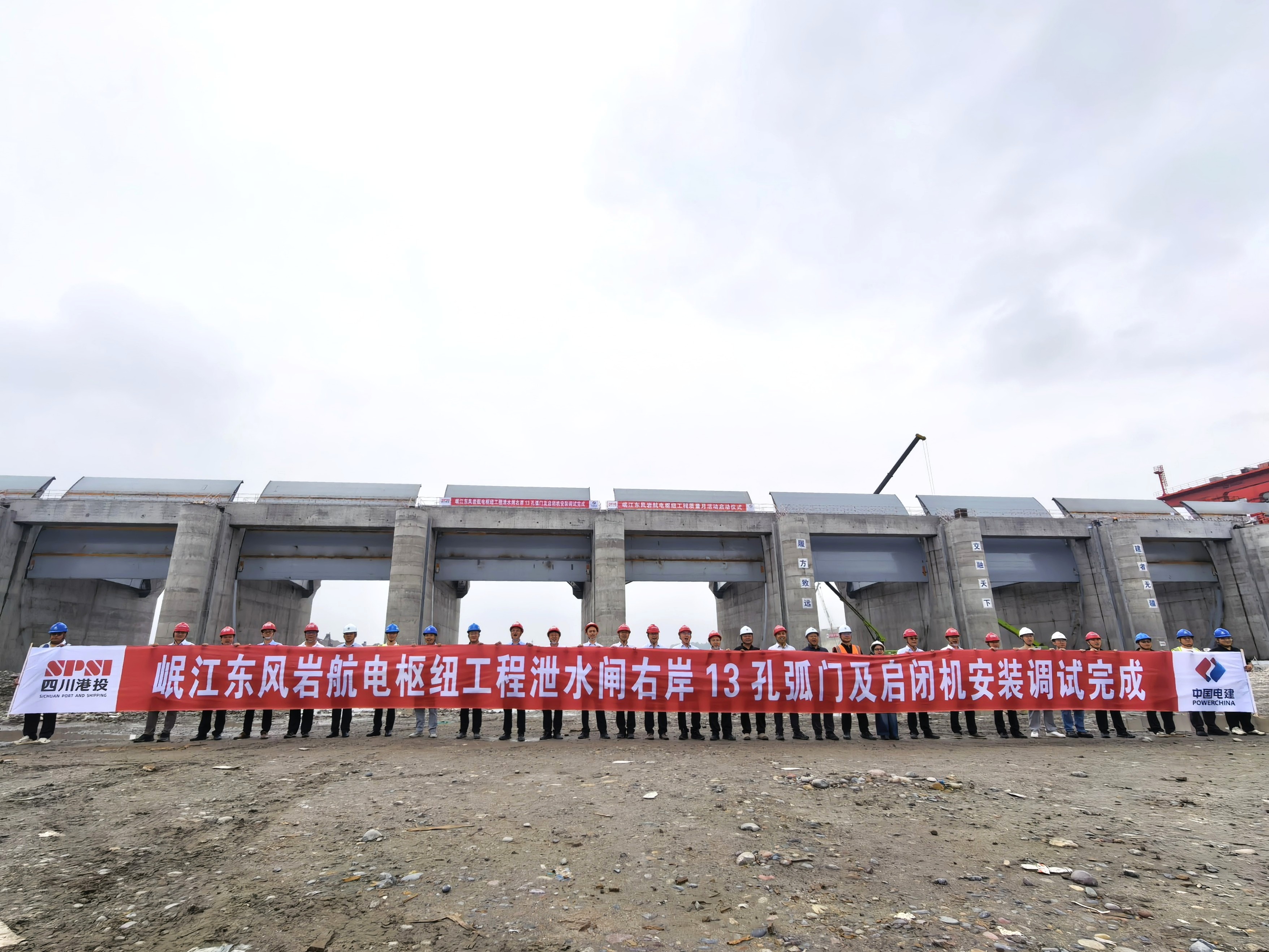

9月9日,岷江东风岩航电枢纽工程右岸13孔泄水闸弧形工作闸门及启闭机安装调试圆满收官,各项技术指标均满足设计及规范要求,标志着该枢纽工程在金属结构安装领域取得重大阶段性突破,为如期启动二期一枯围堰施工赢得了宝贵时间。
东风岩航电枢纽是岷江(乐山—宜宾段)162公里河段上段渠化航道的第二级航电梯级,上游衔接老木孔航电枢纽、下游连接犍为航电枢纽,与龙溪口航电枢纽及下游81公里航道整治工程共同构成岷江(乐山—宜宾段)Ⅲ级航道。枢纽共布置31孔泄水闸,此次完成安装调试的13孔,是右岸施工阶段的第一批,其顺利收官意味着右岸金结安装由点及面、全面铺开。
右岸13孔泄水闸弧门及启闭机安装,是关乎二期一枯围堰按期启动的核心重难点任务,施工推进中面临三重考验:一是弧形闸门及启闭机结构复杂,支铰定位、埋件安装等环节配合精度要求高,对测量放线和焊接工艺提出严苛要求;二是单件吊装体量大,受场地狭窄、吊装半径受限等制约,设备站位与吊运姿态需反复推演;三是多工种交叉作业密集,加之施工期正值乐山地区持续高温,工期紧与安全风险高相互叠加。
为确保节点目标如期实现,东风岩金结项目部坚持“方案先行、安全严控、协同高效”原则,以三项关键举措推动金结安装任务高质量完成:一是优化方案攻吊装。针对弧门单件体量大的实际,反复比选论证、多轮优化吊装方案,细化工序衔接,严格执行吊装前技术交底和吊装中全过程旁站监控,确保每一吊起得稳、落得准、装得精。二是投入设备错峰作业。面对持续高温,在施工一线投入制冰机、冷风机等防暑降温设备,改善现场作业环境;同时灵活调整施工时间,避开午间高温时段,采取"抓两头、歇中间"错峰作业,既守住高温施工安全底线,又确保关键节点按期推进。三是严守底线保质量。强化交叉作业统筹协调,严格落实班前会、危险源辨识和隐患排查治理,同步推行质量"三检制"和关键工序旁站监督,实现安全、质量、进度协同推进。
东风岩金结项目部将坚持锚定节点目标、全面压实责任,全力全速推进工程建设,加快推动岷江(乐山至宜宾段)高等级航道建设,积极助力现代化综合交通运输体系和交通强省建设。
