6月12日,随着调度指令的精准下达,引江济淮二期合肥水源工程35千伏供电线路成功合闸送电。这一关键节点的顺利打通,标志着这座关乎合肥未来供水“生命线”的重大水利枢纽正式接入电网,全面进入主机组调试阶段,为6月底实现机组试运行目标奠定了坚实基础。

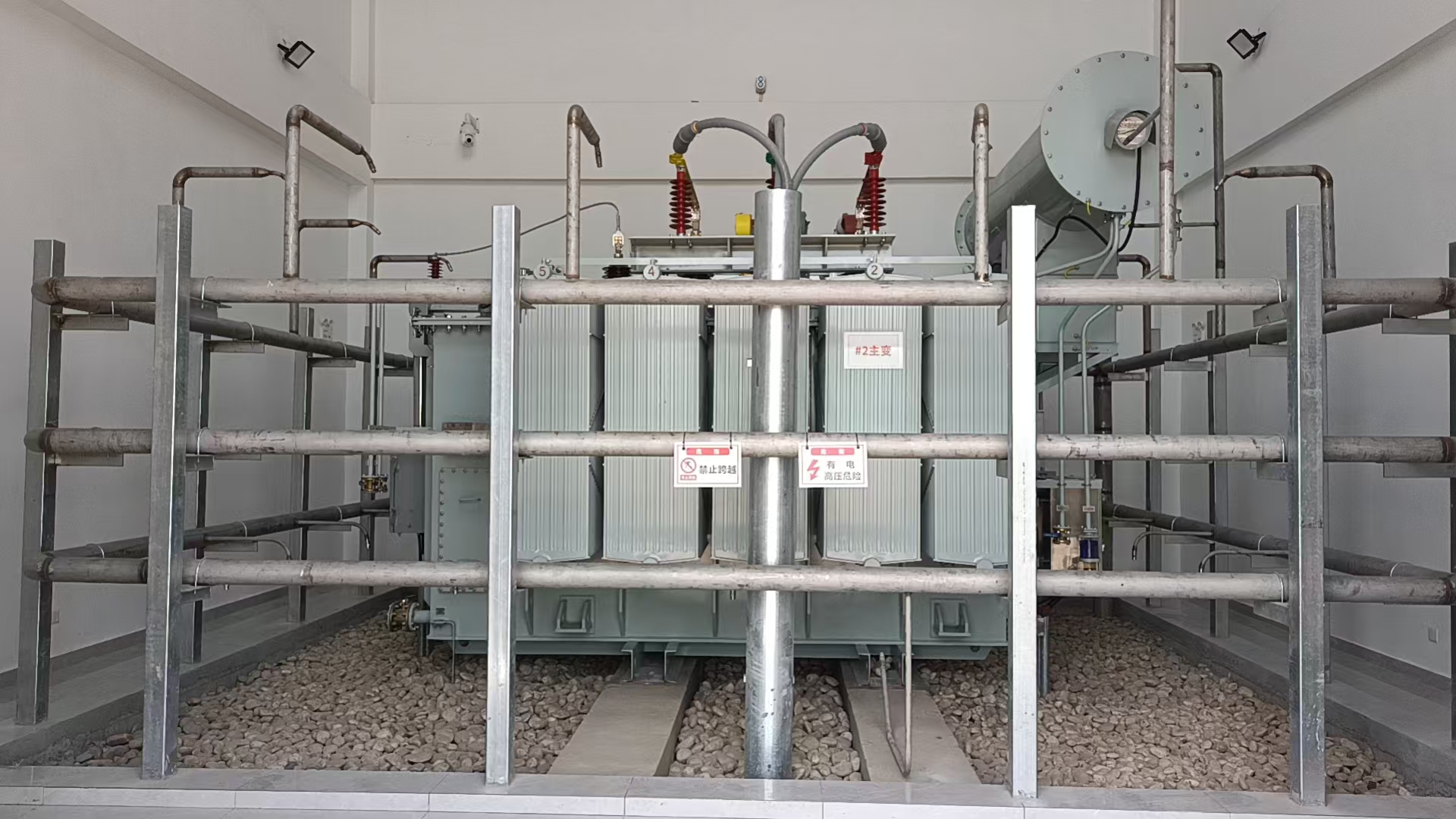

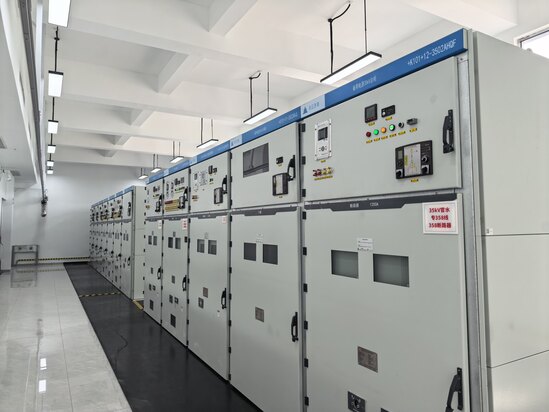

自5月下旬进入冲刺收尾调试阶段以来,项目数百名建设者采取“人员轮班作业、设备24小时不停歇”的攻坚模式,全力迎战送电验收任务。今日上午9时的成功送电,不仅验证了前期自动化设备安装、系统检验调试及线路布线的质量,也意味着泵站的心脏即将迎来真正的“动力源”。
合肥水源工程为Ⅰ等大(1)型工程,是引江济淮与淠史杭灌区两大国家战略工程“历史性牵手”的关键枢纽。泵站配置了6台套可抽芯立式斜流泵与立式同步电机,总装机容量高达20400千瓦,设计扬程30米,建成后将成为国内引调水工程中高扬程、大流量提水泵装机容量最大的机组。随着35千伏变电站的顺利通电,滚滚长江水“爬高”30米流入合肥“大水缸”的蓝图正加速变为现实。据安徽省引江济淮集团有限公司合肥建管处工程师介绍,调水流程为:长江水通过小庙泵站被提升约30米,注入淠河总干渠,再流入滁河干渠、瓦东干渠、潜南干渠等灌溉渠系,最终补给董铺水库、大房郢水库、众兴水库等城市“水缸”,并汇入南淝河等城区水系。
此次35千伏变电站的成功送电,彻底打通了工程运行的电力大动脉。工程建成后,将形成以淠史杭灌区、引江济淮工程为主水源,江水西引工程为应急备用水源的“两源一备”联合供水体系。江水、淮水、淠水与湖水将实现互通互济,形成水资源优化配置的新格局,具体优势包括提升供水安全保障能力,通过多元化水源配置降低单一水源风险;增强抗旱能力,提高农业灌溉和城市供水的抗旱水平;优化水资源配置,实现跨流域水资源的科学调配;改善生态环境,为城区水系提供生态补水。
作为合肥市重大民生工程,合肥水源工程的35千伏变电站成功送电,不仅是工程建设的重要里程碑,更是合肥城市发展史上的重要节点。随着机组试运行进入倒计时,这座现代化的提水泵站即将“满格”运转,为合肥这座快速发展的省会城市注入强劲的“水动力”,为千万市民的用水安全提供坚实保障。
