金沙江乌东德水电站河门口岸坡综合治理项目完工

来源:科研设计咨询公司 作者:潘虹学 摄影: 陈龙刚 时间:2026-10-21 字体:[ 大 中 小 ]

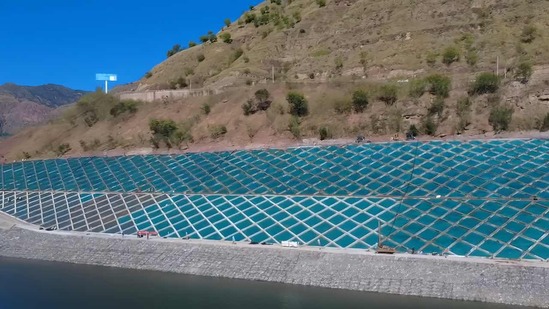

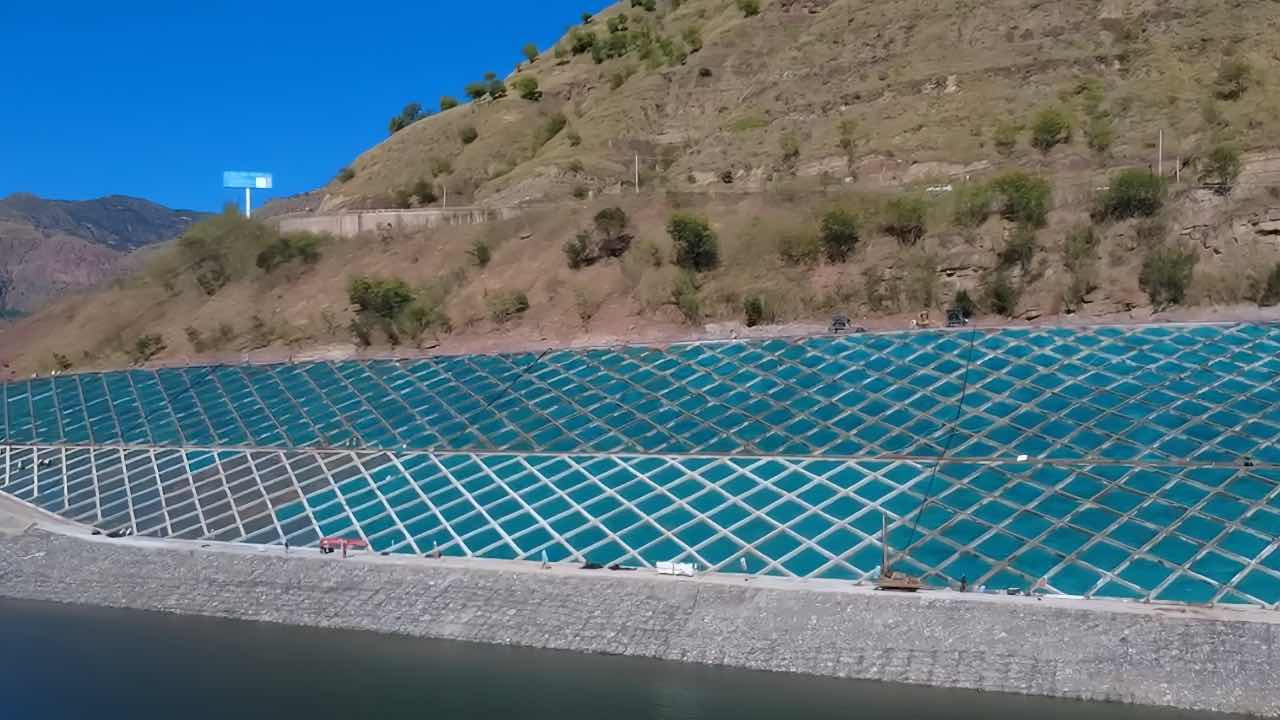

10月20日,由科研设计咨询公司实施的金沙江乌东德水电站河门口区域岸坡综合治理项目全面完工,较合同工期提前56天。

自进场以来,项目团队主动担当、迎难而上,统筹推进各项施工工作,保障工程建设平稳有序开展。团队全面强化资源统筹与联动协调,针对库区施工受水位制约强、作业车辆调度难度大、运输道路安全风险高等多重挑战,科学优化人机配置与施工组织,持续释放施工效能;针对现场重难点问题主动钻研,结合峡谷地形、水文工况等实际条件细化优化施工方案,严格遵循“截排水先行、开挖成型、即时防护”原则,精准实施土石方开挖、防护结构施工及截排水系统建设,逐一破解施工瓶颈。团队始终坚守安全、质量两条底线,将精细化管控工作贯穿施工全过程,严格恪守施工规程与行业标准,常态化开展安全质量隐患排查及现场巡回检查,针对土石方开挖、格宾石笼砌筑等关键部位、核心工序落实全流程管控,做到盯守到位、监管不留死角。依托严谨扎实的全流程施工管控举措,B区土石方清挖转运较合同调整节点提前31天,975米高程钢筋石笼拦挡工程较原合同节点提前16天,项目部月度完成62万方土方运输的攻坚经验,在业主三季度质量安全例会上作交流分享并获得充分肯定。

乌东德水电站是金沙江下游乌东德、白鹤滩、溪洛渡、向家坝四大梯级的最上游梯级,坝址左岸隶属四川省凉山彝族自治州会东县,右岸隶属云南省昆明市禄劝彝族苗族自治县,控制流域面积40.61万立方千米,占金沙江流域面积的86%,总装机容量10200兆瓦。本次岸坡治理为乌东德水电站配套项目,作为践行“大工程守安全、微治理重生态”理念的重要举措,项目建成后可消除河门口区域岸坡失稳风险,保障了库区码头运行、行洪通航安全,为乌东德水电站整体水土保持验收打下良好基础,同时为高山峡谷库区岸坡综合治理积累了可复制经验,为筑牢长江上游生态屏障贡献了坚实力量。
