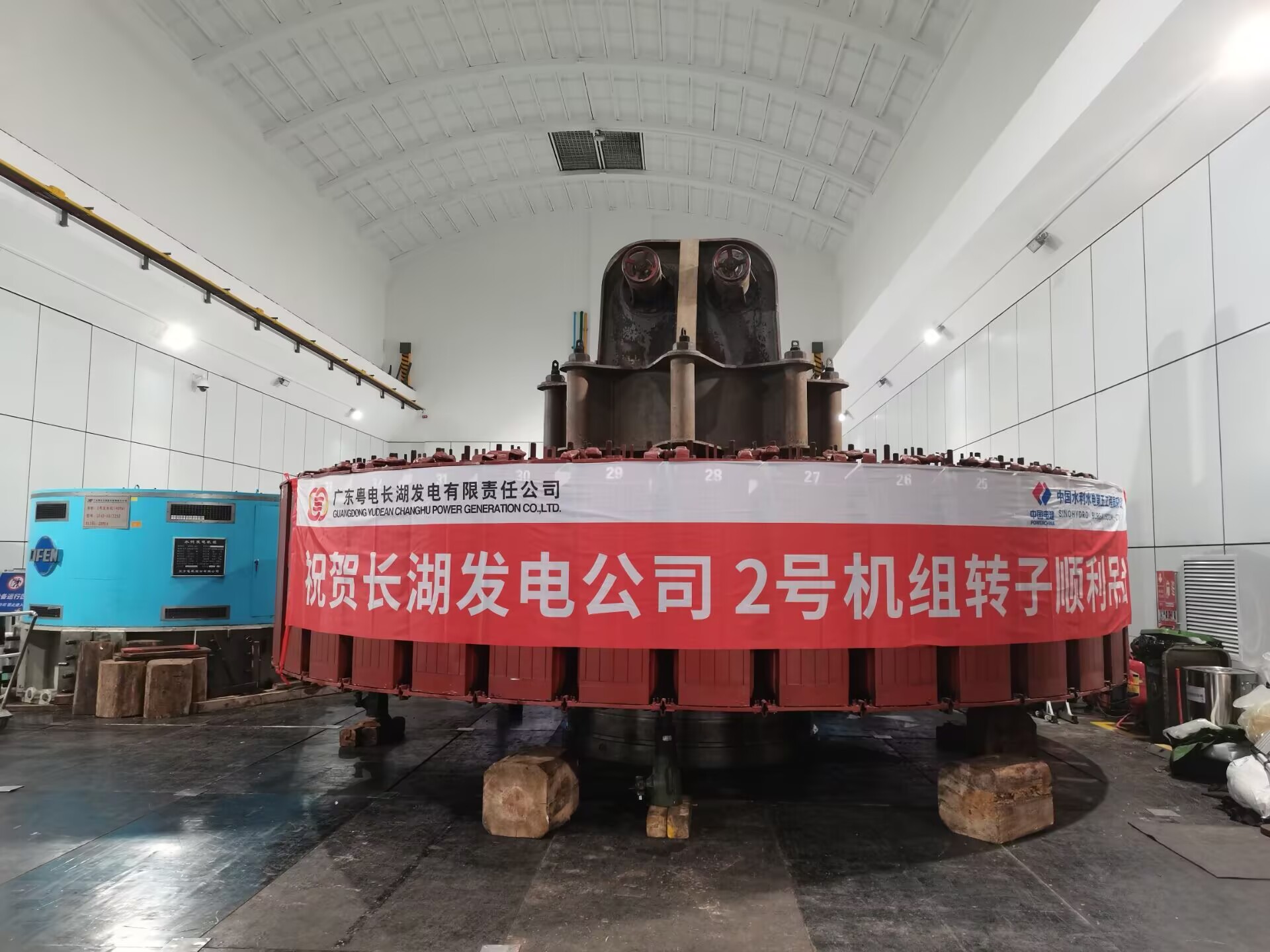

10月28日,长湖电厂2号机组转子顺利吊出,项目整体施工取得关键性节点突破,为后续定子检修、部件排查及回装调试等工序高效推进筑牢坚实基础。

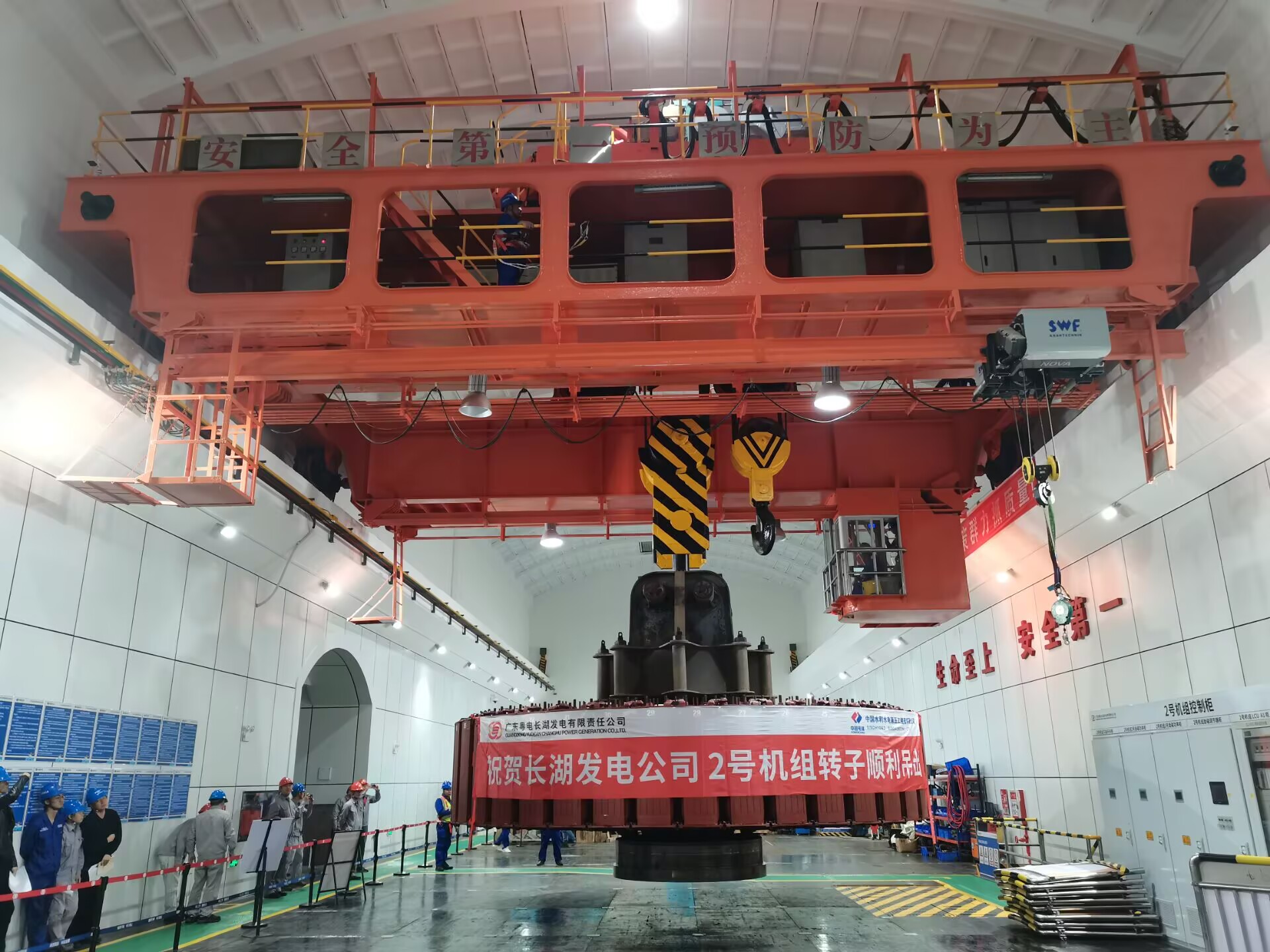

本次转子吊装总重180余吨,是本次技改难度最大、风险最高的工序。为确保吊装万无一失,吊装前项目部统筹业主、监理开展三方联合检查,对桥机、主钩制动器、专用吊具及吊装通道逐项排查并完成载荷试验,核验特种作业人员持证情况,多轮优化《转子吊装专项施工方案》并进行全员安全技术交底,明确各岗位人员职责、操作规范和协同流程,把管住计划、管住队伍、管住人员、管住现场落实到每个岗位。作业人员严格执行“十不吊”原则,试吊确认无误后以最低速度平稳起升,实时监测转子姿态、平衡度及机坑间隙。历时约20分钟,转子精准落位支墩并完成受力调整和水平校准,一次吊装成功。
下一步,项目部将持续压实安全质量责任,严把工艺标准,稳步推进导水机构、主轴、转轮、定子等部件拆解检查与新设备回装调试,全力确保2号机组技改任务按期优质完成,为机组安全稳定并网发电保驾护航。
