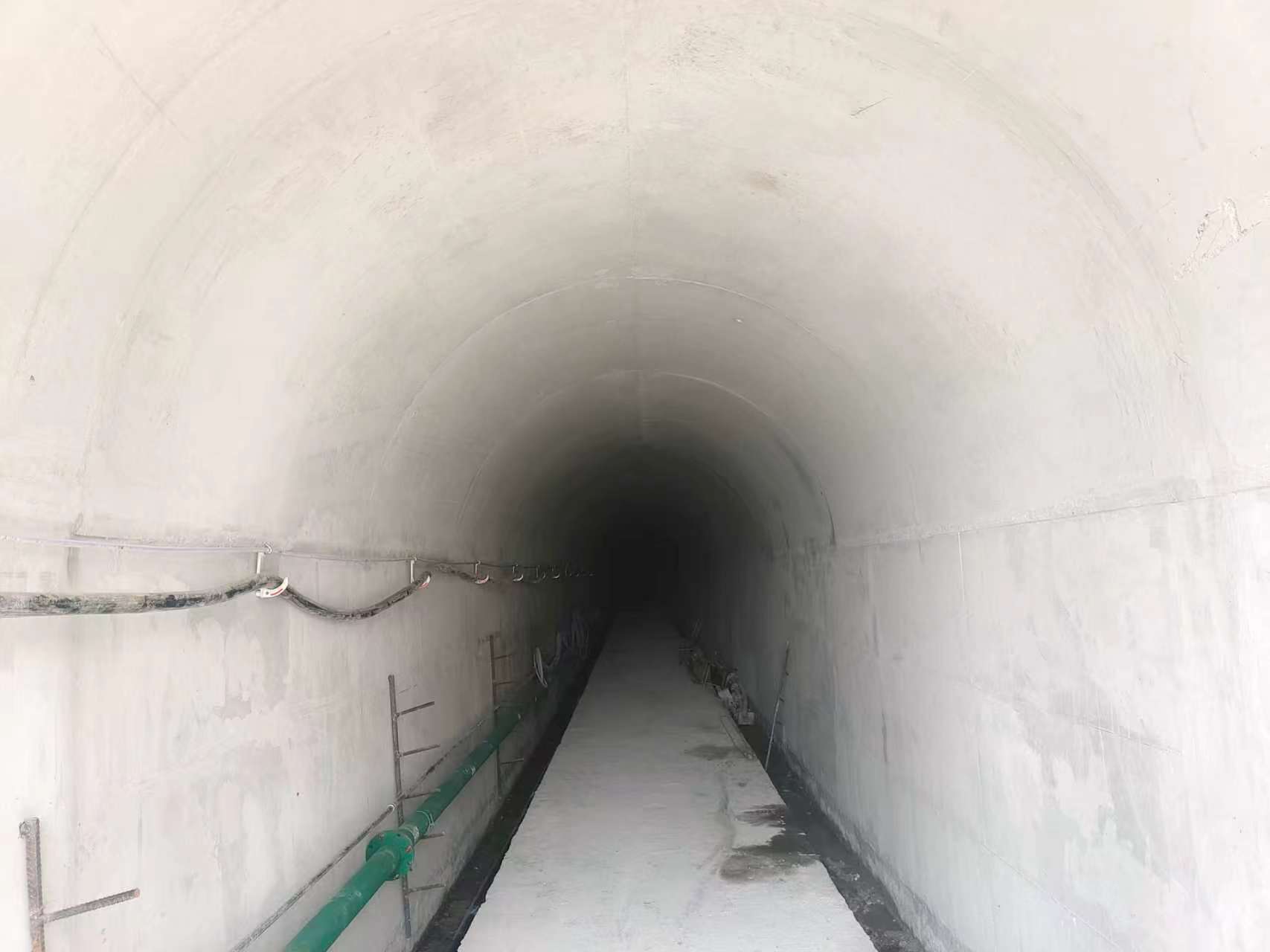

8月26日,甘肃黄龙抽水蓄能电站下水库右岸坝顶高程1259灌浆廊道混凝土衬砌施工全部完成。该关键节点顺利完成,标志着黄龙抽水蓄能电站下水库沥青混凝土心墙堆石坝建设取得阶段性重大进展。
右岸1259灌浆廊道全长150米,廊道开挖断面尺寸3.50米×4.05米,衬砌后断面2.70米×3.40米。其中GR0+000.00米至GR0+090.00米段为Ⅳ类围岩,衬砌厚度40厘米;GR0+090.00米至GR0+150.00米段为Ⅲ₂类围岩,底板衬砌厚度25厘米。施工过程中,项目团队严格落实专项施工方案,科学规划、有序推进,采取分仓浇筑工艺,全段共计划分13仓,高标准完成廊道混凝土衬砌全部作业,为后续灌浆施工创造条件。
右岸1259高程灌浆廊道衬砌完工,标志着黄龙抽水蓄能电站下水库大坝施工取得重要阶段性成果。灌浆廊道作为大坝帷幕灌浆作业的核心施工空间,对保障大坝坝基防渗体系施工进度、筑牢大坝整体防渗安全防线具有重要意义。下一步,项目部将乘势而上,稳步推进帷幕灌浆等后续施工任务,全力冲刺大坝建设各项目标,奋力谱写黄龙抽水蓄能项目高质量建设新篇章。
