浙江永嘉抽蓄电站2号尾水调压室大井开挖施工完成

来源:一公司 作者:刘笑晨 摄影: 刘笑晨 时间:2026-08-18 字体:[ ]

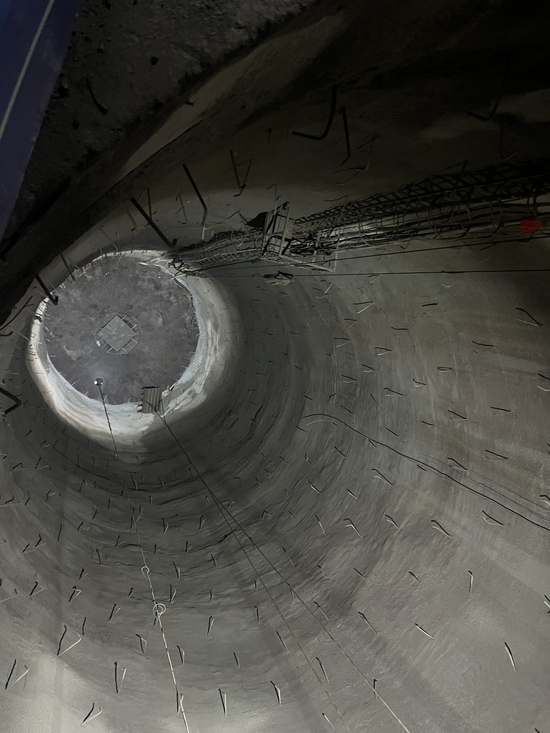

8月15日,由水电五局承建的浙江永嘉抽水蓄能电站2号尾水调压室大井全断面开挖施工顺利完成,成功打通了调压室后续支护、衬砌施工的前置通道,为下弯段、尾水隧洞等多工序交叉作业的高效衔接创造了有利条件。

2号尾水调压室采用大小双竖井的布局,其中大井断面跨度大、井身垂直落差高,地质条件复杂,给开挖作业带来了多重挑战。施工过程中,永嘉项目严格遵照专项方案推进,采用“自上而下分层钻爆、导井溜渣”的成熟施工工艺。作为超危大工程,永嘉项目始终把安全质量管控放在首位,逐条落实专家论证后的整改意见,配齐导井井口全封闭防护、洞内强制通风系统、250千瓦应急柴油发电机等硬件保障设施;建立围岩收敛、爆破振动常态化动态监测体系,安排安全、技术人员24小时现场跟班值守,严格规范火工品全流程闭环管控,始终执行“短进尺、强支护”的施工准则,全过程落实工序“三检”制度,牢牢守住了安全与质量两条底线。

下一步,永嘉抽蓄项目将持续压实安全、质量、进度各项管控举措,稳步完成整套调压室洞室施工任务,全力保障项目输水系统建设高效有序推进。
