浙江永嘉抽蓄电站1号引水上竖井滑模施工完成

来源:一公司 作者:蒙国强 摄影: 张智焜 时间:2026-10-14 字体:[ 大 中 小 ]

10月13日,浙江永嘉抽水蓄能电站1号引水上竖井滑模施工顺利完成,为后续工序的推进打下了坚实的基础。

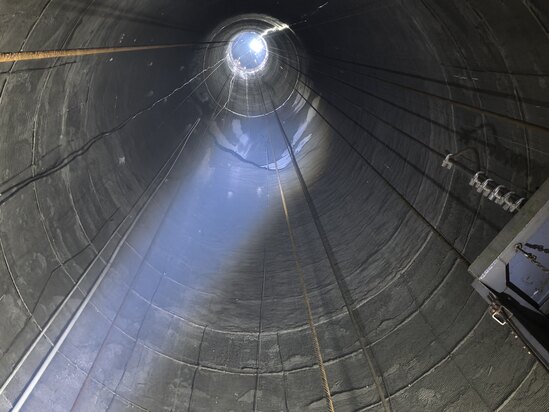

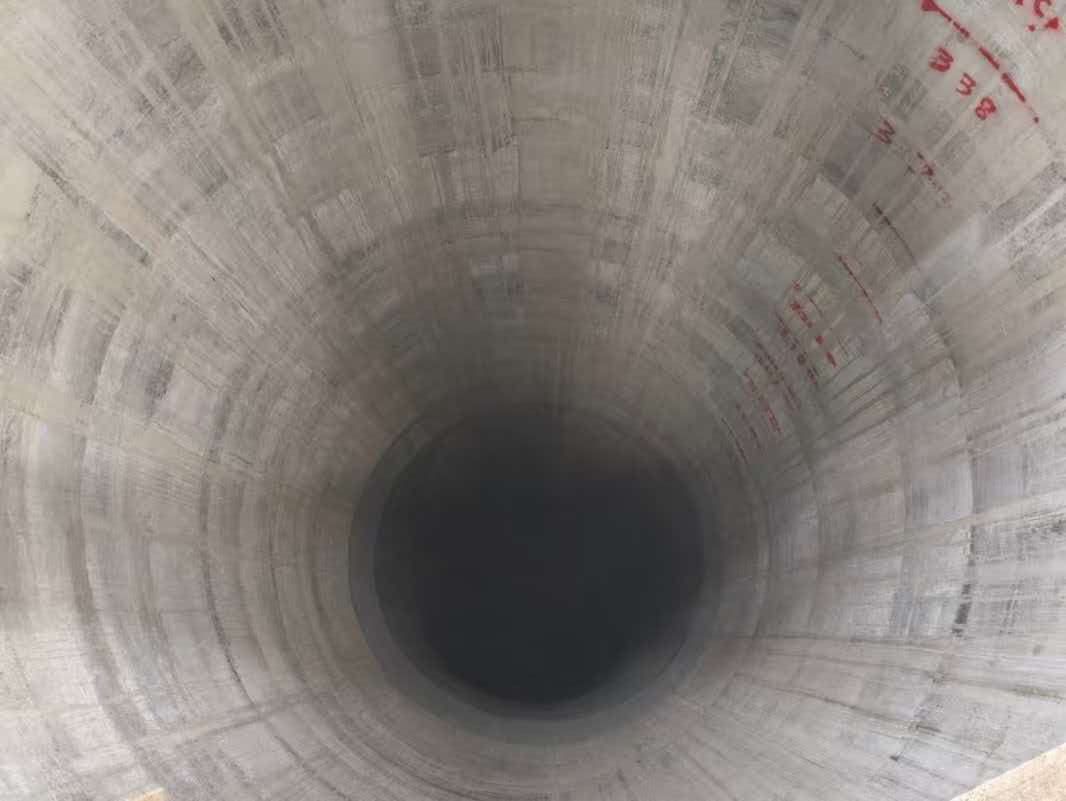

作为电站引水系统重要组成部分,1号引水上竖井内径达6米,衬砌厚度0.6米,标准段滑模浇筑长度达343.71米,该项施工自7月7日起滑,项目团队连续奋战三个月顺利完成节点任务。

引水上竖井与调压井同轴布置,属于500米级高风险深竖井,井下施工条件复杂,面临诸多施工难题与挑战。竖井滑升行程长,滑模平台易发生倾斜、扭转,竖井垂直度控制难度大;井内围岩渗水突出,作业环境高温潮湿,给现场施工带来不小阻碍。项目施工周期内还接连遭遇多轮台风影响,停工避险、防汛值守、设备防护等工作压力较大。面对诸多不利因素,永嘉项目团队积极组织专题会议,并多次邀请公司领导及专家现场指导,针对性破解现场难题。针对围岩渗水,采用“环向截水槽+防水板+排水立管”引排方案做好渗水疏导;通过布设轴流风机、投放冰块,有效改善井下高温潮湿作业环境。施工过程中,项目团队严控混凝土施工质量,采用整体环形液压滑模体系,做好设备日常巡检维保与故障应急处置,最大限度减少施工停滞。台风来袭时,项目团队第一时间落实停工避险,抓实防汛值守与设备防护,顺利度过恶劣天气考验,保障施工有序推进。

本次滑模施工的顺利完工,不仅高质量完成了工程节点任务,还积累了500米级深竖井混凝土滑模施工经验,充分展现了项目团队攻坚克难、精益求精的精神风貌。下一步,永嘉项目部将以此为新起点,统筹推进后续各项施工任务,持续强化技术、质量、安全管控,全速推进电站工程建设,助力电站早日投产发电。
