黔南抽蓄上水库沥青混凝土场外工艺性铺筑试验正式启动

来源:三公司 作者:祁登毫 摄影: 蒲龙军 时间:2026-10-10 字体:[ 大 中 小 ]

10月8日,黔南抽水蓄能电站上水库沥青混凝土场外工艺性铺筑试验正式启动,标志着上水库全库盆防渗体系正式进入施工阶段,为后续大面积沥青混凝土面板实体施工提供重要技术支撑。

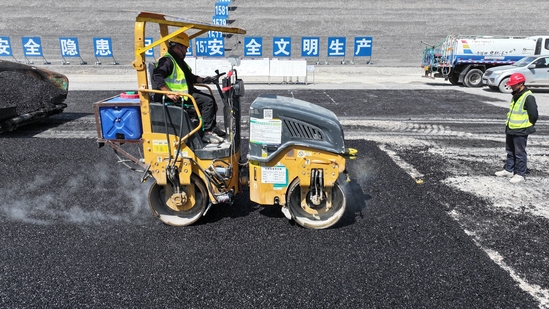

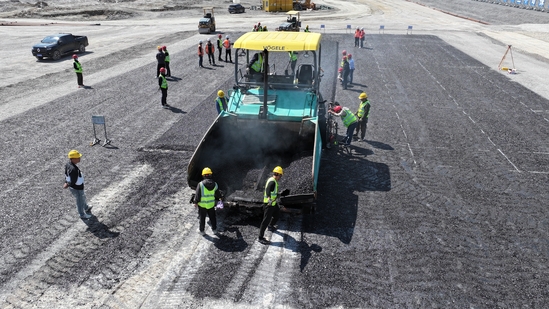

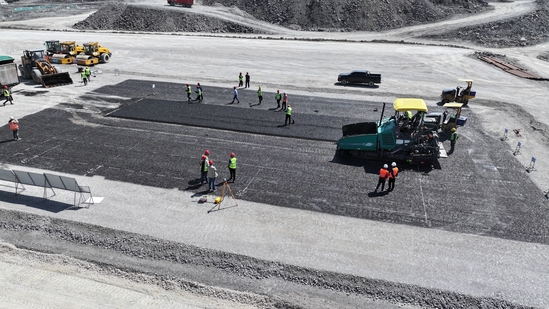

黔南抽水蓄能电站是国家“十四五”规划的重点实施项目,上水库采用沥青混凝土面板堆石坝+全库盆沥青混凝土防渗结构,沥青混凝土施工面积约41.17万平方米,施工工艺复杂、温控要求严苛,直接决定水库长期运行安全。本次工艺性铺筑将开展整平胶结层、防渗层铺筑作业,完整验证拌和、运输、摊铺、碾压整套工序,获取施工温度、松铺系数、最优碾压遍数等关键工艺参数,检验不同工况下混合料工作性能,明确各项质量控制指标。

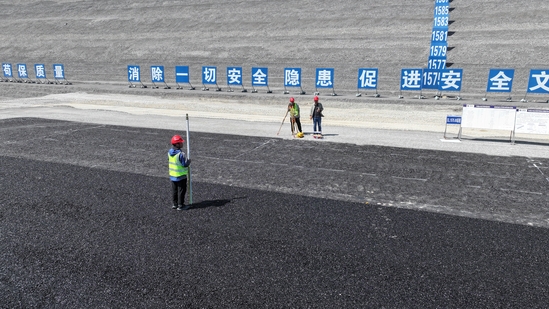

为保障试验顺利实施,项目部完成专项施工方案报审,严格开展原材料复检、拌合设备计量标定,配齐人员、机械及检测资源。试验全过程由监理见证、关键工序旁站,对混合料拌和质量、各阶段温控、摊铺碾压、取样检测等环节严格管控,落实安全与环水保文明施工各项要求。

下一步,项目部将依托本次试验成果,严格执行施工工艺,高标准推进上水库防渗及主体工程建设,全力打造精品绿色能源工程。
