9月16日,环北广西B1标项目板桥隧洞首节压力钢管安装就位,标志着板桥隧洞施工由“洞室开挖”正式转序至“金属结构安装”关键阶段。

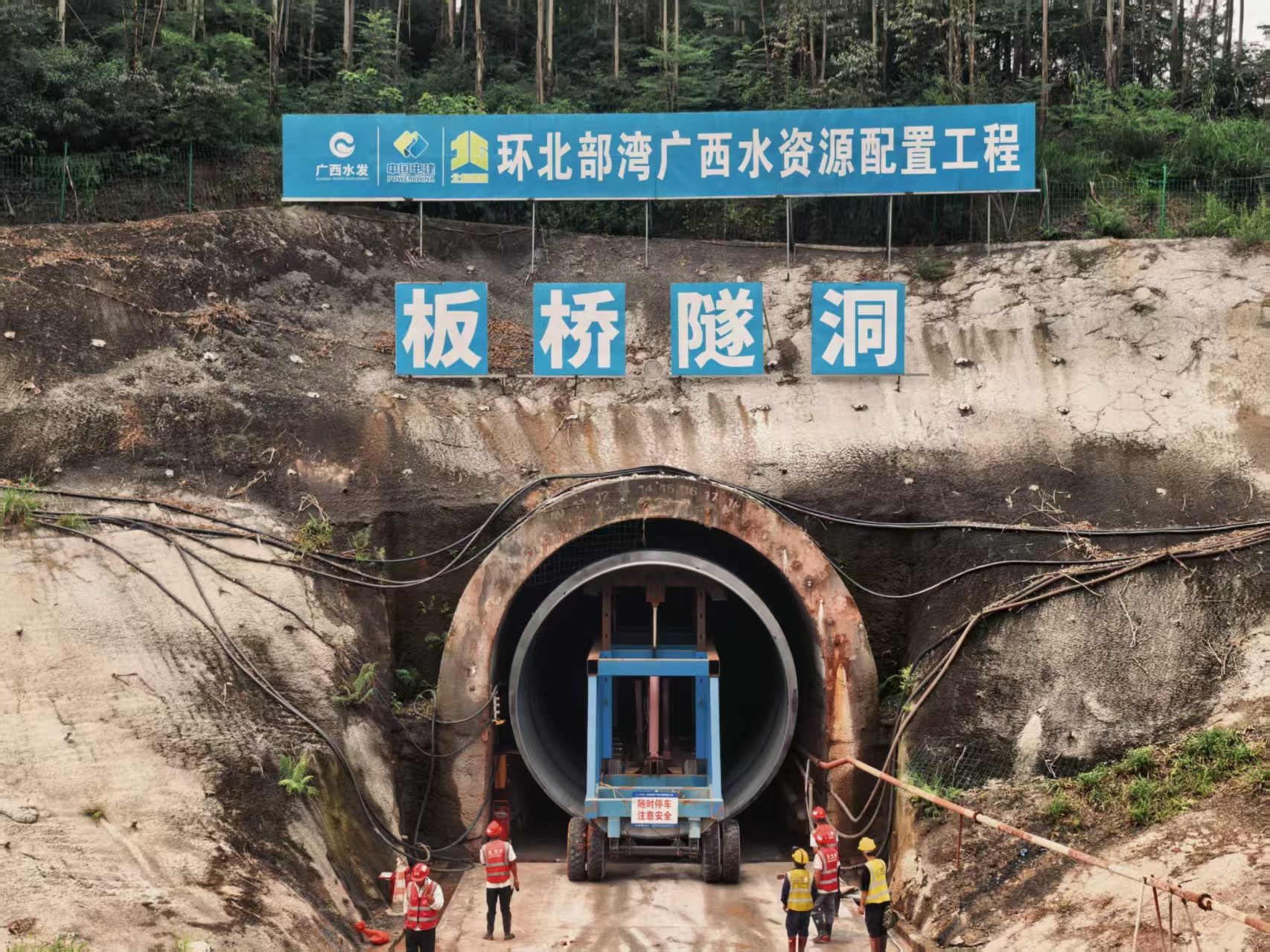

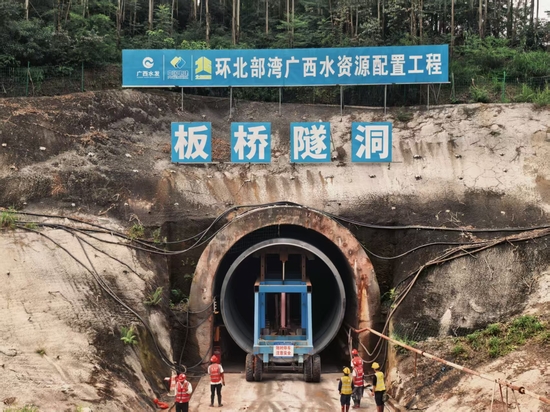

板桥隧洞压力钢管设计安装总长1917米,管径5米,单节钢管长6米。针对现场运输路径受限、转弯半径不足、洞内作业空间狭窄等多重施工难题,项目部统筹谋划,组织设计、监理等参建各方多次开展现场踏勘与专题技术研讨,对施工方案进行反复论证优化,最终确定采用专用托管车运输配合无轨台车安装的施工工艺。本次安装作业严格落实现场管控要求,实行全程专人监护、统一集中指挥。作业人员利用定位仪精准完成钢管中心对位,实现安装全过程精准化管控,各道工序平稳有序,圆满实现首节压力钢管“一次就位、一次达标”。
下一步,项目部将持续严守安全红线与质量底线,科学统筹资源配置,高效推进各项工程建设任务,全力保障项目节点按期落地。
