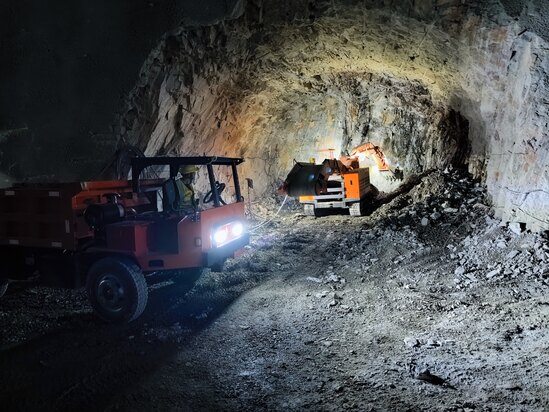

4月30日,新疆若羌抽水蓄能电站排水廊道顺利进洞,标志着厂房防渗排水系统建设取得重要进展,为厂房安全运行奠定坚实基础。
结合厂区水文地质条件,防渗排水系统遵循“以排为主,排防结合,厂外排水为主,厂内排水为辅”原则,在厂房周围布置3层排水廊道(上、中、下层)。廊道采用城门洞型,开挖尺寸3米×3.5米(宽×高),内设孔径90毫米、孔距3米的排水孔幕,构建高效排水网络。上层呈“目”字形,与主变通风兼安全洞连通,设“人”字形及竖向排水孔幕;中层呈“口”字形,与进厂交通洞连通,向下设竖向排水孔幕衔接下层;下层呈“Π”字形,与主厂房检修排水廊道连通,汇集所有渗漏水排入渗漏集水井。正常情况下,集水井内水经排水泵抽排至尾水调压室实现水资源复用;紧急时通过自流排水洞排至若羌河,杜绝水淹厂房风险。
下一步,项目部将聚焦质量与安全管控,确保防渗排水系统早日投用,保障工程高质量推进。
