湖北潘口抽水蓄能电站首台机组转子吊装成功

来源:机电制造安装公司 作者:李梦雨、陈宝林 摄影: 李梦雨 时间:2026-06-16 字体:[ ]

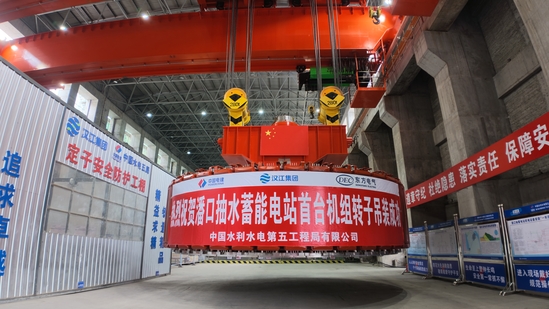

6月16日,潘口抽水蓄能电站首台机组转子平稳精准就位,项目核心机电设备大件吊装关键节点圆满落地。本次施工较计划工期提前40天,创下项目建设攻坚新突破。此次转子吊装完成,标志着机电安装工程取得了里程碑式进展,为项目2026年全面投产发电吹响了攻坚号角。

潘口抽水蓄能电站作为湖北省“十四五”重点建设项目,区位优势与技术优势突出,是华中地区首座大中型混合抽水蓄能电站、首座采用地面厂房建设模式的抽水蓄能电站。同时,电站兼具多项国内独有技术特点,是目前国内在建水头变幅最大、超低水头、大流量抽水蓄能电站,也是国内转轮直径最大的抽水蓄能电站。项目建成后将有效完善区域电网结构、提升电网调峰储能能力,对地方能源保供、绿色低碳发展具有重要意义。

转子是水轮发电机组的核心动力构件,是整台机组体量最大、吊装难度最高、安装精度最严苛的关键设备,也是机电安装阶段的控制性核心节点,具有工序繁杂、多方协同要求高、安全管控难度大的特点。本次吊装转子本体净重约375吨,外径8750毫米,最大高度2468毫米,整体起吊总重量达415吨。为保障吊装顺利实施,项目前期在安装间高标准、高质量完成磁轭叠装、磁极挂装等前置核心工序,全程严守施工规范、严控工艺精度、细化质量管控,全方位筑牢转子吊装的工艺基础与安全基础。

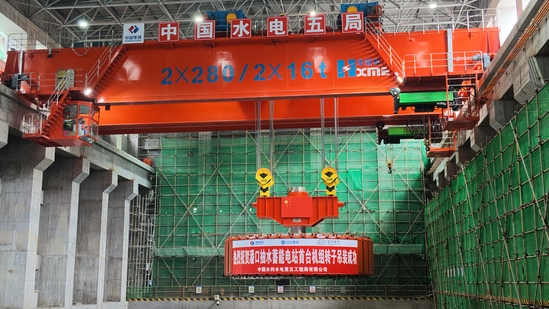

本次吊装依托主厂房桥式起重机开展施工作业,吊装前,项目严格落实施工管理要求,完成专项技术交底、设备核验、现场安全排查、作业流程推演等前期准备工作,明确各岗位职责与作业标准。吊装全过程中,现场作业人员严格恪守安全操作规程与专项施工技术标准,全程紧盯试吊、起吊、升降、平移、精准对位、落位等各个关键工序,精准把控每一处作业细节。全体建设者凭借过硬的专业素养、严谨的施工态度和高效的现场协同,有效化解大吨位吊装作业各类风险,实现转子一次性平稳起吊、精准落位,高标准完成本次高难度、高精度吊装任务。

此次转子吊装完成,不仅充分验证了项目成熟的施工技术,更顺利打通了机组安装核心关卡,为后续机电设备安装、系统调试等工序创造了有利条件。下一步,项目全体建设者将锚定2026年全面投产发电目标,凝心聚力、加压奋进,全力冲刺年度建设目标,力争项目早日投产并网,为区域清洁能源发展注入强劲动能。
