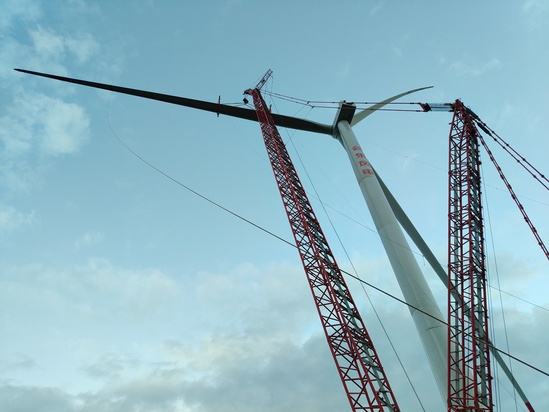

6月24日20:10,随着最后一台风机叶片与轮毂精准对位锁定,凉山会东堵格二期风电项目全部风机吊装工作顺利收官,较合同既定工期提前36天完成吊装作业,高效兑现了施工节点目标。四川能达工程咨询有限公司承担该项目的监理工作。
该风电项目位于高海拔山地区域,气候环境复杂,大风天气频发,有效吊装施工窗口期短,山地道路崎岖,设备转运难度大,高空吊装安全管控要求极高,给整体施工建设带来多重挑战。在施工过程中,项目监理团队严格遵循风机吊装技术规范及安全操作规程,对塔筒的拼装就位、机舱吊装、轮毂对接、叶片精准安装等关键工序实施全过程旁站监督,精细化质量把控,攻克了高海拔山地大型设备吊装精度高、风况不稳定、安全风险高等技术难题,实现全部风机安全、优质、高效一次性完成,未发生安全质量隐患。此次风机全部吊装完成,标志着项目正式全面进入电气调试、联调联试阶段,为后续风电场全容量并网奠定了坚实基础。
凉山会东堵格二期风电项目规划场址位于四川省凉山州会东县堵格镇北部。机位海拔在2600~2900米之间,多处于山脊。项目总体规划装机容量为97.9兆瓦,拟安装11台单机容量为5兆瓦和6台单机容量为7.15兆瓦风力风电机组。项目建成投产后,预计年上网电量为31728.9万千瓦时,年等效满负荷小时数为3241小时。与传统火电发电相比,每年可节约大量标准煤,同时显著减少二氧化碳排放,有助于改善区域空气质量,保护生态环境,且经济效益显著。
