6月16日,浙江仙居抽水蓄能电站1号机组C修、2号机组B修工作全部完工。经全面试验校验,两台机组各项性能指标全部达标,已正式并网投入运行,为电站机组安全稳定、高效优质运行筑牢了设备基础。

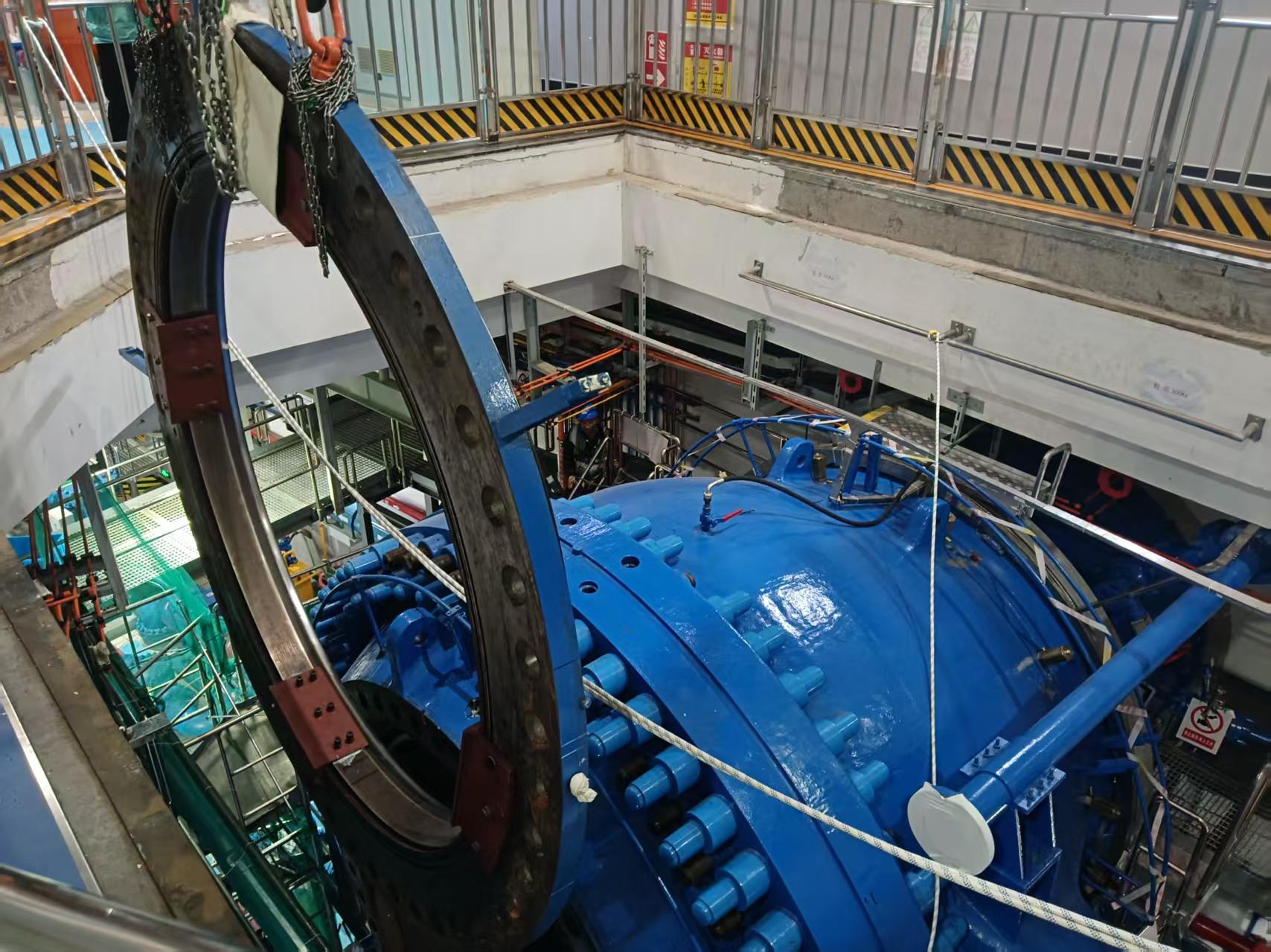

本次检修任务双线并行、内容繁杂、标准严苛。其中1号机组C级检修严格对照检修规程推进各项作业,累计高标准完成标准检修项目240项、非标检修项目25项。针对机组核心设备隐患及薄弱环节,团队重点攻坚多项关键非标作业,顺利完成1号机定子析出物专项处理、9号导叶套筒更换、调速器回油箱内部管路焊缝加固等重点难点工作,有效解决了机组运行潜在缺陷,进一步提升了发电设备运行稳定性。2号机组B级检修聚焦设备历史遗留问题治理与系统运行工况优化两大核心任务,靶向攻坚设备长期存在的隐患短板。本次检修重点落实顶盖螺栓更换、主轴密封抗磨环更换、导叶套筒更换等关键作业,从根源上消除水轮机设备磨损、密封渗漏、固件老化等影响机组安全运行的隐患问题。

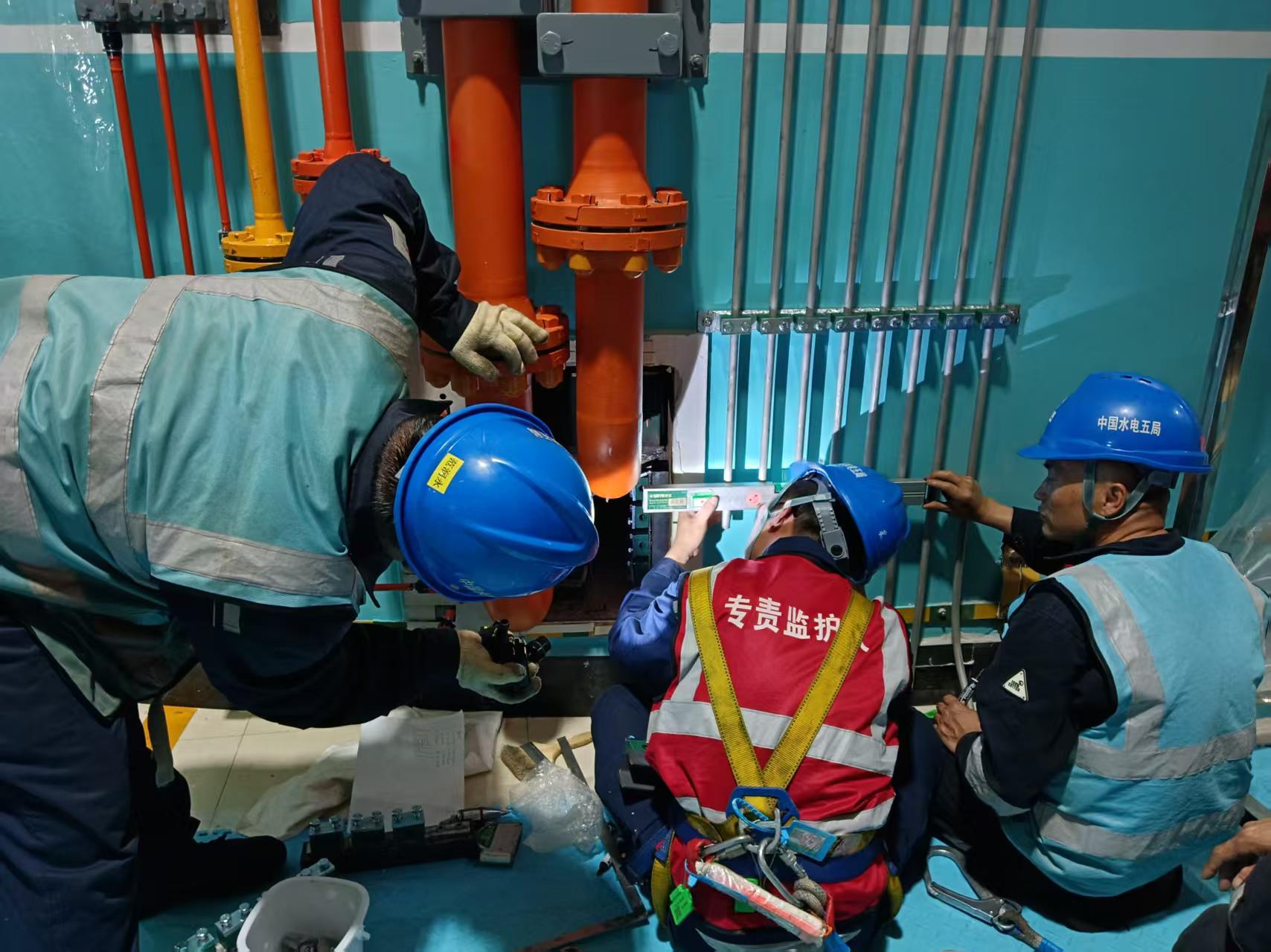

为保障检修工作安全、优质、按期完成,项目部提前统筹、周密部署,细化完善安全管控、技术保障、工期推进专项方案。针对高空作业、设备拆解、精密检修等高风险作业环节,逐项制定专项安全防护措施,落实专人全程监护制度,从严从细筑牢安全生产第一道防线。检修期间,全体参修员工严格恪守安全规程、技术标准与施工规范,全程严把安全关、质量关、进度关,精细化落实每一道检修工序、把控每一处作业细节,高效保质完成2号机水轮机全部检修任务。
此次双机组同步检修全过程严格遵循行业规程标准及电站设备检修管理要求,全面覆盖水轮机、发电电动机、调速系统等核心设备与系统的检修校验工作,消除了多项设备潜在运行风险,有效优化了机组整体运行工况,为电站后续安全高效、满发稳发奠定了坚实的设备保障和技术基础。
