匠心筑堰锁江龙
——东风岩航电枢纽二期围堰截流纪实

来源:五公司 作者:黄周舟 时间:2026-10-27 字体:[ 大 中 小 ]

岷江潮涌,战鼓催征。伴随着机械轰鸣,一车车石料有序抛投龙口,湍急江水被逐步封堵。随着最后一车填筑料稳稳落至围堰龙口,东风岩航电枢纽左岸二期围堰顺利实现截流,较既定计划提前19天完成重大节点目标,在岷江港航电综合开发的收官战场上,水电五局建设者们再次交出了一份优质履约的硬核答卷。

此次截流成功,也标志着东风岩航电枢纽工程左岸正式转入主体施工阶段,为后续工程全线推进创造了先决条件。

抢滩岷江、灯火彻夜,以万全备硬战

雨季施工本就是一场与风雨竞速、同汛情博弈的硬仗。东风岩航电枢纽二期围堰截流恰值汛末,水文条件复杂,管控风险突出:河道峰值流量可达3370立方米每秒,戗堤抛投料冲失风险极高;加填筑料源变动、连续降雨干扰、高喷防渗墙施工难度大,任何一个环节出现疏漏,都可能严重影响后续工程进度。

为把困难想在前头,项目部多次组织围堰方案会审,反复踏勘现场、比对水文资料,持续优化资源配置、健全应急预案、强化多方沟通协调。“最近降雨增多,估计流量又有变化,小陶你近期定期去上游围堰测流量,数据报给工程部,方便动态调整填筑方案!”“没问题,陈总!”傍晚的调度会上,生产经理话音刚落,测量部青年骨干陶瑞鹏已经拿好仪器,做好了蹲守江畔的准备。这类场景在围堰方案敲定前屡见不鲜:前方实时监测测报水情,动态研判、调整填筑进度规划;料场与戗堤之间,大块石、混凝土四面体等抛投材料提前备足、分类码放。会议室里灯火通明,图纸与方案经一遍遍推演、一遍遍打磨,“预则立”的理念,被融入每一处筹备细节。

“从抛投点位到水深流速,每一组数据都必须反复校核,必须实行动态监测……”正是这份如履薄冰的审慎,为这场硬仗绘就了清晰的“作战图”与“时间表”,更为枢纽大江截流筑牢了有利基础。

双向进占、勠力攻坚,以热血缚江龙

10月8日,项目部上下游围堰同步进占,120余台自卸车、装载机等机械设备昼夜轰鸣、往来如梭……

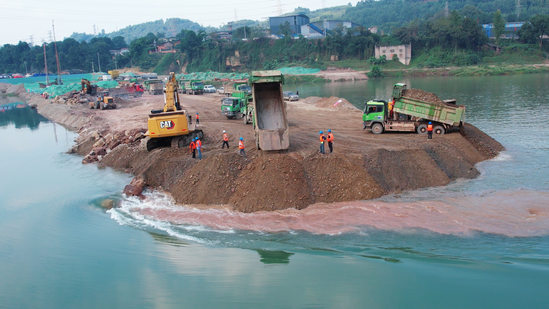

10月9日,上下游进占175米,单日填筑6.25万方;10月10日,上下游进占125米,单日填筑5.19万方……

随着截流越来越接近既定龙口,江面的水流逐渐掀起白浪,裹挟着抛投的填筑料快速冲向下游,进占速度愈来愈慢下来。此时龙口最高流速已达4.25米每秒,块石入江即被冲散,抛投料冲失风险骤增;加之连日降雨与料源变化,又让填筑强度雪上加霜,接踵而至的问题无一不考验着现场每名建设者的定力与担当。面对合龙阶段的诸多难题,项目部各部室拧成一股绳,持续加大人员、材料、设备投入,构建起“生产抓进度、工程抓技术、安全抓管控、物资保供给、经营控成本、综合强后盾”的闭环作战体系。推进到距龙口仅剩最后30米的关键阶段,项目团队开启了昼夜连轴奋战模式,安排专人驻守现场,根据水情动态调整填筑措施;在围堰边线布设安全警示牌、安全指示灯与照明灯带,安排安全员全程旁站监督,全体人员在风雨江畔与江水竞速、与时间赛跑,以精细化的工序管控、严实到位的举措,牢牢守住施工安全、质量底线。

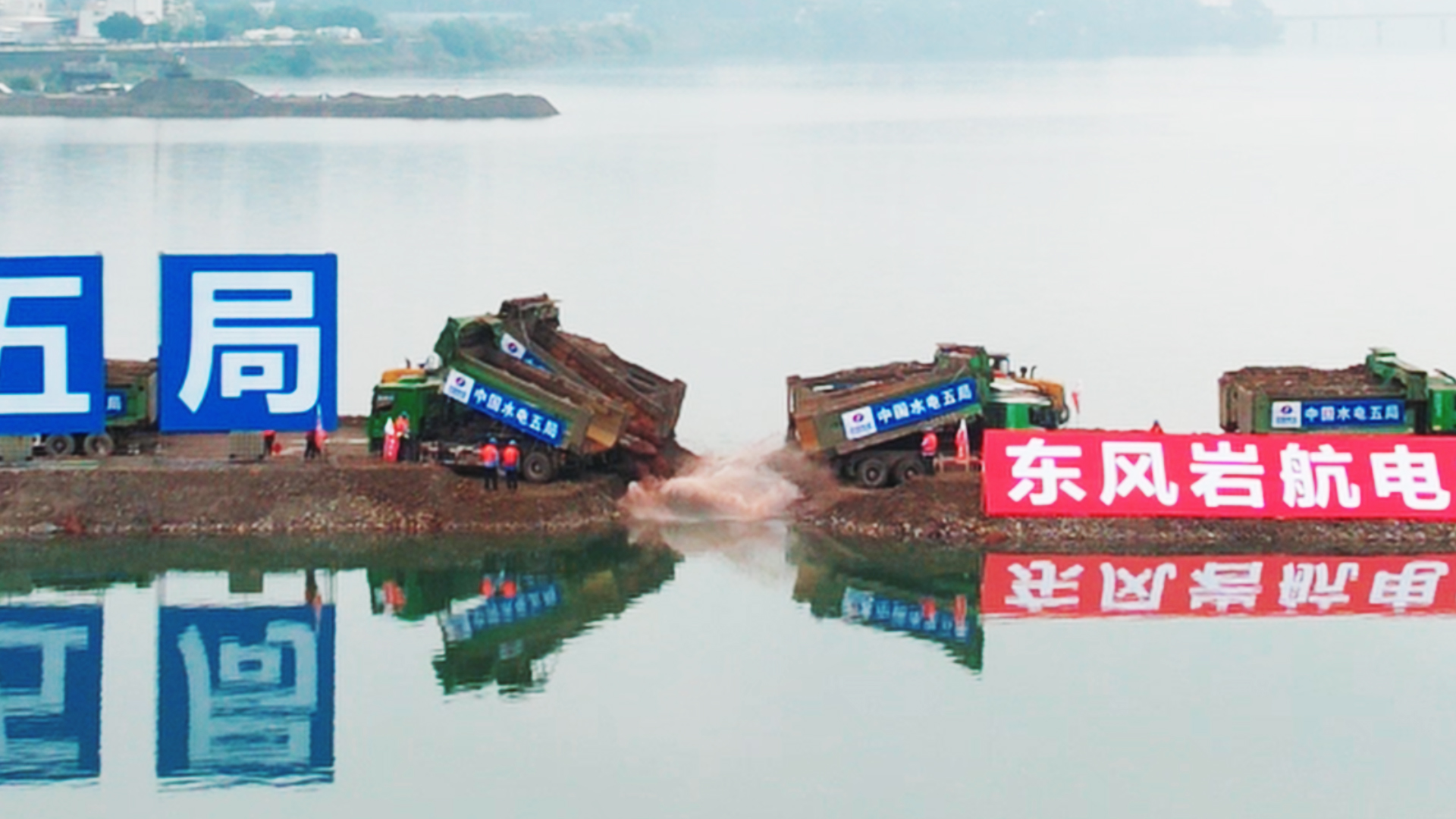

“合龙成功!”随着现场总指挥激动却坚定有力的宣告,最后一车巨型块石伴着机械轰鸣精准嵌入龙口,仿佛给奔腾的岷江按下了暂停键。刹那间,紧绷了近13个小时的施工现场,爆发出雷鸣般的掌声与欢呼。大家相互拥抱,彻夜的疲惫被巨大的欣慰与自豪冲刷得一干二净。这一刻,标志着东风岩航电枢纽工程取得了阶段性的关键胜利,二期围堰截流较计划提前19天,岷江乐山至宜宾段最后一个施工的梯级枢纽正式进入主体施工高峰期。

接续奋斗、以赛促干,立新程创佳绩

大江合龙尘埃落定,滔滔岷江归于安澜,一场关键节点的圆满收官,亦是一场全新攻坚的盛大开篇。带着截流决胜的昂扬势头,项目部正式启动“岷江潮涌争先锋,东风岩上立新功”劳动竞赛,为期七个月的攻坚征程正式拉开帷幕,力争在枯水黄金窗口期,掀起大干快上的建设热潮。

“截流成功,对我们而言,不是终点,而是一个更高起点。”凝视着已合龙的围堰,项目负责人张进武眼神里充满对未来的期许,“接下来,枢纽左岸主体施工将全面展开。我们的目标是,在2027年汛期到来前,实现左岸17.5孔泄洪闸一枯到顶!”

深耕岷江流域多年,水电五局建设者先后参与犍为、龙溪口、老木孔、东风岩四大航电枢纽建设,在一次次大江截流、闸坝施工中积累了丰富实战经验,创下“当年开工、当年截流、当年浇筑首仓混凝土”等多项节点提前履约纪录,让敢打硬仗、善打胜仗的“闸坝劲旅”品牌在岷江畔再度擦亮。待工程全面建成,曾受制于自然条件的岷江航道将实现彻底蝶变:全年可稳定通行1000吨级船舶,丰水期可通行3000吨级船舶,彻底告别“看天通航”的历史。

一江安澜启新篇,通江达海向未来。下一步,项目部将乘截流胜势接续奋进,紧盯后续关键节点,恪守高标准、严要求,牢牢守住安全底线、严把工程质量关口,全力推进主体工程建设,倾力把东风岩航电枢纽打造成为岷江港航电综合开发收官样板工程,助力长江黄金水道加快向成都平原经济腹地延伸,以优质工程建设成果推动四川水运实现新突破。
